欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    标准版施组(斜坡厂房.docx

    • 资源ID:943276       资源大小:241.66KB        全文页数:56页
    • 资源格式: DOCX        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    标准版施组(斜坡厂房.docx

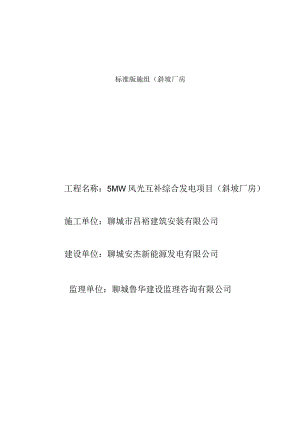

    标准版施组(斜坡厂房工程名称:5MW风光互补综合发电项目(斜坡厂房)施工单位:聊城市昌裕建筑安装有限公司建设单位:聊城安杰新能源发电有限公司监理单位:聊城鲁华建设监理咨询有限公司聊城市昌裕建筑安装有限公司目录第一章编制根据及原则3第二章工程概况4第三章施工总部署5第四章供水供电计划及施工准备工作8第五章施工平面布置图10第六章质量目标、方针、目标操纵点、质量保证措施、保证体系10第七章工期目标、工期操纵点、工期保证措施、工期保证体系12第八章施工机械设备仪器一览表13第九章劳动力计划一览表15第十章施工方案及要紧分部分项工程施工方法15第十一章特殊部位、重点部位施工工艺与质量操纵措施38第十二章安全生产与文明施工目标及保证措施39第十三章文明施工施工组织设计57第十四章季节性施工措施61第十五章消防、环保管理措施64第十六章劳保用品、安全防护用品用具、安全技术措施费使用计划65.施工组织设计第一章编制根据及原则一、编制根据本工程施工组织设计适用于聊城风光互补综合发电项目(斜坡厂房)本工程施工、材料、验收规范与建筑标准的参考根据如下:二、121山东省能源建筑设计院设计图纸1.2.2 钢结构工程质量检验评定规范GB50205-20011.2.3 建筑钢结构焊接与验收规程JGJ81-911.2.4 冷弯薄壁型钢结构技术规范GB50018-20021.2.5 门式钢架轻型房屋钢结构技术规程CECS102:981.2.6 高强度螺栓连接应用技术规范JGJ82-911.2.7 钢结构设计规范GBJ17-871.2.8 碳钢焊条GB5117-851.2.9 碳素结构钢技术条件GB700-881.2.10 山东省建筑安装工程施工技术操作规程1.2.11 山东省建筑安装安全技术操作规程1.2.12建筑设计防火规范GBJ16-871.2.13建筑钢结构焊接规程JGJ81-911.2.14低合金结构钢GB1591-881.2.15低合金钢焊条GB5118-85编制原则:科学合理、切实可行,确保安全生产、文明施工、各项安全目标顺利实现,工程按期保质竣工。第二章工程概况一、工程概况:安杰5MW风光互补综合发电项目,位于青银高速南侧,韩寨路以北,G105国道以东,占地288亩,概算投资1.67亿。属国家新能源开发利用项目。其斜坡厂房(单位工程)建筑高度12.174米。工程使用独立基础,抗震设防烈度为7度,设计基本地震加速度值为0.10go耐火等级为二级,建筑物合理使用年限为50年。二、施工条件:现场三通一平工作已经完成。三、工程质量等级:确保市优。四、文明安全目标:争创市级安全文明优良施工现场。五、周边环境第三章施工总部署一、整体顺序:本工程使用先地下、后地上、先主体、后装修的施工顺序。二、施工总程序操纵图:竣工三、组织机构图各工种专业班组四、施工组织机构人员一览表工程项目职务姓名职称项目负责人罗学魁工程师技术负责人张子忠工程师钢结构工程师王军才助理工程师质量员郭建英助理工程师安全员陈立杰助理工程师资料员l¾玉梅助理工程师预算员段金彦助理工程师机械管理员吴文博助理工程师材料员张强助理工程师财会员聂爱芹助理工程师现场急救员王长鹏助理工程师第四章供水供电计划及施工准备工作一、供水计划()施工用水计划:施工期间每班计划完成50立方碎计算,工人按60人计算施工用水。ql=KlQlNl×K2/(8×3600×l)式中:ql一施工工程用水量L/SKl-一未估计的施工用水系数取1.10Ql一每班计划完成的工程量100m3Nl-一施工用工定额,搅拌碎取250LmK2-现场施工用水不均衡系数取1.50则:ql=1.71LS(二)生活用水量计算q2=PlN2K3/(t×8×3600)+P1N1K4/(24×3600)式中:ql施工现场高峰昼夜人数,根据劳动计划见附表取150N2施工现场生活用水定额取50N3生活区昼夜全部生活用水定额取80K3施工现场生活用水不均衡系数取1.50K4一生活区生活用水不均衡系数取2.00贝I:=(150×50×1.50)/(8×3600×2)+(150×80×2.00)/(24×3600)=0.195+0.278=0.473LS(三)消防用水量q3取10L/S(四)总用水量Q=q3+(ql+12)×1/2=0.992+1011L/S(五)供水网管径计算D=4Q(100Or)1=4×11/(3.14×1.5×1000)=0.096(m)式中:D配水管直径(Hl)V水地管内流速取1.5ms确定选用小100钢管做平管,支管用巾50橡胶管,并在工程靠近搅拌站处设储水箱用作碎,砂浆搅拌或者养护、消防用水自行调节。二、供电计划(一)施工用电量计算根据现场的各类机械设备的额定功率与额定容量计算出总的施工用电量,根据下式计算:总用电量P=l.05×(KlPlcos+K2P2)式中Pl=239.70KW要紧设备电机额定功率之与P2=105KVA电焊机额定容量系数Kl=0.5K2=0.5K3=lcosf=0.75经计算P=223KW照明用电按10%P计算即现场部用电量为245KW,现场配备300KW变电室能满足施工要求。(二)电缆敷设现场施工用电的电缆根据现场平面布置图敷设,并设置标准配电箱,所用电缆均为五芯电缆,配电使用三相五线制。1、塔吊、搅拌机等大型设备均设专线供电。2、其它用电设备用电从现场配置的配电箱中接出。3、引入线由建设单位变压器室引入。三、技术准备(一)会审图纸,进行图纸交底。(二)编制与优选施工方案。(三)现场勘察地形地貌,水文地质,地下管线情况,检查验收红线桩,引出轴线桩,建立现场测量操纵网。四、现场临时设施(一)严格按本工程的施工平面布置图设置。(二)木工棚场地设在现场进行,钢筋现场加工制作,并设有模板修理棚、并有模板、钢筋及半成品堆放场地第五章施工平面布置图施工平面布置图(见附图)第六章质量目标、方针、目标操纵点、质量保证措施、保证体系:一、质量目标:确保市优。二、质量方针:质量为本、信誉第一、科学管理上质量、保障安全促生产。三、质量目标操纵点:分部工程好项率(%)质量等级基础部分90优刚结构部分90优屋面86优装饰90优给排水85优电气80优四、质量保证措施1、建立以公司施工科长张健为首的技术质量管理机构,严格落实自检、互检、交接检,以确保工程顺利按质、按期完成。2、加强技术管理,认真落实各项技术管理制度,落实各级人员岗位责任制,切实搞好技术交底,并在施工中人证检查实施情况,搞好隐蔽工程验收记录,分项施工完应急时进行质量验收及评定,做好技术档案。3、制定分布分项工程的质量目标及创优计划,实行创优目标管理,并实行样板开路的示范办法。4、认真进行原材料检验,各类材料生产厂家要提供质量保证书及产品合格证明;关于钢材与水泥应进行现场抽样复验,试验合格后方可应用,对不合格品坚决“杜绝”使用,避免给工程造成后患,关于实验室下达的配合比应认真、切实执行,现场派专人监控,按规定进行碎试块制作,并及时按期送试验室,分析试压结果,做出评定结论。5、加强材料管理,设立工料消耗台帐,实行“当日记载、按期结算”制度,本着决不偷工减料,但也不浪费为原则,使用优质建筑材料并合理应用,做到材以致用。6、严格操纵楼层标高与垂直度。立好水准点,作为楼层标高传递根据,并经常校核水准点的准确性;激光经纬仪与线锤相结合把底层轴线垂直引至施工楼层,作为楼层放线、验线的根据,模板安装务必用线锤与经纬仪双重检查,严格操纵标高与垂直度,模板安装完毕后,须经质量检查人员验收签字,方可进行下道工序施工。7、加强各工种间的配合与衔接,结构施工中,安装工程与土建工程密切配合,设专人检查预留孔、埋件等位置,逐层跟上,不得遗漏,并做好各工种配合衔接。8、关于特殊材料、半成品、配件等,应编制全面的定货计划,按施工进度提早进场,以便材质检验分类与选择。9、成品保护是保护自己的劳动成果,务必严格管理。10、建立健全质量奖罚制定,奖罚分明,对质量把关好的班组,个人大力表彰奖励,对不负责任造成质量事故者予以处罚。第七章工期目标、工期操纵点、工期保证措施、工期保证体系(一)、工期目标:符合合同要求(二)、工期保证措施:1、将本工程列为质量、工期、安全管理重点工程,制定了从管理方面实现重点倾斜,做到从劳力、材料、资金、工具供需上实现“五个优先”的工期保证措施。2、加强现场管理制度,每周六下午定期组织召开现场协调会,及时解决现场急需解决的困难与问题。对劳力、材料、资金、设备、工具、质量、进度、安全进行总平衡总高度。建立健全所有在岗人员的岗位责任制,做到奖罚分明,提高工作效率,确保施工顺利进行。3、严格按施工进度计划进行管理,明确工期目标。项目部按总体施工进度计划编制切实可行的日、周、月、季与阶段性计划,报业主与监理公司监督执行。土建、安装、装饰、装修及各个工序、工种,根据总进度计划分别编制全面的日、周、月、季与阶段性计划报公司,加强总体计划操纵,材料、劳力、资金、技术都围绕工期、质量这一大主题作好文章、服好务,确保整体施工进度计划的顺利实施。4、按施工计划的总体要求组织施工,根据该工程特点及工作面较大的有利条件,科学组织施工,采取平面分段立体穿插作业法,在节假日照常施工不放假,采取高工资,经济鼓励措施与强有力的行政手段,组织协调劳力,全力以赴确保本工作人、财、物的总需求,保持节假日、麦、秋季节施工人员的相对稳固,确保本工程总体形象进度计划的实施。四、工期管理保证体系施工员项目部负责人技术负责人钢筋工班组碎工班组钢结构安装班组木工班组架子工班组特殊工种班组装饰组长机电组长防水工组长电气工组长第八章:施工机械设备仪器一览表序号机械或者设备名称型号规格数量单位备注1挖掘机日立2台2塔吊TUTB-404台3钢筋调直机宏兴GT1-444钢筋弯曲机5分5圆盘锯5台6砂浆搅拌机L2004台7电焊机AX32020KWA108电锯3台9潜水泵功率4KW4台10经伟仪DJ27台11水准仪DS310台12全站仪瑞得RTS1台第九章劳动力计划一览表工种总数量进场时间备注钢结构40根据工程进度及时进场钢筋工23根据工程进度及时进场木工25根据工程进度及时进场

    注意事项

    本文(标准版施组(斜坡厂房.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
