欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    冬期施工方案.docx

    • 资源ID:884553       资源大小:50.93KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

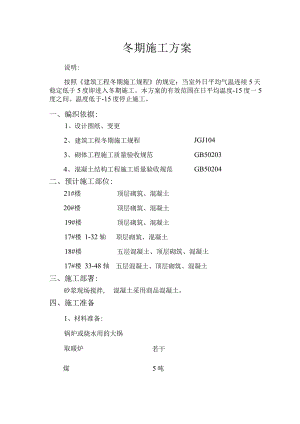

    冬期施工方案.docx

    冬期施工方案说明:按照建筑工程冬期施工规程的规定:当室外日平均气温连续5天稳定低于5度即进入冬期施工。本方案的有效范围在日平均温度-15度一5度之间。温度低于-15度停止施工。一、编织依据:1、设计图纸、变更2、建筑工程冬期施工规程JGJ1043、砌体工程施工质量验收规范GB502034、混凝土结构工程施工质量验收规范GB50204二、预计施工部位:21#楼顶层砌筑、混凝土20#楼顶层砌筑、混凝土19#楼顶层砌筑、混凝土17#楼 1-32 轴顶层砌筑、混凝土18#楼五层混凝土、顶层砌筑、混凝土17#楼 33-48 轴五层混凝土、顶层砌筑、混凝土三、施工部署:砂浆现场搅拌,混凝土采用商品混凝土。四、施工准备1、材料准备:锅炉或烧水用的大锅若干取暖炉煤5吨砂浆用外加剂2吨塑料薄膜、草帘及岩棉保温被6000平方米温度计10个2、技术准备:冬施前,组织班组长以上的人员及各个作业班组分批进行培训,学习建筑工程冬期施工规程及相关的规范规程,确保参于冬施的所有人员掌握冬期施工的做法及注意事项。且每个楼安排一个专职的测温员,进行培训,合格后准予上岗。3、施工现场:清整现场材料、道路及给、排水设施,保证现场材料堆放整洁有序,施工给、排水畅通。检查给、排水管道地下敷设的深度,凡不足80厘米的均加深至80厘米,保证其埋深厚度,不致于受冻,出地面的管道采取岩棉保温。4、施工机具和工程材料:搅拌机棚四周用砖墙和石棉瓦封闭,外设岩棉保温被保温,门口挂棉门帘,棚内生炉子取暖。砂堆要塑料布和岩棉被覆盖每个搅拌机棚外设一个锅炉烧热水,用于搅拌砂浆用。五、砌体工程1、砖在砌筑前应清除其表面的污物、冰雪等,不得使用遭水浸和受冻后的砖砌体。2、砂浆宜优先采用普通硅酸盐水泥拌制。3、拌制砂浆用的砂不得含有直径大于1厘米的冻块或冰块。4、采用“三一”砌砖法施工,灰缝厚度不大于1厘米。5、拌制砂浆时,用热水,水的温度控制在60度一80度之间,不得超过80度,且水泥和热水不得直接接触,砂浆的稠度比常温适当增大。6、每日的砌筑高度不得大于1.2米,砌筑完成应及时扫墙,墙体表面不得留有砂浆,砌筑完成后用塑料布、岩棉被及时覆盖,再次砌筑前,应扫净砌筑表面。7、冬期施工应严格质量控制,除安排专人记录、测试温度外,工长的施工日记还应记录室外空气温度、暖棚温度、砌筑时的砂浆温度、外加剂掺量等。8、冬施砌筑采用外加剂法,采用亚硝酸钠类外加剂,其掺量为3%-5%(以产品说明及试验室配比为准)。外加剂的掺量设置专人、专用容器配置。9、砂浆试块的留置,除按常温规定留置外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄其强度和转入常温28天的砂浆强度。10、砌筑作业时要用塑料彩条布将建筑物四周进行封闭,避免冷风直接吹墙体。六、钢筋工程1、冷拉作业时用控制冷拉率的方法进行作业,直径小于12mm的I级钢筋冷拉率不得大于4%。温度低于-20度时不得进行冷弯作业。2、负温情况下进行电弧焊时,采用分层控温施焊,热轧钢筋的层间温度控制在150度350度之间。并根据钢筋级别、直径焊接位置适当调整焊接电流。3、闪光对焊采用预热闪光焊或闪光一预热一闪光焊接工艺。钢筋端面比较平整时采用预热闪光焊;端面不平整时,采用闪光一预热一闪光焊。4、下雪天、大风天禁止焊接。焊接时周围应设置挡风墙进行围挡。七、混凝土工程(一)原材料的运输和浇注1、采用商品混凝土浇注,要求混凝土运输车采取保温措施,填加防冻剂,保证混凝土出罐车的温度不低于15度。到现场后直接泵送到浇注位置。保证其入模温度不少于10度。2、混凝土在浇注前应将模板内的杂物清理干净,浇注后要及时振捣,收面,并覆盖塑料薄膜一层、岩棉保温被二层进行保温。(二)混凝土测温养护1、混凝土浇注后应在裸露混凝土表面采用塑料薄膜一层、岩棉保温被二层进行保温,对边、棱角部位的保温厚度应增大到部位的2-3倍,防止失水。2、测温孔的布置选择温度变化大、容易散失热量、构件易遭冻结的部位设置。3、专职测温员应测试环境温度、出罐温度、入模初始温度、混凝土养护温度。环境温度每4小时测试一次;出罐温度每2小时测试一次,每个台班不少于2次;混凝土养护期间,未达到临界强度之前,每2小时测试一次。达到临界强度以后每6小时测试一次。4、全部测温孔应编号,并绘制布置图,认真记录。(三)试块留置除按常温规定留置外,尚应增设不少于两组与混凝土同条件养护的试块,分别用于检验各龄期强度和转入常温28天的混凝土强度。十一、安全生产、消防防范措施1、施工现场、生活区不得随意点明火取暖,取暖炉需进行用火审批,并专人看护。2、进入施工现场必须戴安全帽。3、基槽四边要防护到位,并派专人每日进行巡视检查。4、生活区照明用电一律采用低压电。5、不得随意使用电炉子、电热毯、电暖气,违者进行罚款处理。

    注意事项

    本文(冬期施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
