欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    郑州市旅游职业学院新校区施工组织设计.docx

    • 资源ID:846117       资源大小:97.15KB        全文页数:31页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    郑州市旅游职业学院新校区施工组织设计.docx

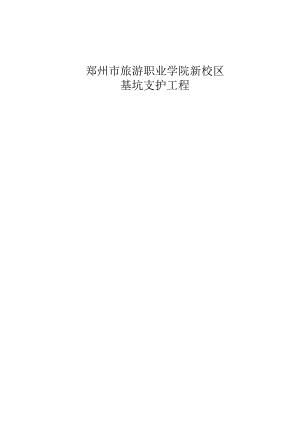

    郑州市旅游职业学院新校区基坑支护工程第一章工程概况41.1 一®S况,41.2 结构概况及现场环境特点4第二章方案编制依据及标准.4第三章基坑开挖.5Al施工工艺技术,53. 2施工计划6第四章基坑支护74. 2支护方案75. 3施工工艺8第五章施工变形监测.116. 变形监测目的Ii7. 2变形监测依据H5.3变形监测的原则U5.4变形监测意义H5.5监测仪器设备及监测项目125.6 测点布设5.7 监测方法,135.8 监测频率135.9异常情况下的监测措施H5.10监测程序15第六章施工安全保证措施一6.1安全施工的组织保证措施156. 2安全组织保证体系166.3 确保安全施工的技术措施176.4 施工注意事项86.5危险源辨识及应急措施186.6劳动保护206.7建立重大坍塌事故应急指挥机构及应对措施,22第七章文明施工措施.24第八章应急预案258.1应急预案组织措施-258.2应急准备-258. 3应急措施-26第九章现场布置和针对现场困难的分析对策-289. 施工总平面布置2810. 2现场困难的分析和对策29第十章环境保护管理体系与措施.-29第十一章雨季施11端施,30第十二章劳动力计划3112.基坑降水劳动力计划3112.2基坑开挖劳动力计划3112. 3基坑支护劳动力计划31第一章工程概况12.1 一般概况建筑名称:郑州市旅游职业学院新校区基坑支护工程建筑场所:河南省郑州市。12.2 构概况及现场环境特点根据设计,需要支护的建筑为2#学生宿舍楼、5#学生宿舍楼、6#教学试验室、图书信息行政心共四幢建筑,基坑开挖深度为6-7米。本工程为重要性等级为二级,安全等级为二级。根据郑州市旅游职业学院新校区工程岩土工程详细勘察报告,该场地地质构造较简单,未发现影响工程稳定的不良地质作用和地质灾害。基坑周边环境:场地空旷,无影响结构安全建筑物。第二章方案编制依据及标准(1)郑州市旅游职业学院新校区工程详细勘察报告(2)设计院提供的住宅工程施工蓝图(3)建筑基坑支护技术规程JGJ120-99(4)建筑地基基础施工质量验收规范GB50202-2002(5)混凝土结构设计规范GB50010-2002(6)建筑与市政降水工程技术规范JGJ/T111-98(7)建设部危险性较大的分部分项工程安全管理办法建质200987号文件。(8)建筑施工手册(9)建筑地基基础工程施工质量验收规范(GB50202-2002)(10)建筑基坑支护结构构造11SG814,2011年。第三章基坑开挖为保证基坑开挖安全、文明施工,制定基坑土方开挖方案。开挖原则为水平分段,纵向分层,每层L5'2.0m,先支护后开挖。3.1施工工艺技术3.L1施工前准备(1)由工长在技术交底的基础上组织相关人员勘察现场,协调落实相关事宜。(2)核准各种材料的需用量计划。(3)制定施工作业计划,劳动力需用量计划,机具计划等。(4)接通施工用水、用电,保证施工道路畅通。(5)检查及维护需用的施工机具设备。(6)落实测量控制点及高程控制点。(7)配备工程施工班组及人员。(8)组织施工人员接受专业工种和安全规程培训。(9)向施工班组进行技术交底。3.1.2施工程序及施工方法1 .施工程序定位放线一支护工作面开挖一基坑中心土开挖一人工清基一测量复测。2 .定位放线根据业主提供的定位红线,在基础四个角做好四个控制点,根据控制点放出基础开挖控制线。高程控制:根据厂区提供的高程控制点引至基坑附近,在基础开挖时随时对基底进行标高控制。3 .基础开挖基坑开挖应科学安排、合理组织。基础底面高差处要严格按照图纸尺寸进行开挖,严禁超挖。在开挖过程中要有专人指挥组织开挖,不得任其自然。应经常测量和校核其平面位置、水平标高和边坡坡度,在每层土方开挖完成后,及时对边坡进行修整,满足放坡要求。平面控制桩和水准控制点应采取可靠的保护措施,定期复测和检查。土方开挖前在开挖线外O.6m处修筑挡水沿,并架设防护栏杆。清基完成后及时报请设计工代、业主、监理,会同各方验槽合格后,方可进行下道工序施工。4 .施工工艺标准为保证施工质量满足设计要求,施工中要求基底质量:表面平整;标高偏差满足设计要求;基底无松散积土。开挖放坡坡度平整,坡度一致。挖方允许偏差:顶面标高偏差+100-5Omm(机械开挖);表面平整度W20mm03. 2施工计划3.1 .1设备计划主要施工机具一览表序号机具名称规格/型号单位数量备注1挖土机360台42自卸汽车斯太尔王辆163自动安平水准NLA832台24激光经纬仪MET-232L台13.2 .2施工进度计划:拟定土方开挖需15天(考虑开挖作业受外部原因影响,无法连续施工影响)。第四章基坑支护3.3 支护要求根据规范、规程要求,根据设计、施工需要,本工程在基坑开挖施工过程中需要对基坑边坡进行支护设计,以保证基坑施工过程安全,并减少对基坑周围影响区域的影响,做到安全施工、文明施工。鉴于此,进行本基坑工程支护设计。3.4 支护方案按规范、规程要求,根据设计、施工需要,参考地勘并进行现场踏勘,做到取值准确、设计科学、技术可行、经济合理地进行本基坑工程支护设计,详见郑州市旅游职业学院新校区设计方案。设计使用期限为六个月。3.4.1 进度计划根据合同工期进行,同时和土方开挖方协调作业,共同保证基坑开挖和支护作业的安全、快速施工。4.2.2机械计划施工设备以满足施工需要为前提,并根据现场实际施工需要而增设备名称设备型号数量进场日期空压机9m3以上2台施工前3天碎喷射泵Pz-94台施工前3天注浆设备150型4套施工前3天电焊机BX-3004台施工前3天钢筋切割机GJ51-324台施工前3天钢筋调直机GT-352台施工前3天搅拌机200L2台施工前3天洛阳铲0120mm20把施工前3天减。4.2.3施工材料计划材料名称规格型号单位数量进场日期钢筋HRB235、335T85支护施工前5天水泥P.C32.5T500支护施工前5天砂中砂m3500支护施工前5天碎石O.51.OHl3300支护施工前5天施工材料以满足施工需要为前提,并根据现场实际施工需要而增减,并应适当考虑损耗。并且材料进场后即可按要求进行检验,不合格不得使用。为避免资金、场地占用及损耗,材料宜分批进场。4. 3施工工艺采用人工修整,坡面平整度偏差宜为±20mm°对于土层含水量较大的边坡,可在支护面层背部插入长度为400600mm,直径不小于40mm的水平排水管包滤网,其外端伸出支护面层,间距为2m,以便将喷混凝土面层后的积水排走。4.1.1 定位放线按设计图纸由测量人员放出每一个土钉的位置。4.1.2 成孔采用人工洛阳铲或机械成孔。成孔后清孔检查,并及时安放土钉钢筋并注浆。为保证成孔质量,要求:用尺子按照图纸上面土钉孔间距对孔位进行定位。在每个预施工土钉孔前搭设一角度为10°简易脚手架,在成孔时保证铲杆与脚手架平行以保证成孔角度为10°。土钉成孔直径不小于设计孔径(12OnIm)O按照图纸设计深度进行成孔。在成孔过程中遇到障碍物时要对孔位稍做调整。土钉成孔宜符合下列规定:孔深允许偏差:±50mm孔径允许偏差:±5mm孔距允许偏差:±10Omm成孔倾角偏差:±5%4.1.3 土钉主筋制作及安放土钉制作要求:土钉钢筋按设计直径、长度下料,在土钉上每隔1.5m焊一组对中支架,确保主筋位居土钉中心。土钉安放要求:对已成孔孔位及时安放土钉。安放土钉前再次检查土钉质量。土钉需至少两名工人抬放至土钉孔前。对土钉安放前检查土钉孔是否有塌孔现象。如土钉孔无问题,安放土钉,使居中支架位于下侧缓慢的将土钉送入土钉孔内,并使坡面外露约IOCm长杆体(焊接堵头)。4.1.4 钢筋网片制作钢筋网采用66.5调直钢筋,双向间距均为200mm。根据作业面分段铺设钢筋网,钢筋网之间的连接采用搭接方式,搭接长度不小于30Omm,并随壁面随坡就势铺设。钢筋网在上下、左右搭接时,接头错开搭接,由于在上下段坡面钢筋网片搭接时容易使接头位置均在分界位置,因此对上下坡面钢筋网片接头要严格控制。钢筋网片与墙体之间垫碎石块,以保证网片的保护层厚度。4.1.5 焊接加强筋加强筋材料采用612钢筋。加强筋长度根据现场实际情况确定。加强筋焊接采用单面搭接焊,搭接长度不小于10d。加强筋与土钉堵头应同时焊接,先把加强筋按设计要求铺设在网片筋上面,使加强筋紧挨土钉端头,然后与土钉焊接在一起,之后焊接土钉堵头,使土钉堵头紧压加强筋,使土钉、钢筋网片、加强筋连成一整体。4.1.6 喷射混凝土喷射碎顺序:喷射混凝土顺序可根据地层情况“先锚后喷”,土质条件不好时采取“先喷后锚”。混凝土材料:P.C32.5水泥、中砂、0.5L0碎石,混凝土强度等级C20。喷射碎要求:喷射作业时,喷头水压不应小于0.15MPa,喷射距离控制在0.61.0m,喷射厚度按设计要求确定。喷射作业应分段进行,同一分段内喷射顺序应自下而上,一次喷射厚度不宜小于40mm。根据现场实际情况定出料场位置,使空压机、搅拌机靠近料场放置。拉展喷浆管,在喷浆管端头接好水管,使水管的水源暂时关闭。根据配合比配制混凝土干料,然后运行空压机、搅拌机,开启水管水源,在搅拌机内加混凝土干料。4.1.7 混凝土养护喷射混凝土终凝2h后,根据气温情况,采取定时洒水养护37h。第五章施工变形监测4.1.8 测目的通过监控量测,及时反映基坑安全状态,为基坑在开挖、支护、降水施工过程中的基坑安全提供数据支持;通过对测量数据的处理分析,了解施工方法的科学和合理性,以便及时调整施工方法,保证基坑安全;总结基坑变形规律,为以后类似工程提供经验;节约建设成本。4.1.9 测依据工程测量规范GB50026-2007建筑变形测量规范JGJ8-2007建筑基坑工程监测技术规范GB50497-2009建筑基坑支护技术规程JGJI20-99郑州市旅游职'也学院新校区工程详细勘察报告其他相关资料及规范4.1.10 测的原则实施变形监测务必遵循如下原则:监测系统合理、仪器设备稳定可靠、费用最优、资料真实可信。4.1.11 测意义提供可靠连续的监测资料,以科学的数据、严谨的分析来指导预防工程破坏事故和环境事故的发生。及时整理监测信息,通过数据处理确立信息反馈资料,将现场测量结果与预测值相比较,以判别前一步施工工艺和施工参数是否符合预期要求,以便确定和优化下一步施工参数,从而指导现场施工,做到信息化施工。为因不可抗力造成的工程事故或其它意外,以及由此产生的纠纷、诉讼、索赔、反索赔时提供可靠依据。5. 5监测仪器设备及监测项目1监测仪器表2

    注意事项

    本文(郑州市旅游职业学院新校区施工组织设计.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
