欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    防水板施工方案.docx

    • 资源ID:712865       资源大小:30.04KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    防水板施工方案.docx

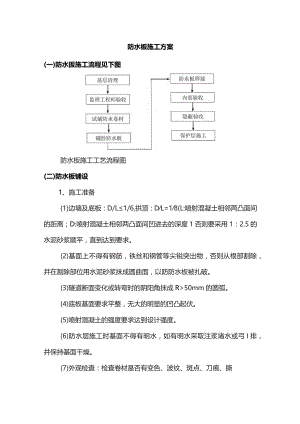

    防水板施工方案(一)防水扳施工流程见下图防水板施工工艺流程图(二)防水板铺设1、施工准备(1)边墙及底板:D/L1/6,拱顶:DL=18(L:喷射混凝土相邻两凸面间的距离;D:喷射混凝土相邻两凸面间凹进去的深度1否则要采用1:2.5的水泥砂浆顺平,直到达到要求。(2)基面上不得有钢筋,铁丝和钢管等尖锐突出物,否则从根部割除,并在割除部位用水泥砂浆抹成圆曲面,以防防水板被扎破。(3)隧道断面变化或转弯时的阴阳角抹成R>50mm的圆弧。(4)底板基面要求平整,无大的明显的凹凸起伏。(5)喷射混凝土的强度要求达到设计强度。(6)防水层施工时基面不得有明水,如有明水采取注浆堵水或弓I排,并保持基面干燥。(7)外观检查:检查卷材是否有变色、波纹、斑点、刀痕、撕裂、小孔等外观缺陷;卷材品种规格是否与设计相符。(8)超挖部分铺钢筋网喷混凝土回填。工作台架及供电线路就位。测量洞内温度,保证防水板铺设时环境温度不低于5oCo2、防水板铺设(1)施工过程施工前进行精确放样,尽量减少接头,弹出标准线进行试铺,试铺经监理工程师认可合格后,方可正式施工。拱部防水板固定前先在缓冲层上标出隧道纵向中线,防水板由拱顶向两侧下垂铺设,边铺边与固定缓冲层的圆垫片热粘焊接牢固。拱墙防水板铺使用自制的简易台架作为工作平台进行铺设。铺设防水板采用4mm厚的聚乙烯板衬垫固定,用75塑料垫圈和射钉将衬垫固定在基面上,钉距边墙LoXI.Om,底板1.5XI-Sm,呈梅花型布置,位于变化断面和转角部位,钉距适当加密。铺设防水板,首先用电烙铁将防水板热焊在75塑料垫圈上防水板按标准线铺设,铺设时要自然、疏松、平整顺直,不得扭曲。幅与幅之间搭接宽度AIOomm,横向接头相互错开至少300mmfl防水板搭接处均采用热合机自动双焊缝热熔连接,施焊前焊健的接合面擦干净,无水、无油污及附着物。防水板纵向搭接与环向搭接交接处,除按正常施工外,还必须覆盖一层同类材料的防水板用热焊焊接。焊机调试:焊机接220V电压,待电机运转稳定后,调整温度为500550,调整速度1.5L8m/分钟,压力调到500N。焊接时将防水板夹持在热楔和胶带之间,防水板与热楔受热后处于熔融状态时,经胶带传动进入压合,使两层防水板牢固地熔为一体。两层防水板的边缘搭接IOCm,两侧焊缝宽应不小于25cm,焊缝表面用异丁基橡胶密封带(单面)密封,当纵向焊缝与环向焊缝成十字交叉时(十字形焊缝),事先对纵向焊缝外的多余搭接部分齐根处削去,将台阶修理成斜面并熔平,削去长度之130mm。以确保焊接质量和焊接机顺利通过。调试完后,试焊一段,观察一下出浆情况,如果有出浆并无糊点,即可进行焊接,对每条焊缝边施工、边检测、边记录、边标识,发现问题及时修补。细部处理采用手持焊枪进行焊接,焊嘴与焊接方向成45°角,压混与焊嘴平行并保持大约5mm的距离、压馄,手持焊枪的温度一般设定在260oCo对焊缝进行充气检测,时间2分钟,压力02Mpa,减小压力20%以内为合格,并作记录。"T"型节点处,剪一块100X100mm的防水卷材,采用手持焊枪焊接在"T"型接点处作加强处理。3、施工注意事项(1)防水板铺设超前二衬混凝土施工4m,并设临时挡板防止机械损伤和电火花灼伤防水板。(2)防水层纵横向一次铺设长度可根据隧道断面大小、二衬混凝土循环灌筑长度等因素确定,铺设前,宜先行试铺,并加以调整。(3)防水层在下一阶段施工前的连接部分注意加以保护,不得弄脏和破损。分段捕设的卷材的边缘部位预留至少500mm的搭接余量Q(三)防水板成品防护防水板从铺设好到封闭要间隔一定的时间,并且有多项施工工序要在防水板处进行,能否做好已铺设防水板的防护是保证外防水施工质量的关键。1、防水板施工完毕,派专人定期检查,如有损坏点及时组织补2、施工缝处防水板不能及时施作保护层时,需采取铺垫土工布或覆盖编织品加以保护,严禁任何防水板长时间暴露在外。3、绑扎钢筋时特别注意不要损坏防水层,如有损坏立即通知防水施工人员进行修补,严禁穿带钉的鞋在防水层上走动。4、避免在防水板附近电焊,如不得不焊接时,在焊点与防水层之间放置活动板,以免焊花破坏防水板。5、混凝土施工时,注意振捣棒不得直接接触防水层。6、避免在防水层上搬运、移动材料或机械设备。7、防水层施工完毕后及时施工保护层,待保护层混凝土或砂浆达到强度后才允许在保护层上施工。8、场地周围作好警戒标识,非防水作业人员不得到防水板上行走。(四)防水板铺设质量标准及检测办法1、外观检查:铺设平顺、无隆起、无皱折、无漏缝、无假缝、焊缝连接牢固。2、焊接质量防水板焊缝宽度攵2cm才苔接宽度女IoCm,焊缝应平顺、无波纹、颜色均匀透明、无焊焦、烧糊或夹层。充气检查每100m双焊缝检查一组,充气压力0.10.15Mpa,不得少于一分钟,压力无变化为合格,在变断面处适当加密充气试验点。

    注意事项

    本文(防水板施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
