欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    预应力管桩成本管控.docx

    • 资源ID:675440       资源大小:16.07KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    预应力管桩成本管控.docx

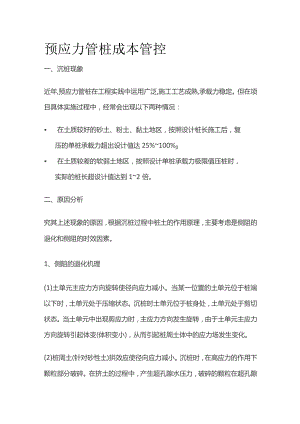

    预应力管桩成本管控一、沉桩现象近年,预应力管桩在工程实践中运用广泛,施工工艺成熟,承载力稳定。但在项目具体实施过程中,经常会出现以下两种情况: 在土质较好的砂土、粉土、黏土地区,按照设计桩长施工后,复压的单桩承载力超出设计值达25%100% 在土质较差的软弱土地区,按照设计单桩承载力极限值压桩时,实际的桩长超设计值达到12倍。二、原因分析究其上述现象的原因,根据沉桩过程中桩土的作用原理,主要考虑是侧阻的退化和侧阻的时效因素。1、侧阻的退化机理(1)土单元主应力方向旋转使径向应力减小。当某一位置的土单元位于桩端以下时,土单元处于压缩状态。沉桩时土单元位于桩身处,土单元处于剪切状态。当土单元中出现剪应力时,主应力方向发生旋转,由于土单元主应力方向旋转引起体变(体积变小),从而引起桩周土体中的应力场发生变化。(2)桩周土(针对砂性土)拱效应使径向应力减小。沉桩时,在高应力的作用下颗粒部分破碎。在挤土的过程中,产生超孔隙水压力,破碎的颗粒在超孔隙水压力的作用下向外挤出,使远处砂土间的孔隙密实起来,如同拱一样部分阻碍径向应力施加于桩上,从而使作用于桩上径向应力减小,导致桩侧阻的减小。(3)桩土摩擦角的减小。在桩入土之前桩身相对粗糙度较大,入土之后由于细颗粒填充桩身的凸凹表面使相对粗糙度大大减小,致使桩土摩擦角减小很多,从而使桩的侧阻发生了退化。2、侧阻的时效性(1)桩承载力时效性一般是侧阻力的时间效应。沉桩后,随着时间的推移,桩的侧阻力会逐渐增加并趋缓,桩的端阻力虽有变大的趋势,但一段时间后就有所减小,且端阻力占比较大,故单桩承载力呈整体增加的趋势。(2)当桩静压到砂土中时,桩附近的砂土出现较高的剪应力。桩就位后,高的剪应力暂时被限制释放。在高的剪应力下出现剪缩现象,随着土的蠕变,剪应力被释放,砂土呈现剪胀趋势;但桩的存在限制了砂土的剪胀,从而表现为水平有效应力的增加致使承载力随时间增长而增大。(3)在黏性土中,长度较长的静压桩其最终的极限承载力比压桩施工时的终压力要大,在某些土体固结系数较高的软土地区,静压桩最后获得的单桩竖向极限承载力可比终压力值高出1倍2倍,但是黏性土中的短桩,土体强度经一段时间的恢复,摩阻力虽有提高,但因桩身短,侧摩阻力占桩的极限承载力的比例差异不大,最终极限承载力达不到桩的终压力。三、指导意义1、了解预应力管桩的侧阻退化机理和时效性,对实际工程中桩的成本管控具有重大意义,节省了不必要的成本投入,给社会和业主方创造了价值。2、对于软弱土地区,沉桩的压桩力可按照070.8倍单桩承载力标准值控制,待14d后进行复压,避免桩长超长使用,增加成本。3、对于土质较好的地区,沉桩时,长桩长度,粉(砂)土可按照070.8倍设计桩长控制,黏土可按照080.9倍设计桩长控制,待14d后进行复压,减少有效桩长,降低成本。对于短桩可按照0.91.0倍设计桩长控制,待14d后进行复压。

    注意事项

    本文(预应力管桩成本管控.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
