欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    施工进度管理方案.docx

    • 资源ID:672051       资源大小:18.73KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工进度管理方案.docx

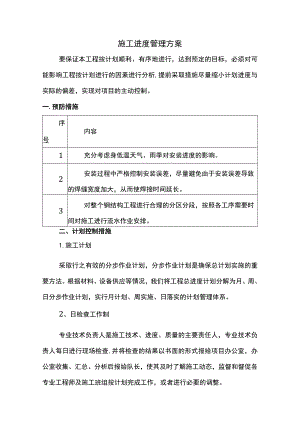

    施工进度管理方案要保证本工程按计划顺利、有序地进行,达到预定的目标,必须对可能影响工程按计划进行的因素进行分析,提前采取措施尽量缩小计划进度与实际的偏差,实现对项目的主动控制。一.预防措施序号内容1充分考虑身低温天气、雨季对安装进度的影响。2安装过程中严格控制安装误差,尽量避免由于安装误差导致的焊缝宽度加大,从而使焊接时间延长。3对整个钢结构工程进行合理的分区分段,按照各工序需要时间对施工进行流水作业安排。二、计划控制措施1.施工计划采取行之有效的分步作业计划,分步作业计划是确保总计划实施的重要方法。根据材料、设备供应等情况,我们将工程总进度计划分解为月、周、日分步作业计划,实行月计划、周实施、日落实的计划管理体系。2、日检查工作制专业技术负责人是施工技术、进度、质量的主要责任人,专业技术负责人每日进行现场检查,并将检查的结果以书面的形式报给项目办公室,办公室收集、汇总、分析后报给队长,使其及时了解施工动态,监督和督促各专业工程师及施工班组按计划完成工作,或者进行必要的调整。3、周汇报工作制配合三周滚动计划的实施,建立每周进度汇报分析制。汇报分析会由副队长主持,队长、技术负责人和各级人员参加,检查落实一周工作情况,并将检查分析的结果书面汇报给监理单位、业主方备份并存档。若有因外部原因影响工程进度的,在汇报中提出建议及要求,在业主方主持的协调会上提出解决。4、月分析调整制度按月对总进度计划、专业进度计划进行分析、总结。并对进度的个别节点进行调整,并在内部协调会上进行必要的生产要素调整。由项目经理主持、项目副经理、技术总工及有关人员参加。5、加强计划的严肃性在计划确定后加强计划的严肃性是非常关键的,各级施工进度计划是完成该工程的基础工作,必须在日常工作中提到首位,以计划管理带动施工各要素管理。这就要求施工中各级管理人员必须有严谨的工作作风,做到当天的工作不过夜,本周的工作不过周,一环扣一环地完成每一节点计划。三、组织措施序号内容1设置以项目经理为组长,生产经理、总工为副组长,各级相关管理人员为组员的工期管理机构,并明确工期管理机构成员的岗位职责,确保机构的正常运行。2调配合格的管理人员组建钢结构项目管理团队,充分发挥项目的技术优势。3选用技术过硬的工人组成专业作业班组。对参建人员提前进行有针对性的技术再培训及各项工艺的试验、交底工作,从而做到在技术上加以保证。4方案先行,以方案指导施工。制定切实可行的施工方案及各工序的作业指导书并严格执行。四、机械设备控制措施序号内容1按照方案选配吊装机械和安装设备,保证进场机械设备处于良好的工作状态。2配备专业操作人员按照操作规程进行操作,同时做好机具设备的日常保养和检修工作。3加强塔吊的使用管理提高工作效率。4做好各项准备工作,包括支撑胎架、工作平台加固等保证工作有序搭接。五.加工制作控制措施序号内容1做好各项准备工作,包括支撑胎架、平台加固等保证工作有序搭接。2制作厂的货源应充足,钢材采购应及时、构件制作计划详细、周密,确保日、周、月的生产进度满足总体工期计划要求。3构件必须按照现场的进度计划进行配套制作。构件制作精度应满足要求,需要提前预拼装的必须预拼装进行检查。尽量减少构件返修和报废,缩短制作时间为总工期实现提供保证。4构件运输必须做到时间及时、数量充足、规格配套。根据本工程所处位置应有构件运输应急预案。5运输到现场的构件遇到质量问题,制作厂必须及时协同业主、监理及安装单位处理。六、夜间加班措施序号内容1制定夜间施工作业制度及安全制度,规范夜间作业,保证安全生产。2做好夜间施工安排,在施工前针对夜间施工的特殊性进行安全,生产交底,保证夜间施工正常有序的进行。3夜间施工安排身体健康的工人进行,严禁不适合夜间施工的工人进行夜间作业。4施工前,有专职机电人员布置和检查现场照明情况,保证照明达到施工要求,对不符合施工要求的照明设施立即进行整改,直到达到施工要求为止。5夜间施工时,应保证通讯系统的畅通,通讯设备完好。6夜间巡查小组成员必须坚守岗位,认真做好夜间施工巡查工作,并对现场夜间施工提出建议和整改方案。7夜间施工应尽量采取减低噪音的措施

    注意事项

    本文(施工进度管理方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
