欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    素混凝土基础分项工程质量管理范本.docx

    • 资源ID:665229       资源大小:29.66KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    素混凝土基础分项工程质量管理范本.docx

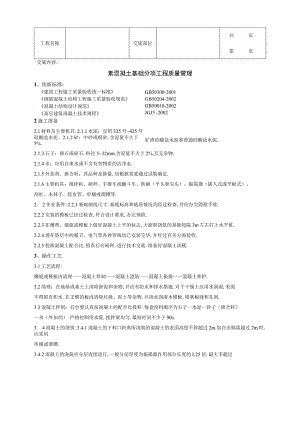

    工程名称交底部位共页第页交底内容:素混凝土基础分项工程质量管理1、依据标准:GB50300-2001GB50204-2002GB50010-2002JGJ3 -2002矿渣硅酸盐水泥和普通硅酸盐水泥.建筑工程施工质量验收统一标准钢筋混凝土结构工程施工质量验收规范混凝土结构设计规范高层建筑混凝土技术规程2施工准备2.1材料及主要机具:2.1.1水泥:宜用325号425号硅酸盐水泥、2.1.2砂:中砂或粗砂,含泥量不大于5%.2.1.3石子:卵石或碎石,粒径532mm,含泥量不大于2%,且无杂物.2.1.4水:应用自来水或不含有害物质的洁净水.2.1.5外加剂、掺合料:其品种及掺量,应根据需要通过试验确定.2.1.6主要机具:搅拌机、磅秤、手推车或翻斗车、铁锹(平头和尖头)、振捣器(插入式或平板式)、刮杠、木抹子、胶皮管、串桶或溜槽等.2. 2作业条件:2.2.1基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续.2.2.2安装的模板已经过检查,符合设计要求,办完预检.2.2.3在槽帮、墙面或模板上做好混凝土上平的标志,大面积浇筑的基础每隔3m左右钉上水平桩.2.2.4埋在垫层中的暖卫、电气等各种管线均已安装完毕,并经过有关方面验收.2.2.5校核混凝土配合比,检查后台磅秤,进行技术交底.准备好混凝土试模.3、操作工艺3.1工艺流程:槽底或模板内清理一一混凝土拌制一一混凝土浇筑一一混凝土振捣一一混凝土养护.3.2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施.对于干燥土应用水润湿,表面不得留有积水.在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞.3.3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子一水泥一砂子(掺合料)一水(外加剂).严格控制用水量,搅拌要均匀,最短时间不少于90s.3. 4混凝土的浇筑:3.4.1混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m.如自由倾落超过2m时,应采用串桶或溜槽.3.4.2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的L25倍,最大不超过工程名称交底部位共页第页交底内容:50cm.3.4.3用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实.移动间距不大于振捣棒作用半径的L5倍.振捣上一层时应插入下层5cm,以消除两层间的接缝.平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘.3.4.4混凝土不能连续进行浇筑时,一般超过2h,应按施工缝处理.3.4.5浇筑混凝土时,应经常注意观察模板、支架、管道和预留孔、预埋件有无走动情况,当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑.3.4.6混凝土振捣密实后,表面应用木抹子搓平.3.4.7混凝土的养护:混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态.养护期一般不少于7昼夜.3.4.8雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效措施,确保混凝土的质量.4、质量标准混凝土原;材料及配合比设计质量检验标准(I)项序项目允许偏差或允许值检查方法主控项目1水泥进场检验第7.2.1条检查产品合格证及复试报告(同一厂家、等级、品种、批号且连续进场的水泥,袋装200t,散装500t为一批,每批抽样不少于一次)2外加剂质量及应用第7.2.2条检查产品合格证及复试(按进厂的批次和产品的抽样枪验方案确定)3混凝土中氯化物、碱的总含量控制第7.2.3条检查原材料试验报告、氯化和碱的总含量计算书4配合比设计第7.3.1条检查配合设计资料般项目1矿物掺合料质量及掺量第7.2.4条检查产品合格证和进场复试报告(按进厂的批次和产品的抽样检验方案确定)2粗细骨料的质量第7.2.5条检查进场复试报告(按进厂的批次和产品的抽样检验方案确定)3拌制混凝土用水第7.2.6条检查水质试验报告(同一水源检查不少于一次)4开盘鉴定第7.3.2条检查开盘鉴定报告及试件强度试验报告5依砂、石含水率调整配合比第7.3.3条检查含水率测试报告和施工配合比通知单(每工作班检查一次)工程名称交底部位共页第页交底内容:混凝土施工质量检融t标准(II)项序项目允许偏差或允许值检查方法主控项目1混凝土强度等级及试件的取样和留置第7.4.1条检查施工记录及试件强度试验报告2混凝土抗渗及试件取样和留置第7.4.2条检查试件抗渗试验报告3原材料每盘称量的偏差第7.4.3条复称(每工作班抽查不少于一次)4初凝时间控制第7.4.4条观察及检查施工记录(全数检查)一般项目1施工缝的位置和处理第7.4.5条观察和检查施工记录(全数检查)2后浇带的位置和浇筑第7.4.6条观察和检查施工记录(全数检查)3混凝土养护第7.4.7条观察和检查施工记录(全数检查)5、成品保护5.1在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板.5.2在已浇筑的混凝土强度达到1.2MPa以后,方可在其上来往行人和进行上部施工.5.3在施工中,应保护好暖卫、电气暗管以及预留洞口,不得碰撞.5.4基础内应根据设计要求预留孔洞或安置螺栓和预埋件,以避免后凿混凝土.5.5冬期施工混凝土表面应覆盖保温材料,防止混凝土受冻.6、应注意的质量问题6.1混凝不密实:有蜂窝麻面:主要由于振捣不好、漏振、配合比不准或模板缝隙漏浆等原因造成.6.2表面不平、标高不准、尺寸增大:由于水平标志的线或木檄不准,操作时未认真找平,或模板支撑不牢等原因造成.6. 3缝隙夹渣:施工缝处混凝土结合不好,有杂物.主要是未认真清理而造成.6.4不规则裂缝:基础过长而收缩,上下层混凝土结合不好,养护不够,或拆模过早而造成.7、质量记录7.1水泥的出厂证明及复验证明.7. 2模板的标高、轴线、尺寸的预检记录.7. 3结构用混凝土应有试配申请单和试验室,签发的配合比通知单.7.4混凝土试块28d标养抗压强度试验报告.商品混凝土应有出厂合格证.技术负责人:交底人:接交人:

    注意事项

    本文(素混凝土基础分项工程质量管理范本.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
