超高层办公楼临水临电施工方案(含计算书).docx
-
资源ID:551588
资源大小:1.04MB
全文页数:49页
- 资源格式: DOCX
下载积分:7金币
快捷下载

账号登录下载
微信登录下载
三方登录下载:
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
超高层办公楼临水临电施工方案(含计算书).docx

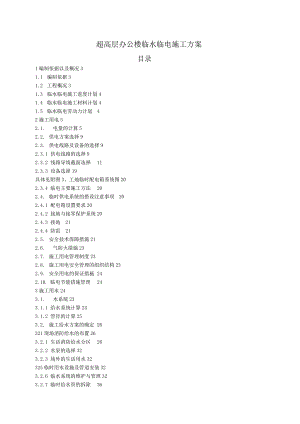

超高层办公楼临水临电施工方案目录1编制依据以及概况31.1 编制依据31.2 工程概况31.3 临水临电施工进度计划41.4 临水临电施工材料计划41.5 临水临电劳动力计划42施工用电52.1. 电量的计算52.2. 供电方案选择92.3. 供电线路及设备的选择92.3.1 供电线路的选择92.3.2 线路导线截面选择112.3.3 设备选择19具体见附图3、工地临时配电箱系统图202.3.4 临电主要施工方法202.4. 临时供电系统的搭设注意事项202.4.1 配电箱设置要求202.4.2 接地与接零保护系统202.4.3 接地212.4.4 防雷212.5. 安全技术保障措施212.6. 气防火措施232.7. 施工用电管理制度232.8. 施工用电安全管理的组织结构232.9. 安全用电的保证措施242.10. 临电节能措施管理243施工用水243.1. 水系统233.1.1 给水系统计算243.1.2 管径的计算253.2. 施工给水方案的确定26321现场消防给水的布置263.2.1 生活消防给水分区263.2.2 水泵的选择323.2.3 场外的生活用水32325临时用水设施及管道安装323.2.6 临水系统的维护与管理323.2.7 临时给水管的拆除363.3. 排水系统373.3.1 井点降水排水373.3.2 总平面排水373.3.3 基坑排水373.3.4 楼层排污系统393.3.5 生活区卫生间排污系统安装393.4. 节水措施43附:地下室结构施工用电布置图主体结构施工用电布置图装修阶段施工用电布置图现场临时用电系统图(一)现场临时用电系统图(二)现场给水消防平面布置图临水临电施工进度计划1编制依据以及概况1.1 编制依据1 .X广场营运中心项目相关资料如图纸等2 .X广场营运中心项目施工组织设计3 .X市城市建设管理、现场文明施工、绿色环保等规定4 .施工现场临时用电安全技术规范(JGJ46-2005)5 .建筑施工现场安全检查标准(JGJ59-99)6 .建设工程施工现场供用电安全规范(GBoO194-93)7 .建筑给排水及采暖工程施工质量验收规范(GB50242-2002)8 .高层建筑消防规范9 .建筑设计防火规范(GBJ16-87)10 .标准施工图集:栓室内消火栓安装图室外地上式消火栓安装图卫生器具给水配件安装高度图H.GB/T28001标准及公司安全生产管理制度中的有关规定12.电气设计手册、电工手册和现场实际情况。1.2工程概况XX营运中心工程位于X区32-1-1地块,东侧为X二路,南侧为X大道,西侧为X路,北侧为X路。工程总建筑面积267341.07肝,总工期1035日历天,建筑高度245.8m,为超高层办公楼建筑,整个施工现场占地约390001现场已开挖,工程范围内的土方已挖到T5.21m,周围局部自然地面标高比本工程土0.000低0.1350.400m,北面靠东为甲方三层办公楼。现场临时设施布置为在工地北面依次布置木工房、钢筋房及甲方、监理、总包单位办公室,现场东面主要布置钢筋房和钢筋堆场,地下室施工阶段在基坑内布置两个钢筋房和堆场,随施工进度对其进行周转,同时布置五台塔吊;主体施工阶段用电高峰期主要为7至10层抬升裙楼施工,此时布置四台塔吊进行现场施工(其中两台M1280D塔吊为柴油动力)。生活设施主要布置在与施工现场东侧毗邻的外租地上。经现场踏勘,市政供电由2台变压器组成180OkvA的接驳点,分别为800kVA和100OkVA,位于现场东北角;市政供水DN160接驳点位于场地北侧福中三路旁。序号工作内容开始时间结束时间备注1配电室施工08-10-808-10-15临水临电的施工进度计划主要根据工程的开工时间及现场的具体情况安排,三级等线路、供水支管根据工程的进度情况适时安排。2办公区用电08-10-1008-10-283现场一二级线路08-10-1008-10-264供水主管网08-10-308-11-255排水管敷设08-10-308-11-251.3临水临电施工进度计划1.4临水临电施工材料计划序号名称单位数量开始进场时诃备注1焊接钢管M3002008年10月2镀锌钢管M18502008年10月3PVC塑料管M2502008年10月4铸铁管M1002008年10月5混凝土排水管M3002008年10月6阀门、卫生洁具套852008年10月7消火栓套352008年10月8电缆、电线M150002008年10月9PVC电管M20002008年10月10灯具插座套3502008年10月11配电柜、箱台222008年11月1.5临水临电劳动力计划劳动力计划图表工种10日20日30日管道工585电焊工222电工5105油漆工122普通工101010合计2332242施工用电2.1总电量的计算本工程现场用电负荷根据用电机具类别分为电动机负荷、电焊机负荷和照明负荷,各种机具设备容量、相关参数及其计算见用电容量计算总统计表、电焊机负荷计算表、电动机负荷计算表等。根据施工组织设计和进度计划的安排,本工程施工用电高峰期可能发生在:1、地下室结构阶段:主要是地下室施工,同时考虑了后期地下室施工中,抬升裙楼施工前主体结构的施工。2、主体结构阶段:主要指抬升裙楼开始施工以后主体结构时间段。因抬升裙楼施工时钢结构用电量达到高峰,其他如安装、土建等有一定变化。此时,按施工组合设计除塔楼周边的1#、2#塔吊外,其他用电塔吊均已拆除,同时考虑了部分地下室装修的用电。3、装修阶段:由于钢结构及土建中大量用电量大的设备不再使用,虽然增加了装修部分用电设备,但用电设备的功率小,此阶段用电量应较小。因此本工程施工现场临时用电布置的计算按地下室结构阶段和主体结构阶段用电量进行复核与设计。总用电量按下式计算:(1-1)p=i.05-i.10(ci-+c2X+X+4)COSe式中P供电设备总需要容量(kVA);Pi电动机额定功率(kW);P2电焊机额定容量(kVA);P3室内照明容量(kW);P4一一室外照明容量(kW);cos电动机的平均功率因数K1、K2、K3、K4需要系数表中具体设备统计和计算如下表(其中照明用电按动力用电的10%考虑,系数Ko取1.07):2.Ll地下室阶段的用电量的计算地下室用电设备及计算如下:地下室电焊机负荷计算表序号负荷名称型号数量额定功率P(kVA)需要系数L计算负荷PlCkVA)备注1电焊机BX30010+5+15240.5Pl=KZP-649其中闪光对焊错开高峰期,计划控制在用电少的晚上施工,故不组合。2闪光对焊机UNT-10041003电渣压力焊机6354C02焊机CPXSG-6001036.8地下室电动机负荷计算表序号负荷名称数量(台)额定功率(kW)需要系数Kl功率因数COS计算负荷P2(kW)容量S2(kVA)1塔式起重机C7050>MC480各1100+2280.60.75p=1047.8P2=Kp=0.6×1047.8=628.7S2=P2co=838.32塔式起重机H3/36B3753钢筋切断机934钢筋弯曲机935钢筋调直机48.56车丝机667圆盘锯848手提电锯150.59空压机422.310潜水泵61111手电钻200.7512冲击钻200.3313角向磨光机200.6514台钻101.515电钻201.116卷扬机11117熔接机41018电动葫芦1.5822压槽机4223电动坡口机40.8824插入振捣201.5按:P=1.05-1.10(C1-+K,yp,+r3y+K4yp)其中,照明按施工手CoSe一册取10%oS=l.07×(838.3+649)×1.1=1750.6KVA2.1.2主体结构阶段的用电量的计算主体结构阶段用电设备及计算如下:主体阶段阶段电焊机负荷计算表组合1序号负荷名称型号数量额定功率P(kVA)需要系数K计算负荷Pl(kVA)备注1C02焊机CPXSG-602036.80.5P1=KP=(36.8X20+35×2+24×32)X0.5=7872电渣压力焊机2353电焊机BX30010+2+20244闪光对焊机UNT-1002100说明:1、其中闪光对焊错开高峰期,计划控制在用电少的晚上进行,故不组合。2、C02焊机与压型钢板点焊机,栓钉焊机错开使用故不相互组合.主体阶段阶段电焊机负荷计算一览表组合2序号负荷名称型号数量额定功率P(kVA)需要系数K计算负荷PI(kVA)备注1压型钢板点焊机10510.5Pl=KZPl=(105+205X3+24×32+35×2)X0.5=7792栓钉焊机20533电渣压力焊机2354电焊机BX30010+2+20245闪光对焊机UNT-1002100说明:1、其中闪光对焊错开高峰期,计划控制在用电少的晚上,故不组合。2、C02焊机与压型钢板点焊机,栓钉焊机错开使用故不相互组。主体结构阶段电动机负荷计算表序号负荷名称数量(台)额定功率(kW)需要系数K功率因数COS计算负荷P2(kW)容量S2(kVA)1塔式起重机C7050>MC480各1100+2280.60.75p=928.5P2=Kp=0.6×928.5=557S2=P2co=742.72钢筋切断机333钢筋弯曲机334钢筋调直机28.55插入振捣81.56高压泵6117圆盘锯448手提电锯100.59空压机8+311
