欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    某安置房工程主体砌筑工程.docx

    • 资源ID:509062       资源大小:53.09KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某安置房工程主体砌筑工程.docx

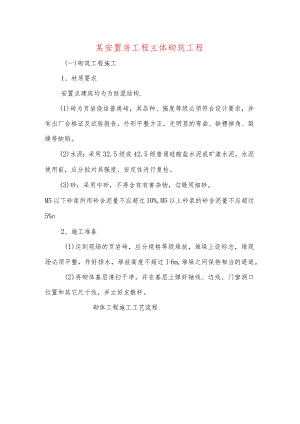

    某安置房工程主体砌筑工程(一)砌筑工程施工1、材质要求安置点建筑均为为豉混结构.(1)砖为页岩烧结普通砖,其品种、强度等级必须符合设计要求,并有出厂合格证及试验报告。外形平整方正,无明显的弯曲、缺楞掉角、裂缝等缺陷。(2)水泥:采用32.5级或42.5级普通硅酸盐水泥或矿渣水泥,水泥使用前,应分批对其强度、安定性进行复检。(3)砂:采用中砂,不得含有有害杂物,勾缝用细砂。M5以下砂浆所用砂含泥量不应超过10%,M5以上砂浆的砂含泥量不应超过5%o2、施工准备(1)运到现场的页岩砖,应分规格等级堆放,堆垛上设标志,堆现场必须平整,作好排水,堆放高度不超过l6m,堆垛之间保持相当的通道。(2)将砌体基层清扫干净,并在基层上弹好轴线、边线、门窗洞口位置和其它尺寸线,并立好皮数杆。砌体工程施工工艺流程3、施工方法砌砖时利用皮数杆,采用“三一”砌砖法施工。4、施工要点(1)豉的运输、装卸,要轻装、轻放,现场堆码整齐,堆放在平坦、干燥的聆面上,避免多次搬运。豉堆置高度不超过2m(2)砌筑前将基层清扫干净,并扫刷素水泥浆一道。(3)严禁干砖上墙和楼上浇砖,应在班前将豉浇透再运上。(4)砖墙砌筑前应先在楼面弹出墙中心线,边线及门窗洞口线。(5)砌筑时必须立皮数杆挂线,以保证缝横平竖立。(6)砌筑前应先排砖,混凝土空心豉的空洞应垂直于受压面。(7)门窗洞口两侧3/4砖的范围内,均不能留设脚手眼,宽度小于100O的门窗间墙,应选用整砖砌筑。(8)砖墙转角处和交接处应同时砌筑,对不能同时砌筑处应留斜槎,斜槎长度不小于高度的2/3,严禁采用直槎。砌体接搓时必须将接搓处的表面清理干净,浇水润湿,并应添实砂浆,保持灰缝平直。(9)每日砌筑高度以不超过1800Innl为宜。当天砌筑的砖墙,下班前应检查修正,将各种偏差控制在规范内,合格后用扫帚将灰耳朵打扫干净,并将落地灰等及时利用处理,做到工完场净。(10)墙砌至梁底必须采用整砖丁砌。(11)穿越墙体水管严防渗水,穿墙或埋入墙内铁件应做防锈处理。(12)浇构造柱舲前,必须将模板和豉砌体浇水润湿,并将模板内落地灰、渣渣等清除干净。(13)清水墙不允许有三分头,不得在上部任意变活、乱缝,清水墙应随砌随划缝,划健深度为810mm,深浅一致,清扫干净,砖墙马牙槎布置示意图(二)砌筑工程质量保证技术措施1、砌筑的水平灰缝厚度和竖直灰缝宽度控制在812mm,砌筑时的铺灰长度不得超过800mm,严禁用水冲浆灌缝。2、砌筑砂浆按每一层楼(或250立方砌体)的每一个配合比至小制作一组试块。3、砌筑时先远后近,先外后内:在每层开始时,应从转角处或定位砌块处开始,应吊一皮,校一皮,皮皮拉麻线控制砌块标高和墙面平整度,砌筑应做到横平竖直,砂浆饱满,接搓可靠,灌健严密。4、经常检查脚手架是否够坚固,支撑是否牢靠,连接是否安全,不应在脚手架上放重物品,楼面堆截W2KNm2.5、质量标准:墙面应垂直平整,组砌方法正确,砌块表面方正完整,无损坏和开裂现象。错缝接头符合要求,灰缝饱满,无松动脱皮,允许偏差项目符合下列要求。(1)轴线位IOmnI(2)垂直度:每层5mm,全高WlOnIIOmm全高>IOm20mm(3)基础顶面及楼面标+15mm(4)表面平整度8mm(5)门窗洞口高宽(后塞口)±5mm(6)外墙上下窗口偏移20mm(7)水平灰缝平直度IOmm

    注意事项

    本文(某安置房工程主体砌筑工程.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
