欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地下室基坑土方开挖边坡围护.docx

    • 资源ID:507652       资源大小:322.29KB        全文页数:15页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下室基坑土方开挖边坡围护.docx

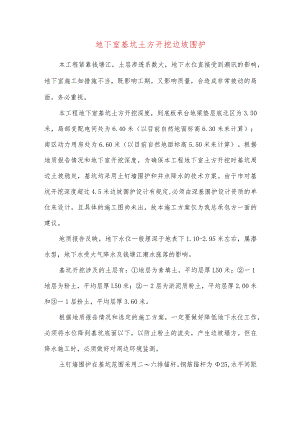

    地下室基坑土方开挖边坡围护本工程紧靠钱塘江,土层渗透系数大,地下水位直接受到潮讯的影响,地下室施工如措施不当,既影响工期,又影响质量,会造成非常被动的局面。务必重视。本工程地下室基坑土方开挖深度,到底板承台地梁垫层底北区为3.50米,局部变配电间处为6.40米(以目前自然地面标高6.30米来计算);南区动力用房处为6.60米(以目前自然地面标高5.50米来计算)。根据地质报告情况和地下室开挖深度,为确保本工程地下室土方开挖时基坑周边土坡稳定,基坑均采用土钉墙围护和井点降水的技术方案。由于市对基坑开挖深度超过4.5米边坡围护设计有规定,必须由深基围护设计资质的单位来设计,且具体的施工图尚未出,故本施工方案仅为我总承包方一面的建议。地质报告反映,地下水位一般埋深于地表下1.10-2.95米左右,属潜水型,地下水受大气降水及钱塘江潮水涨落的影响。基坑开挖涉及的土层有:地层为素填土,平均层厚L50米;一1地层为粉土,平均层厚L50米;一2层为淤泥质粉土,平均层厚2.00米和一1层粉土,平均层厚3.60米。根据地质报告情况和选定的施工方案,一定要做好降低地下水位工作,必须将水位降到基坑底面以下,以防止粉土的流失,产生边坡塌方。但在降水施工时,必须做好对周边环境监测。土钉墙围护在基坑范围采用二六排锚杆,钢筋锚杆为25,水平间距为Ioo0,长度为800012000,锚杆呈8°角进入土层。各排水平锚杆采用222L=250锚头与216通长加强筋烧焊加固。采用C20喷射於厚100,其中分布6200X200双向钢筋网一层。围护计算如下:UT斯达康工程基坑围护设计围护结构计算书一、工程概况UT斯达康工程基坑围护设计基坑开挖深度南区动力用房处为6.6m,基坑坡角为75。,采用土钉墙作围护结构,共设6道土钉。计算时考虑地面超载15kPaoq=15三M三99UH(天然土)(粉质粘±)土钉墙二、地质条件地下水位标高为-3. 6mo场地地质条件和计算参数见表Io表1土层层底标高(m)层厚(m)重度(kN/m3)(o)c(kPa)渗透系数(md)压缩模量(MPa)天然土-4.31.518.9631.211.9粉质粘土-5.81.519.0833.89.60.1210.49粉质粘土-7.8219.1634.68.40.2811.22粉质粘土-1L43.619.3534.78.10.3810.79粉质砂土-15.84.420.236.67.60.2712.01粉质粘土-35.82019.2733.97.10.5211.27三、工况工况编号工况类型深度(m)倾角(°)水平间距(m)q(kPa)直径(mm)长度(m)钢筋直径(mm)钢筋根数1开挖1.62加钉1.18120120122513开挖2.64加钉2.18125120122515开挖3.66加钉3.18125120122517开挖4.68加钉4.18125120122519开挖5.610加钉5.181281201225111开挖6.612加钉6.1812512012251四、计算降水计算:降水幅度s(m)8透水层顶面深度(m)0透水层底面深度(m)20初始水头高度0.8基坑等效半径n(11)58降水影响半径R(m)42.14井底端深度(m)15单井出水能力q(m3/d)0.5井半径(Inm)24计算得到基坑涌水量为小52384411)3d。设计井数量为1153。降水引起沉降:按上海市规程简化方法为Omm,按分层总和法为Ommo最后一工况土钉受力和承载力及基坑稳定性土钉编号深度(m)长度(In)倾角(°)直径(mm)q(kPa)水平间距Tjk(kN)(kN)TUjj(kN)11.112812020135619.6815222.11281202519748.3815233.112812025117774.5415244.112812025124803.2715255.112812028132922.8915266.112812025139862.16152q钉士粘结强度Tjk土钉所受荷载Tuj土钉承载力Tg土钉材料抗拉强度土钉墙整体稳定验算15铁然士)(粉质粘土)(粉质粘土)(粉质粘土)安全系数2.51Illlllllllllllllllllllllllllim土钉墙稳定验算UT斯达康工程基坑围护设计-2.6-5.3剖面围护结构计算书一、工程概况UT斯达康工程基坑围护设计-2.6-5.3剖面基坑开挖深度为2.7m,基坑坡角为75。,采用土钉墙作围护结构,共设2道土钉。计算时考虑地面超载15kPao土钉墙二、地质条件场地地质条件和计算参数见表1。地下水位标高为-3.4m。表1土层层底标高(m)层厚(Dl)重度(kNm3)(o)c(kPa)渗透系数(md)压缩模量(MPa)天然土-4.11.518.9631.211.9粉质粘土-5.61.519.0833.89.60.1210.49粉质粘土-7.6219.1634.68.40.2811.22粉质粘土-11.23.619.3534.78.10.3810.79粉质砂土-15.61.120.236.67.60.2712.01粉质粘土-35.62019.2733.97.10.5211.27三、工况工况编号工况类型深度(m)倾角(0)水平间距(In)q(kPa)直径(mm)长度(m)钢筋直径(mm)钢筋根数1开挖1.62加钉1.1812012082513开挖2.74加钉2.181251208251四、计算降水计算:降水幅度S(In)8透水层顶面深度(m)0透水层底面深度(m)20初始水头高度0.8基坑等效半径r°(m)58降水影响半径R(m)42.14井底端深度(m)15单井出水能力q7d)0.5井半径(mm)24计算得到基坑涌水量为8523.844m7d°设计井数量为1153。降水引起沉降:按上海市规程简化方法为Omm,按分层总和法为Ommo最后一工况土钉受力和承载力及基坑稳定性土钉编号深度(m)长度(m)倾角(°)直径(mm)q(kPa)水平间距T泳(kN)TUj(kN)TUi/TujTK(kN)11.18812020134214.5315222.18812025110565.71152q钉土粘结强度Tjk土钉所受荷载Tuj土钉承载力Tg土钉材料抗拉强度土钉墙整体稳定验算抗滑移K=14.05抗倾覆K=96.31UT斯达康工程基坑围护设计一5.3-9.4围护结构计算书一、工程概况UT斯达康工程基坑围护设计一5.39.4基坑开挖深度为2.7m,基坑坡角为75。,采用土钉墙作围护结构,共设3道土钉。计算时考虑地面超载63.6kPao二、地质条件场地地质条件和计算参数见表1。地下水位标高为-5.3m。表1土层层底标高(111)层厚(m)重度(kNm3)(o)c(kPa)渗透系数(md)压缩模量(MPa)粉质粘土-6.10.819.0833.89.60.1210.49粉质粘土-8.1219.1634.68.40.2811.22粉质粘土-11.73.619.3534.78.10.3810.79粉质砂土-16.14.420.236.67.60.2712.01粉质粘土-36.12019.2733.97.10.5211.27三、工况工况编号工况类型深度(m)倾角(°)水平间距(m)q(kPa)直径(mm)长度(m)钢筋直径(mm)钢筋根数1开挖1.22加钉0.68120120122513开挖2.24加钉1.68125120122515开挖2.76加钉2.6812512012251四、计算降水计算:降水幅度SGn)8透水层顶面深度(In)0透水层底面深度(m)20初始水头高度0.8基坑等效半径r°(m)58降水影响半径R(m)42.14井底端深度(In)15单井出水能力q(m3d)0.5井半径(mm)24计算得到基坑涌水量为0%65.903m7do设计井数量为1153。降水引起沉降:按上海市规程简化方法为41.372mm,按分层总和法为106.678mmo最后一工况土钉受力和承载力及基坑稳定性土钉编号深度(m)长度(m)倾角(°)直径(mm)q(kPa)水平间距Tjk(kN)

    注意事项

    本文(地下室基坑土方开挖边坡围护.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
