    模板工程施工方案.docx

    • 资源ID:495838       资源大小:8.26KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    模板工程施工方案.docx

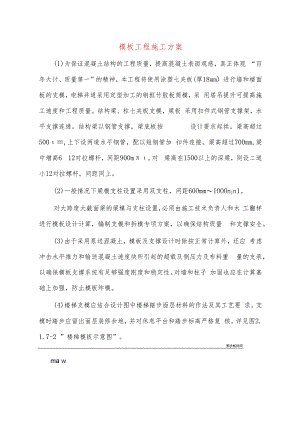

    模板工程施工方案(1)为保证混凝土结构的工程质量,提高混凝土表面观感,真正体现 “百年大计、质量第一”的精神,本工程将使用涂塑七夹板(厚18mm) 进行墙和楼面板的支模,电梯井道采用定型加工的钢框竹胶板筒模,采 用塔吊提升可提高施工速度和工程质量。结构梁、柱七夹板支模,梁板 采用扣件式钢管支撑架,水平支撑连通。结构梁以钢管支撑,梁底板按 设计要求起拱。梁高超过500,上下设两道水平钢管,配以短钢管加 扣件连接。梁高超过700mm,梁中增高6 12对拉螺杆,间距900m,对 梁高在1500以上的深梁,则设二道小12对拉螺杆,间距同上。(2)一般情况下梁模支柱设置采用双支柱,间距60OmmIOOOnln1。对大跨度大截面梁的梁模与支柱设置,必须由施工技术负责人和木 工翻样进行模板设计计算,编制支模和拆模专项方案,以确保结构质量 和支撑安全。(3)由于采用泵送混凝土,模板及支撑设计时除按正常计算外,还应 考虑冲击水平推力和输送混凝土速度快所引起的超载及侧压力及布料重 量的支承,以确保模板支撑系统有足够强度刚度和稳定性。对墙和柱子 加固也应在计算基础上加强,防止模板炸模。(4)楼梯支模应结合设计图中楼梯踏步面层材料的作法及其工艺要 求。支模时踏步应留出面层装修余地,并对休息平台和踏步标高严格复 核。详见图2. 1.7-2 ”楼梯模板示意图”。那步板封闭ma w踏步支模示意图踏步局部支模示意图图61楼梯模板示意图(5)施工中应注意:1)模板安装前,向施工班组做好技术交底,模板应涂上脱模剂。2)模板安装应注意对拉螺栓及钢楞的制作安装。3)柱、墙混凝土浇筑先完成的,在柱子、墙板混凝土达拆模强度时, 最上一段模板保留不拆,以便于与梁模相接。4)模板的拆除时间要严格控制,侧模要在混凝土强度大于1. 0Nmm2即能保证表面及棱角不受损坏时才可拆模。梁板底模要符合混 凝土结构工程施工及验收规范的相关规定才可拆模。拆模遵循先支后拆, 先非承重部位,后承重部位,自上而下的原则。操作人员应站在安全处, 以免发生安全事故,待该段模板全部拆除后,方准将模板、配件、支架 等运出堆放。(6)工程质量通病的防治1)柱模板容易产生的问题:柱位移,鞭面尺寸不准,混凝土保护层 过大,柱身扭曲,梁柱接头偏差大。防治方法:支模前按墨线校正钢筋位置,钉好压脚板;柱箍形式、规 格、间距要根据柱截面大小及高度进行设计确定;梁柱接头模板要按大 样图进行安装而且联接要牢固。2)墙模板容易产生的问题:墙体混凝土薄厚不一致,上口过大,墙 体烂脚,墙体不垂直。防治方法:模板之间连接用的螺杆或钢管不宜过疏,穿墙螺栓的直径、 间距和垫块规格要符合设计要求:墙梁交接处和墙顶上口应设拉结;外墙 所设的拉、顶支撑要牢固可靠,支撑的间距、位置由模板设计确定。模 板安装前模板底边应先批好水泥砂浆找平层,以防漏浆。3)梁和楼板的模板容易产生的问题:梁身不平直,梁底不平,梁侧 面鼓出,梁上口尺寸加大,板中部下挠,产生蜂窝麻面。防治方法:模板 支顶的尺寸和间距的排列,要确保支撑系统有足够的刚度,模板支顶的 底部应落在坚实地面上,梁板跨度大于4m者,如设计无要求则按规范 要求起供。对跨度超大的梁应与设计协商起拱高度。

    注意事项

    本文(模板工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
