欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    引水式水电站开关站工程施工方案.docx

    • 资源ID:444226       资源大小:22.44KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    引水式水电站开关站工程施工方案.docx

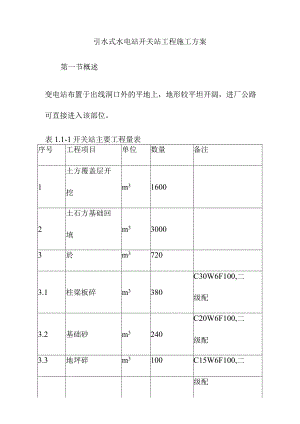

    引水式水电站开关站工程施工方案第一节概述变电站布置于出线洞口外的平地上,地形较平坦开阔,进厂公路可直接进入该部位。表1.1-1开关站主要工程量表序号工程项目单位数量备注1土方覆盖层开挖m316002土石方基础回填m330003於m37203.1柱粱板碎m3380C30W6F100,二级配3.2基础砂m3240C20W6F100,二级配3.3地坪碎m3100C15W6F100,二级配4钢筋制安t605豉墙砌体m33006钢材t7t第一节施工程序开关站工程的明挖结合出线洞的明挖工作统筹安排,考虑在该部位布置一些临建设施,因此各类基础及沟槽开挖、相应的碎及砖砌体施工可稍后施工,土建施工预计2个月完成。第一节开挖工程施工利用出线洞施工时已建施工道路,采用一台PC200反铲从该施工道路向两侧扩挖,边坡从上往下削坡分层开挖,D85推土机集渣,ZLC50装载机装15t自卸汽车运磴至指定弃磴场。PC200反铲结合人工开挖各类基础及沟槽。第一节碎施工利用碎搅拌运输车从碎拌和系统运碎至工作面,溜槽或人工推料配合入仓,人工手持02软轴振捣器将碎振捣密实,终凝后人工洒水养护。冬季用温水拌和碎料,用温水洒水养护。为避免碎表面受冻,用草料、塑料薄膜铺盖进行保温。清水池底碎浇筑人工转运水泥、骨料,现场人工拌和。第一节砖墙砌体工程施工砖砌体于当地购买。石专砌体由5t自卸汽车运至工作面,再由人工抬运至砌筑位置。水泥砂浆由罐车从混凝土拌合站运料至工作面,再由人工运至砌筑点。豉砌体施工采用铺浆法施工,由下至上砌筑。砌筑前将砖块用水浸透,砌筑时应上下错缝、内外搭接、表面平整、竖直转角垂直、砂浆灰缝均匀。砌筑到设计高程,洒水,用潮湿的草袋遮盖养护。1.5.1材料要求1、砖的几何尺寸、强度标号必须符合设计图纸要求;2、砌砖砂浆必须拌合均匀,水泥、砂、水的物理性质必须符合施工规范要求,砂浆的保水性要良好。3、砂浆的配合比要经试验确定。水泥、减水剂等外加剂的用量要求其配料精确,误差控制在±2%以内;砂、粉煤灰等配料控制在±5%以内,并且均匀拌和。152施工程序弹线一找平一立皮数杆排砖一盘角一拉线一砌筑一勾缝砌筑时应严格保证质量,四大角必须立皮数杆,做到横平竖直,砂浆饱满,组砌合理,灰缝均匀,接槎可靠,对不同层次砌体砂浆标号要认真交底,不能混淆。施工中必须做到以下几点:1、先提前12天用水将豉湿润,普通砖、多孔砖保证其含水率为10%15%.不能使用干砖进行砌筑。2、砌砖体的灰缝横平竖直,厚薄均匀,并填满砂浆。3、埋入砌砖中的拉结筋,应安设正确、平直,其外露部分在施工过程中不得任意弯折。砌砖体的尺寸和位置允许偏差,不超过规范规定的限值。4、烧结普通豉砖体上下错缝、内外搭接。实心砌体采用一顺一丁,梅花或三顺一丁的砌筑形式。每层承重墙的最上一皮砖,为整豉丁砌层。5、砌砖体水平灰缝的宽度为Iomm,砂浆饱满度不低于80%o竖向灰缝采用挤浆或加浆方法,使砂浆饱满。6、砌体的转角处和交接处同时砌筑,对不能同时砌筑而必须留槎的位置,留成斜槎,并加设连接筋。接槎时,将接槎处的表面清洗干净,浇水湿润,填实砂浆,保持灰缝平直。7、施工需要在砖墙中留置的临时洞口,其侧边高交接处的墙面不小于500mm,洞口顶部设置过梁。1.5.3砌筑体质量控制1原材料的质量检查砌体砂浆的水泥、水、砂、石灰等原材料应按规定规范进行检查。砌体工程所用的砖应按规定规范进行检查。2施工质量检查(1)砖柱、砖垛无包心砌法,窗间墙及清水墙面无通缝,混水墙每间(处)4-6匹的通缝不超过3处。接槎处灰浆密实,缝豉平直,每处接槎部位水平缝厚度小于5mm或透亮的缺陷不超过10个。预埋拉接筋应符合施工图纸要求,留置间距偏差不超过3匹砖。(4)构造柱留置位置正确,马牙槎先退后进,残留砂浆清理干净。(5)清水墙组砌正确,墙面整洁。砖砌体尺寸、位置允许偏差应符合GB50203-98表4.1.8的规定。1.6 土石回填利用所挖土石,采用人工由下而上分层填筑,分层为30Cm40cm厚,采用蛙式打夯机进行夯实。1.7 机械设备配置表1.7-1机械设备配置表序号机具名称型号单位数量备注1推土机D85台12自卸汽车15t台35t台23挖掘机PC220台14装载机CAT966F台15碎搅拌运输车3m3台16碎振捣器2台107蛙式打夯机台1

    注意事项

    本文(引水式水电站开关站工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
