欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    基础卷材防水施工技术交底(示范文本).docx

    • 资源ID:442280       资源大小:80.36KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    基础卷材防水施工技术交底(示范文本).docx

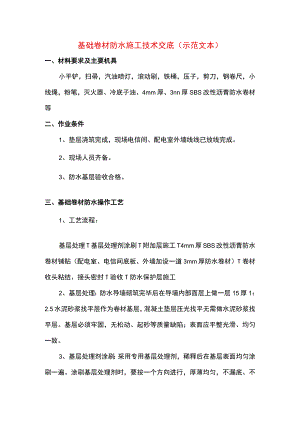

    基础卷材防水施工技术交底(示范文本)一、材料要求及主要机具小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器、冷底子油、4mm厚、3nn厚SBS改性沥青防水卷材等二、作业条件1、垫层浇筑完成,现场电信间、配电室外墙线线已放线完成。2、现场人员齐备。3、防水基层验收合格。三、基础卷材防水操作工艺1、工艺流程:基层处理T基层处理剂涂刷T附加层施工T4mm厚SBS改性沥青防水卷材铺贴(配电室、电信间底板、外墙加设一道3mm厚防水卷材)T卷材收头粘结、接头密封T验收T防水保护层施工2、基层处理:防水导墙砌筑完毕后在导墙内部面层上做一层15厚1:2.5水泥砂浆找平层作为卷材基层,混凝土垫层压光找平无需做水泥砂浆找平层。基层必须牢固,无松动、起砂等质量缺陷;表面应平整光滑、均匀一致。3、基层处理剂涂刷:采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。待基层处理剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。4、铺贴附加层:铺设方法采用热熔法,管根、后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行粘结,宽度50Omrn(超过转折处或后浇带250mm)。沿阴角、阳角线两边各扩250mmo600阴角折裁图阴角组体图5、防水卷材铺贴:卷材宜先铺立面后铺平面。地下防水卷材施工应遵循先低处后高处的施工顺序,大面积粘贴方向可根据实际情况自一端开始向另一端推进。卷材铺贴时,先在铺贴部位将卷材预放3m12m,找正方向后,在中间固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。本工程为单层卷材,局部双层。配电室、电信间部位先弹出墙体外轮廓线,然后外扩IOCrn开始粘贴第一层3mm厚SBS改性沥青防水卷材,卷材和卷材的搭接缝应错开1/3幅宽,铺贴卷材时,先将一卷卷材展开沿控制线平铺在基层上,后面紧跟人赶出气泡,压实卷材。卷材铺贴完成后进行收缝,经验收合格后粘贴第二层卷材,上层卷材与下层卷材长边及短边接缝均错开1/3幅宽,卷材试铺定位,上下不得相互垂直铺贴。6、卷材收头粘结、接头密封卷材接缝部位应溢出热熔的改性沥青胶料,并粘结牢固,封闭严密,其宽度不应小于IOrrni0接缝搭接宽度为100mm,粘接连续、无翘边、无折褶,粘接率90%,附加层搭接缝应与防水层搭接缝错开0.5m以上。收头处要用聚合物水泥砂浆密封。地下室底板卷材收头至砖胎膜防水导墙顶部,留置为马牙槎样式,短边至少为250mm,长边至少为750mm,作为与车库及外墙防水层的搭接。7、施工检查验收:检查全部卷材有无撕裂、破损、气泡、卷边、开口。遇有缺陷,应在缺陷处切开,排放气泡,之后修补切开处并压实。8、保护层:防水卷材验收合格,资料完整,签字齐全后方可进行混凝土保护层施工。四、质标准(1)防水卷材和粘接剂的品种、牌号,必须符合规范设计有关标准的规定。(2)卷材防水层及其后浇带等处的细部做法,必须符合设计要求和技术规范的规定。(3)卷材防水严禁有渗漏现象。(4)铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。(5)基层处理剂涂刷均匀,不得有漏刷和麻点等缺陷。(6)卷材防水层铺贴、搭接、收头应符合设计要求和工程技术规范的规定,且粘结牢固、无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。(7)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达90%以上。(8)防水卷材搭接宽度的允许偏差为-Iomm。五、成品保护措施(1)卷材防水层铺贴完毕后,应及时做好保护层,防止施工中碰损防水层;(2)雨期施工防护措施:施工期间为雨期时,所以施工前注意派专人收听天气预报,避开雨天施工。每天施工完毕后作好现场的清理,未完成的工作要密封严密,防止雨水倒流进防水层,未用完的材料放进库房,防止雨淋。(3)地下室部分外架不得支顶在外墙防水层上。六、安全文明施工1、禁止酒后作业2、进入现场人员禁止穿拖鞋

    注意事项

    本文(基础卷材防水施工技术交底(示范文本).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
