欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    (全)室内楼地面防渗漏措施.docx

    • 资源ID:389383       资源大小:17.08KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    (全)室内楼地面防渗漏措施.docx

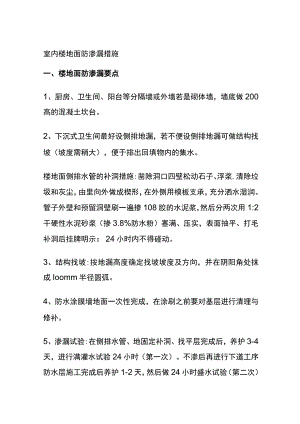

    室内楼地面防渗漏措施一、楼地面防渗漏要点1、厨房、卫生间、阳台等分隔墙或外墙若是砌体墙,墙底做200高的混凝土坎台。2、下沉式卫生间最好设侧排地漏,若不便设侧排地漏可做结构找坡(坡度需稍大),便于排出回填物内的集水。楼地面侧排水管的补洞措施:凿除洞口四壁松动石子、浮浆,清除垃圾和灰尘,由里向外做成楔形,在外侧用模板支承,充分洒水湿润。管子外壁和预留洞壁刷一遍掺108胶的水泥浆,然后分两次用1:2干硬性水泥砂浆(掺3.8%防水粉)塞满、压实,表面抽平、打毛补洞后挂牌明示:24小时内不得碰动。3、结构找坡:按地漏高度确定找坡坡度及方向,并在阴阳角处抹成Ioomm半径圆弧。4、防水涂膜墙地面一次性完成,在涂刷之前要对基层进行清理与修补。5、渗漏试验:在侧排水管、地固定补洞、找平层完成后,养护3-4天,进行满灌水试验24小时(第一次)。不渗后再进行下道工序防水层施工完成后养护1-2天,然后做24小时盛水试验(第二次)经监理及甲方认可后,方可进行下道工序施To二、厨、卫间防渗漏措施1.卫生间及有渗水问题的厨房在地面上先用防水涂料满做两道,另外,在厨房间地面与墙接触处的地面和墙面各做250mm宽防水层。卫生间向上翻边宽度为250mmo2、厨卫间管口清理于净后,管口处周边填灌细石混凝土至上口20mm处。待混凝土于透在管口夕恻20x2Omm槽内进行建筑油膏封闭,经闭水试验无渗漏后再在管口周边50mm范围内抹小馒头保护层,再进行厨卫间地面的防水施工。3、防水层施工时,操作人员要穿软底鞋,并注意成品保护,防止杂物污符口硬物碰损。首先在管道的管根、地漏周围做一圈附加层直径为300mm左右,四周墙角也做一圈附加层,待干到不粘手时开始整体涂刷,每层涂料要均匀,粘结严实,涂刷时根据环境温度和涂膜固化程度控制间隔时间。4、厨卫间防水层施工完成后进行闭水试验,发现渗漏点后,在管口、地漏周圈重点部位加设防水附加层,墙地交界处各翻边250mmo再进行二次闭水试验(水位高度20mm左右为宜),48小时不渗漏为合格。5、所有器具安装应在防水涂料涂刷完成并用水泥砂浆找平后进行,以有效保护防水层。卫生器具安装后与地面接触处打硅酮胶。6、阳台管道和地漏周围防水做法同厨房卫生间管道做法。7、卫生间墙上翻高应大于150Omm淋浴房位置1800mm,同时根据具体情况考虑。三、地漏防渗漏措施1.卫间以及阳台等地方的漏吊洞分两次进行。2、地漏安装完毕后先进行第一次(C20细石)筑,第一次浇筑5cm03、用柔性防水涂料先做一道防水,待防水干后浇筑第二次。4、然后和楼地面一起满做涂料防水一道。5、涂料防水的具体操作同上。6、厨卫阳台地面向地漏处找坡不小于2%地漏周围250mm范围内找坡不小于5%且地漏口比楼地面完成面低IOmm。四、管道竖井防渗漏措施1、待管井内管道安装完毕后,对预留洞进行吊洞。2、吊洞使用C20细石分两次进行。第一次浇筑50mm。3、第一次完成后,在其面上做柔性涂料防水一道。4、待第一道防水试水48小时合格后在管井范围内浇筑100mmC20细石磴,同时吊洞第二次一起浇筑,找坡0.5%,坡向卫生间。5、在100mm上满做涂料防水二道,管道四周先用水泥砂浆做成馒头状,然后再做防水。防水完成后做第二次试水试验。6、防水在卧室墙面上翻200mm。7、然后根据管井的大小在100mm上五寸墙,在其下预留一小孔道,使管井中的可能积水排向卫生间。8、如管井中有多根管道时,必须确保管道间距不小于40mmo9、所有吊洞必须专人专洞,全数检查。10、门口处设置IOomm高挡水台。五、穿楼板管道防渗漏措施管道安装完成后支模浇筑混凝土,然后在管根部位打建筑密封膏。基层找平后进行防水层施工,防水层需沿管道上翻50mmo施工完成两天后进行第一次闭水试验,确保管根无渗漏。之后再进行防水保护层、装饰面层的施工。并做第二次闭水试验。五、穿楼板烟道防渗漏措施检查洞口一基层处理一安装烟风道一堵塞孔洞一闭水试验一打密封膏一找平找坡防水附加层一防水层一闭水试验一防水保护层一饰面层一闭水试验。

    注意事项

    本文((全)室内楼地面防渗漏措施.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
