欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    井架搭拆作业安全技术交底工程文档范本.docx

    • 资源ID:377800       资源大小:18.15KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

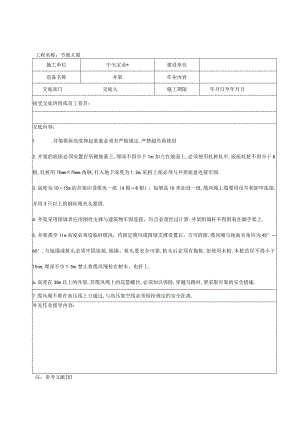

    井架搭拆作业安全技术交底工程文档范本.docx

    工程名称:节能大厦施工单位中天宝业*建设单位设备名称井架作业内容交底部门交底人施工期限年月日至年月日接受交底班组或员工签名:交底内容:1 .井架搭拆高度和起重量必须有严格规定,严禁超负荷使用2 .井架的底座必须安置在坚硬地基上,埋深不得少于1m;如立在地面上,必须使用轧桩轧牢.底座轧桩不得少于8根,轧桩用75mm×75mm角钢,打入地下深度为1.2m,轧桩上部必须与井架底盘连接牢固.3 .高度为1015m的井架应设缆风一组(4根8根);每增高10米加设一组,缆风绳上端要用吊耳和卸甲连接,并用3只以上的钢丝绳夹头紧固.4 .井架采用附墙者应用刚性支撑与建筑物牢固连接,吊点必须经过计算;井架附墙杆不得附着在脚手架上.5 .井架搭至IIm高度必须设临时缆风,待固定缆风或附墙支撑设置后,方可拆除.缆风绳与地面夹角应为45°60°,与地锚或桩头必须牢固连接.地锚、桩头要安全可靠,桩头后必须有拖桩.如使用木桩,木桩直径不得小于15cm,埋深不少1.5m.禁止将缆风绳栓在树木、电杆上.6 .高度在30m以上的井架,其缆风绳上的花篮螺丝,必须加以保险,穿越马路时,要采取可靠的安全措施.7.缆风绳不准在高压线上方通过,与高压架空线必须保持规定的安全距离.补充作业指导内容:注:参考文献5工程名称:施工单位建设单位设备名称井架作业内容交底部门交底人施工期限年月日至年月曰接受交底班组或员工签名:交底内容:8 .井架的立柱应垂直稳定,其垂直偏差应不超过高度的千分之一,接头应相互错开,同一平面上的接头不应超过2个.井架导向滑轮与卷扬机绳筒的距离,带槽卷筒应大于卷筒长度的15倍,无槽光筒应大于卷筒长度的20倍.9 .井架运输道宽度不小于1m,搁置点必须牢靠,通道两边必须装设防护栏杆,并装有安全门或安全栅栏.10 .井架吊篮必须装有防坠装置、冲顶限位器和安全门;吊篮两侧装有安全挡板或网片,高度不得低于1m,防止手推车等物件滑落;吊篮的焊接必须符合规范.11 .井架底层周围及通道口,必须装设隔离防护棚,井架高度超过30m,须搭设双层安全棚;如无法设置隔离棚,则井架四周必须挂安全网,安全网应三面包满.12 .井架必须装设可靠的避雷和接地装置,卷扬机应单独接地并装设防雨罩.13 .卷扬机应采用点动开关.14 .井架吊篮与每层楼面必须有醒目的信号装置或标志.15 .装设起重把杆的井架,底部应有34t的压重物,把杆底座要高出建筑物,把杆顶部不得高于井架;起重把杆与井架的夹角应在45°70°之间,并设保险钢丝绳.起重钢丝绳应装设限位装置,把杆不得碰到缆风绳.16 .井架吊篮内严禁乘人.17 .井架进行保养维修工作时,必须停止使用.18 .井架的平撑、斜撑、缆风绳等严禁随意拆除.19 .拆除井架,应先设置临时缆风.遇设有两层缆风绳的井架,应对下层缆风绳采取可靠的安全措施后,放可拆除顶层缆风绳.20 .搭拆井架要设警戒区,并指定专人负责,操作人员必须佩带安全带.补充作业指导内容:注:参考文献5

    注意事项

    本文(井架搭拆作业安全技术交底工程文档范本.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
