欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢模技术交底.docx

    • 资源ID:357418       资源大小:21.48KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢模技术交底.docx

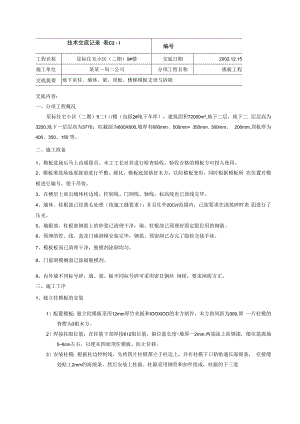

    技术交底记录 表C2l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除交底内容:一、分项工程概况星标住宅小区(二期)9二1(/楼(包括2#地下车库),建筑面积72000m2,地下二层,地下二 层层高为3200,地下一层层高为3770;柱截面为600X600,墙厚有600mm、500mm> 350mm. 300mm、 200mm,顶板厚为 400、350、150 等。二、施工准备1、模板进场后马上由颁量员、木工工长对其进行检查验收,验收合格的模板方可投入使用。2、模板堆放场地要提前进行平整、硬化,模板底部垫好木方,以防模板变形,同时根据模板所 在位置对模板进行编号,便于吊装。3、在楼层上放出墙体柱边线、控制线、门洞线、轴线,标高线也已放线完毕。4、墙体、柱根部已经凿毛处理(按施工缝要求);并且往外20Cnl范围内,已按要求在浇筑碎时表 面进行了压光。5、墙根部、柱根部钢筋上的砂浆已清理干净,墙、柱根部已预埋好固定限位用的钢筋。6、预埋的管、线、盒及门墙洞模安装完毕,钢筋、预留洞已办完了隐检交接手续。7、模板板而已清理干净,脱模剂涂刷均匀。8、门窗洞模侧面已涂刷脱模剂。9、内外墙不同标号碎,墙、梁、板不同标号碎可采用密目钢丝 闸槎,要求闸槎方正。三、施工工序1、独立柱模板的安装1)配置模板:独立柱模板采用12mm厚竹夹板和IOOXlOO的木方制作,木方的间距为300,即 一片柱模的背楞为3根木方。2)焊接柱限位筋:在柱筋下部焊接612限位筋,限位筋长度=墙厚一2mm,两端涂上防锈漆, 限位筋离地58cm左右,以便从四面顶住模板,防止位移。3)安装柱模:根据柱边控制线,先将四片柱模都立于柱边上,并在柱模下口粘贴通长海绵条, 在接缝处贴上2mm的海绵条,然后安装上柱箍。柱箍采用钢管和扣件组成,柱箍的下三道审核人交底人接受交底人技术交底记录 表 C2l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除间距为450mm,往 上间距为60OnIlno4)安装柱模的斜撑:柱模每边均设置3根斜撑(上、中、下三道),固定于预先埋设在楼板 (地面)上地锚,检查校正模板的位置和垂直度。2、连墙柱的模板支设1)连墙柱的模板采用12mm厚竹夹板和IOOXlOO的木方制作,对拉螺栓采用直径为12、14mm 的I级钢制作。安装之前,对模板进行拼装设计。2)根据模板设计进行拼装,相邻两块板的每个孔都要用V形卡卡紧,V形卡应正反相间, 龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。按位置线就位,安装斜撑。3、墙体模板安装1)墙体模板安装采用60系列小钢模,安装之前先对墙体模板进行拼装设计。2)焊接墙体限位筋:在墙筋下部焊接12限位筋,限位筋长度二墙厚一2mm,两端涂上防锈 漆,限位筋离地58cm左右,以便从四面顶住模板,防止位移;同时,墙体上口加设水平 向双保险限位卡,以控制墙体钢筋的有效厚度及保护层的位置,并满足墙模板的内限位。3)先按门洞位置线安放门洞模板,并用限位筋上、中、下三处将其固定。窗洞模板为木 门框外包12厚竹胶板,角部采用100× IOO角钢抱角。角钢与木门框用螺栓收紧。4)对于排风竖井内筒的钢爬梯埋件:人防部分的排风竖井均设有钢爬梯,为方便施工,可采取预埋钢板的施工方法:即用 厚度为6mm的钢板割宽100,用长度为150的中12钢筋打孔满焊于钢板上,其间距不大 于25OmIn (双道)而做成钢板条,待所在的墙体钢筋绑扎完毕,将钢板条按设计尺寸双 道紧贴于墙体水平筋,然后加以点焊,并将现场废竹胶板亦锯成宽IOO的板条紧贴于钢板 条,并加以固定(以满足不超过钢筋保护层厚度的条件),待支模浇上碎后拆除模板时, 顺便将竹胶板条拆除,露出的埋件焊上的钢爬梯即可。5)外墙水平施工缝BW止水条的埋设在安装外墙模板之前,将BW止水条放于预先留设的凹槽中,亦可直接用钢钉按间距600进行定点固定。审核人交底人接受交底人技术交底记录 表C2l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除6)根据模板设计图进行拼装,相邻两块板的每个孔都要用V形卡卡紧,V形卡应正反相间, 龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。按位置线就位,安装斜撑,斜撑纵向 分上、中、下三道,横向间距IOO0,都固定于预先埋设的地锚上。7)安穿墙螺栓和塑料套管:所有外墙均采用止水螺栓,人防临空墙采用无套管的穿墙螺栓, 其它墙体均采用普通穿墙螺栓。普通穿墙螺栓穿好后,马上穿好塑料套管。穿墙 螺栓的间距按竖直向600 (从地面不大于300起,最下面三道穿墙螺栓的间距按竖直向 450),水平向间距700,纵横双道钢管同间距紧固,并在最下二道加设保险螺帽。8)清理墙内垃圾,再安装另一侧模板。根据墙体200控制线就位后,调整斜撑,使模板垂 直后,拧紧穿墙螺栓。9)为防止墙根部漏浆、烂根,在墙模板下口通长粘贴海绵条;另外,在门、窗框模及预留 洞模板两侧交圈加贴海绵条,以防漏 浆,框边均匀涂刷脱模剂。特别要求:60系列的 模板接缝间一律加设增强海绵条,以防漏浆。10)为便于墙内清理,墙体模板拼装时墙根部要预留清扫口。11)模板安装完毕后,应认真的检查一遍扣件、卡子、螺栓连接是否牢固可靠,模板位置是否 正确,垂直、平整是否到位,拼缝及下口是否严密,办理预检手续。4、顶板、梁、楼梯模板的支设:1)梁的支设:梁的支撑采用双排钢管,间距为900mm,在支撑上方连固梁底短钢管,在支撑 之间设纵横水平联结杆(上下各一道),并且与满堂架子拉结。根据弹测好的梁线,搭设 梁底钢管,并按柱(墙)筋上侧设好的标高线,根据梁高,拉通长线控制梁底钢管标高。拉 线安装梁底模板并找直,梁底模板。当梁底板跨度大于及等于4m时,跨中梁底处应按 梁跨度的千分之二起拱。梁底模支按完后,支梁侧模;侧模背附IOOXlOO木方,间距 为750,钉于竹胶板上。梁侧模制作高度按梁高减去板厚加梁底板厚度;固定采用斜撑 钢管(因梁高未超过600mm)。审核人交底人接受交底人技术交底记录 表C2l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除2)顶板模为压梁侧模,铺模板时,可从四周铺起,在中间收口;四周均与梁侧模钉牢。顶 板模板均采用12mm厚竹胶板。人防及车库顶板模板,其立杆间距为900mm,次龙骨100 X 100 mm木方,间距为300,主龙骨IOOXIOO mm木方间距亦为900 mm0柱帽 处的模板 其支撑间距加密到60Omnb次龙骨间距按250,主龙骨间距为60Omnb并用边上顶板模板的 主龙骨顶紧柱帽侧模板。其它顶板模板,立杆间距120Omnb次龙骨为IooXlOOmm的木 方立方,间距为300;主龙骨为两 根。48钢管或IOoXlOOnlnl木方,其间距亦为120OnIn1。当其跨度24m时,模板应起拱2/1000。另外,所有立杆底部均加设150X150的竹胶板 作垫,第一排架子距墙面30cm。保证每层楼板下支撑立杆均在同一垂直点,所有受力龙 骨端部必须有支撑。审核人交底人接受交底人技术交底记录 表C2.l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除,600 1700,1/龙骨顶紧侧板拿次龙骨IOOXIOO300或 2 48 钢管 600、×10300如怒扬主龙骨100 × 100 CCC 或2 48钢管的00)C ><“/人防顶板支撑示意图150X 150竹胶板说明:柱帽下支撑钢管间距为600X600,三道横杆连接;.顶板处支撑钢管间距为900X900,两道横杆连接。3)为保证架子的整体稳定性,碗扣架立杆必须按顺序从一边搭起,如有特殊要求分开搭设, 则两段碗扣架之间用钢管连接固定。4)后浇带通长1200宽度范围内的楼板底模与相邻板底模要分开独立支设,以便板底拆模 时不影响后浇带下的模板及其支撑。5)竹胶板之间不宜用海绵胶带粘贴,应采取刨平拼接,以防漏浆,局部超标的采用批灰。审核人交底人接受交底人技术交底记录 表C2.l编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除6)顶板、梁模板支设完成后,必须将表面的木屑、混凝土碎块等杂物清理运出,并用高压气泵吹除干净。7)楼梯支模必须注意所有步高、宽的统一。另外,楼梯平台梁底必须用水平尺找平,再依据 平台梁标高支撑楼梯斜板。5、模板的拆除1)侧模板在碎强度能保证其表面及楞角不因拆模而损坏后,即可拆除。2)楼板、梁底模板必须待同条件养护试块抗压强度达到下表的规定后方可拆除(拆模申请 己批准)。现浇结构拆模时所需的碎强度结构类型结构跨度按设计的碎强度 标准值的百分率计(%)板2250>2, 8275>82100梁,拱,壳8275>82100悬空构件21003)楼梯间模板拆除:应确保混凝土强度达到设计强度的75%,模板拆除后,应用竹胶板将 踏步面保护,以使踏步混凝土不受破坏。门、窗洞模板拆除时混凝土强度不应低于L2Mpa. 4)所有的门洞、柱阳角均做1.2m高防护角,楼梯踏步阳角亦采用竹胶板防护角。5)柱子模板拆除:先拆掉柱斜撑,卸掉柱箍,再把连接每片柱模板的V形卡拆掉,然后用 撬棒撬动模板,使模板与碎脱离。6)墙模的拆除:先拆除斜撑,再拆除穿墙螺栓等附件、V形卡,用撬棒轻轻撬动模板, 使其审核人交底人接受交底人2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2U编号工程名称星标住宅小区(二期)9#楼交底日期2002.12.15施工单位某某一局二公司分项工程名称模板工程交底提要地下室柱、墙体、梁、顶板、楼梯模板支设与拆除脱离墙体。应从上到下依次拆除,最后全部吊运清理。7)顶板、梁、楼梯模板的拆除:应遵循先支后拆,后支先拆,先拆不承重的模板,后拆承 重部分的模板的原则。先拆梁侧模,后拆顶板模板。下调可调式顶托,使竹胶板与龙骨脱 开,再用钢钎轻轻撬动木龙骨与竹胶板拆下第一块,抽掉木龙骨,然后逐块逐段拆除。切不 可用钢钎或铁锤猛击乱撬。每块竹胶板拆下时,应用人工托扶放于架子上或传送至地上,严 禁使拆下的模板自由坠落于地面或从高处往下扔,以防模板变形、损坏。8)拆下的模板应及时的清理粘连物,涂刷脱模剂,拆下的扣件也应及时收集。四、质量标准1、模板接缝必须严密,不得漏浆;模板面清理干净,脱模剂涂刷均匀。

    注意事项

    本文(钢模技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
