欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    现浇水磨石面层施工技术交底.docx

    • 资源ID:357081       资源大小:11.08KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    现浇水磨石面层施工技术交底.docx

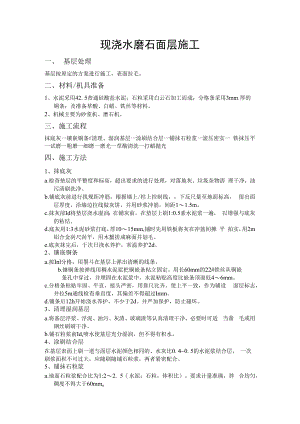

    现浇水磨石面层施工一、基层处理基层按原定的方案进行施工,表面拉毛。二、材料/机具准备1、水泥采用42. 5普通硅酸盐水泥;石粒采用白云石加工而成;分格条采用3m 厚的铜条;及准备草酸、白蜡、铁丝等材料。2、机械主要为砂浆机、磨石机。三、施工流程抹底灰一镶嵌铜条f清理、湿润基层一涂刷结合层一铺抹石粒浆一滚压密实一 铁抹压平一试磨一粗磨一细磨一磨光一草酸清洗一打蜡抛光四、施工方法1、抹底灰a.检查垫层的平整度和标高,超出要求的进行处理,对落地灰、垃圾杂物清 理干净,油污清刷洗净。b.铺底灰前进行找规距冲筋,根据墙上/柱上控制线,下反尺量至地面标高, 留出面层厚度,沿墙边拉线做灰饼,并用砂浆冲筋,间距11.5m。c.抹灰前Id将垫层浇水湿润;在铺灰前,在垫层上刷1:0.5素水泥浆一遍, 以增强与底灰的粘结。d.底灰用1:3水泥砂浆打底,厚1015mm,铺时先用铁板将灰在冲筋间摊 平 拍实,用2m铝合金刮尺刮平,用木蟹搓成麻面并划毛。e.底灰抹完后,于次日浇水养护,常温养护2d。2、镶嵌铜条a.按Inl分格,用墨斗在基层上弹出清晰的线条。b.镶铜条按弹线用稠水泥浆把铜嵌条粘立固定。用长60mm的22#铁丝从铜嵌条孔中穿过,并埋固在水泥浆中,水泥粘贴高度比嵌条顶面低46mm。c.分格条粘贴牢固、平直,接头严密,用靠尺比齐,使上平一致,作为铺设 面层标志,并拉5m通线检查垂直度,其偏差不得超过Imm。d.镶条后12h开始浇水养护,不少于2d。并严加保护,防止碰坏。3、清理湿润基层a.将基层浮浆、浮泥、油污、灰渣、玻璃渣等认真清理干净,必要时可适 当凿 毛或用钢丝刷刷干净。b.铺石粒浆前Id,喷水使基层充分湿润,但不得有积水。4、涂刷结合层在基层表面上刷一道与面层水泥颜色相同的、水灰比0. 40. 5的水泥浆结合层, 一次刷浆面积不可过大,应随刷随铺石粒浆,两者紧密配合。5、铺抹石粒浆a.地面石粒浆配合比为1:22. 5(水泥:石粒,体积比)。要求计量准确,拌 合均匀,稠度不得大于60mmob.地面铺抹时,将抹好的石粒浆倒入分格框中,用铁板把石粒浆由中间向四面 摊铺,用刮尺刮平后,抹平压实。分格条两边及交角处要特别注意拍平压 实。铺抹厚度以拍实压平后高出分格条2mm为宜。整平后如发现石粒过 稀处,可在表面上再适当撒一层石粒,过密处可适当剔除一些石粒,使表 面石子显露均匀,无缺石子现象,接着用滚子进行滚压。6、滚压密实a.地面面层滚压应从横竖两个方向轮换进行。滚压前应将嵌条顶面的石粒清 掉,在低洼处撒拌合好的石渣浆找平。b.滚压时用力应均匀,防止压倒或压坏分格条,注意嵌条附近浆多石粒少时, 要随手补上。滚压到表面平整、泛浆且石粒均匀排列为止。7、铺抹压平a.待石粒浆收水(约2h)后,用铁板将滚压波纹抹平压实。如发现石粒过稀 处,仍要补撒石子抹平。b.石粒罩面完成后,于次日进行浇水养护,常温时为57d。8、试磨a.水磨石面层开磨前进行试磨,以石粒不松动为准,经检查确认可磨后,方可 正式开磨。根据现在气温状况在3d后开始初磨。b.应根据事先准备的磨石机数量和能力,确定每次铺石粒浆的面积,以求在强 度不至过高前粗磨完毕。9、粗磨a.粗磨用6070号油石,磨石机在地面上呈横“8”字形移动,边磨边加水, 随时清扫磨出的水泥浊浆,并用靠尺不断检查磨石的平整度,至表面磨平、 磨匀,全部显露出嵌条与石粒后,再清理干净。b.待稍干再满涂同色水泥浆一道(第一遍),以填补砂眼和细小的凹痕,脱落 的石粒应补齐,养护后再磨。注意不同磨面不得混色;当面层较硬时,可在 磨盘下撒少量过2mm筛的细砂,以加快磨光速度。10、 细磨a.细磨应在粗磨结束并待第一遍水泥浆养护23d后进行。b.使用90120号油石,机磨方法同头遍,磨至表面光滑后,同样清洗干净, 再满涂第二遍同色水泥浆一遍,然后养护23d。11、 磨光a.第三遍磨光应在细磨结束养护后进行。b.使用180220号油石,机磨方法同头遍,磨至表面平整光滑,石子显露均 匀,无细孔磨痕为止。c.边角等磨石机磨不到之处,用人工手磨。d.必要时,可再涂第三遍水泥浆增磨一遍,此时应用240300号油石磨光。12、 草酸清洗a.用热水溶化草酸(1:0.35,重量比),冷却后在擦净的面层上用揩布均匀涂 抹。每涂一段用280300号油石磨出水泥及石粒本色,再冲洗干净,用棉 纱或软布擦干。b.亦可采取在经细油石13、 打蜡抛光施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

    注意事项

    本文(现浇水磨石面层施工技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
