欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    机电开槽、开洞修补技术交底.docx

    • 资源ID:345624       资源大小:16.03KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    机电开槽、开洞修补技术交底.docx

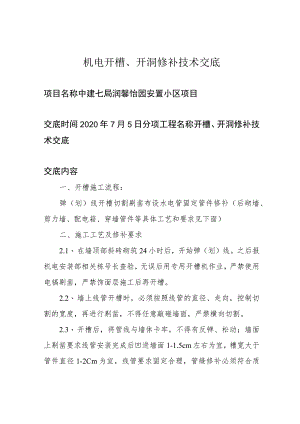

    机电开槽、开洞修补技术交底项目名称中建七局润馨怡园安置小区项目交底时间2020年7月5日分项工程名称开槽、开洞修补技术交底交底内容一、开槽施工流程:弹(划)线开槽切割剔凿布设水电管固定管件修补(后砌墙、剪力墙、配电箱、穿墙管件等具体工艺和要求见下面)二、施工工艺及修补要求2.1、 在墙顶部斜砖砌筑24小时后,开始弹(划)线。之后报机电安装部相关栋号长查验,无误后用专用开槽机作业,严禁使用电镐剔凿,严禁饰面层施工后再开槽。2.2、 墙上线管开槽时,必须按照线管的直径、走向,控制切割的宽度,再进行剔凿,不得任意敲砸墙面,严禁横向切割。2.3、 开槽后,将管线与墙体卡牢,不得有反弹、松动;墙面上剔凿要求线管安装完成后凹进墙面1-1.5cm左右为宜,槽宽大于管件直径1-2Cm为宜,线管要求固定合理,管缝修补必须符合质量要求。2.4、 剪力墙修补:墙面必须浇水充分湿润,清理凹槽内浮渣,线槽修补填实材料采用聚合物水泥砂浆,聚合物水泥砂浆为1:3水泥砂浆加砂浆重量10%的1()8建筑胶。用聚合物砂浆贴管压紧,留35mm二次补缝,待一次补缝砂浆七成干时再进行二次补缝,用木搓板与墙面搓平;沿开槽方向在两侧贴竖直胶带,用参合胶粉的水泥浆涂刷均匀,然后撕除胶带并做好养护,防止干裂。2.5、 后砌墙修补:先浇清水湿透墙面,用聚合物砂浆贴管压紧,再将网格布用抹子压入槽内,薄抹一层砂浆固定,网格布宜为15-20Cm宽。七成干后用聚合物砂浆二次补缝,用木搓板与墙面搓平,做好养护工作,防止干裂,并做好清理工作。2.6、 配电箱处修补同后砌墙做法,若箱体背后墙体被破坏建议与二次结构班组沟通处理;或者用砂浆参合轻骨料分层多次填补,面层压入一道耐碱网格布,玻纤网超出配电箱每边200mm,采用聚合物水泥砂浆磨平。后用木搓板与墙面搓平,做好养护工作,防止干裂,并做好清理工作。2.7、 穿墙线管的安装及修补:穿墙线管宜提前与二次结构班组沟通预留,后开洞口需再墙顶部斜砖砌筑完成24小时后作业。地下室线管集中区域应随开随补,严禁整排开孔。此行为在地下室电梯前室屡次出现,再次发现将严肃处理。单个洞口直径不得不大于20cm,安装并固定套管后应立即封堵。用拌制好的1:3水泥砂浆参合粗骨料填实,表层抹光。三、楼板开洞及封堵措施3.1、 楼板开洞需剔凿成喇叭状,即下小上大;不得损坏钢筋网片。3.2、 固定套管或安装其他设备前,清理洞口浮灰和碎渣;沿着洞口一周在板底贴上双面胶带,成方块状,再用模板加立杆顶紧或采用专用吊洞模具,严禁采用铁丝吊顶。3.4、 蓄水24小时后不渗、不漏,板洞底部无水渍,二次浇筑细石混凝土。若有渗漏需将基层处理干燥后涂刷两遍水不漏,中间间隔3小时为宜。再做蓄水试验,视情况处理,直至不渗漏、无水渍为止。3.5、 在已完成地暖层的楼板开洞需小锤慢凿、注意不能伤及管件;做法同上,面层需配置原地面同色水泥胶浆批方处理。四、安全文明施工注意事项4.1、 暗装盒子口或箱口,应与墙面平齐,不出现凹凸墙面的现象。暗箱贴脸与墙面缝隙预留好,用聚合物水泥砂浆将盒箱底部四周填实抹平,盒子收平整。4.2、 砂料必须选用中粗砂,修补线槽人员必须由专业泥工进行。严格控制砂浆配合比,和易性和粘结强度。4.3、 样板先行,样板验收合格后,方可进行大面积施工。4.4、 施工现场的垃圾、渣土严禁凌空抛洒并及时清运4.5、 电梯由专门施工电梯司机操作,不得私自驾驶施工电梯,不得在电梯内接电。4.6、工完场清,区段或区域完工后及时做好安全防护和垃圾清理的移交工作。劳务班组:劳务班组:劳务班组:劳务班组:

    注意事项

    本文(机电开槽、开洞修补技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
