欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    进度计划管理制度.docx

    • 资源ID:325977       资源大小:85.58KB        全文页数:13页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    进度计划管理制度.docx

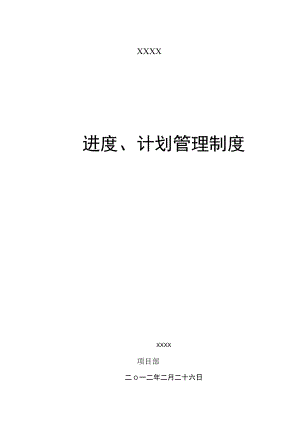

    XXXX进度、计划管理制度XXXX项目部二O一二年二月二十六日批准:年月日审核:年月日编制:年月日一、合用范围及目的本制度合用于云南恒安电力工程有限公司所负责施工的XXXX建设项目的进度、计划管理。制订本制度目的是:确保工程项目的开、竣工时间符合合同要求;以“工期服从质量''为原则,根据需要适时调整设计、施工、采购进度,并采取相应措施,实现合同工期。二、编制依据2.1 建设项目工程管理规范(GB/T50358-2005)。2.2 工程施工合同(合同编号:)o2.3 建设单位工程项目总体安排确定的工期目标。三、工期目标3.1工期目标合同建设工期目标:2022年7月30日竣工。我公司建设工期目标:2022年7月15日竣工。本计划不含任何节假日,为7天工作制。3.2工期目标分解序目标目标值号目标子项y4主目标项目目格目标、建设单位承诺的图纸提供时间12022年8月30日所有施工图出版完成二、建设单位材料招标及供货工期目标分解(施工单位材料供货要求)1基础钢筋(包括铁塔入角钢)、水泥计划在2022年3月8日前将施工现场材料站。插2塔材计划在2022年04月7日首批塔材到货,2022年4月15日全部塔材到达现场。3导地线、金具、光缆、绝缘子计划在2022年4月5日全部材料到达现场。三、施工工期目标分解1基础分部工程-2022年3月1日-2022年5月15日(1)2022年2月28日基研年4月8日铁塔组立1;分部工程人员、工器二分部工程人员、工器J具到达现场;2022卜到达现场。计划在32022年3月1日前开始基础分部工程施工。(3)计划在2022年5月15日前完成基础分部工程施工。Z/1铁塔组立分部工程-2022年4月IOB-2022年5月28日2022(1)(?)年4月8日铁塔组立分部工程人员、工器具到达现场。开始塔材清点和运输工作。计划在2022年4月10日开始铁塔组立分部工程施工。3计划在2022年5月28日前完成铁塔组立分部工程施工。(1)架线分部工程-2022年5月16H-2022年7月IOH(2)计划在2022年5月15日架线分部工程需,计划在2022年5月16日开始导引绳展放工彳I员、物资、设备到达现场乍,架线分部工程开始。(3)计划在2022年7月10日前完成架线分部工程施工(放紧线及附件安装)。4工程验收及消缺2022年7月Il目一2022年7月14日5工程竣工投产移交2022年7月15日四、工程建设工期2022年03月1日2022年7月15日四、进度控制组织体系为了完成工期目标,在XXXX中设立下图所示的进度控制组织机构。命令关系指导关系五、进度计划管理5.1 管理职责项目经理职责(1)建立以项目经理为责任主体,由项目专职质监员、技术员、总工及各层次的项目进度控制人员参加的项目进度管理系统。(2)将进度控制、费用控制、职业健康安全控制和质量控制相互协调、统一决策,实现项目的总体目标。(3)对项目总进度和各阶段的进度进行管理,体现设计、采购、施工、试运行之间的合理交叉、相互协调的原则。(4)负责按合同规定的进度目标和工作分解结构层次,制定项目部一级的进度计划,并适时进行修正。(5)负责联系设计、采购按照上一级计划控制下一级计划的进度,下一级计划深化分解上一级计划的原则制订、建立各级进度计划。(6)组织项目部定期发布项目进度计划执行报告,分析当前进度和产生偏差的原因,并提出纠正措施。5.2 进度、计划管理实施计划5.2.1 工程项目进度控制以实现建设单位要求的竣工日期为最终目标。5.2.2 为保证总目标的实现,应将总工期目标分解成各分目标或者阶段性目标,亦可按季度、月份分解成时间目标。523编制项目进度计划要根据人、财、物、机、料的实际情况制定,还应以工程当地自然条件、天气状况作为重要依据。5.2.4 编制项目进度计划应依据建设单位工期要求、工期定额有关技术经济资料、设计及施工部署、主要项目实施方案等。5.2.5 工程项目进度计划应通过编制月、周进度计划来实现。526各级对进度计划的实施进行监控,当发现进度计划受到干扰滞后时,应及时采取措施。527在进度计划图上,进行实际进度记录,并跟踪记载项目每一个实施过程的开工日期、完成日期,分阶段(普通每周为一个阶段)记录实际完成数量、现场发生的情况、干扰因素的排除情况。528跟踪形象进度对工程量、总产值、耗用资源的数量等(包括施工、材料供货商等各单位)的影响,进行统计与分析,编制统计报表。529在进度控制中,应确保资源供应进度计划的实现。当发现资源供应浮现中断、供应数量不足或者供应时间不能满足要求时,当发生工程变更而引起资源需求的数量变更和品种变化时,应采取措施处理。5210工程进度计划检查,采取阶段检查与定期检查相结合的方式,进行检查的内容如下:阶段检查普通设计按初步设计、中勘测量、结构设计、电气设计、通信设计几个阶段进行;施工按基础分部工程、铁塔组立分部工程、架线分部工程几个阶段进行;采购按招投标、合同签订、按合同分批供货几个阶段进行。定期检查普通按每周及每月进行。检查期内实际完成和累计完成的设计、施工及采购工程量。现场窝工人数、窝工机械台班数及其原因分析。进度管理情况和进度偏差情况。影响进度的特殊原因及分析。5211实施检查后,应向上级单位提供月度工程进度报告,内容如下:进度执行情况的综合描述。实际设计、施工、采购进度图。工程变更、价格调整、索赔及工程进度款支付情况。进度偏差的状况和导致偏差的原因分析。解决问题的措施。计划调整意见。5.2.12 调整工程进度计划应采用科学的调整方法,并应编制调整后的工程进度计划。5.2.13 在工程进度计划完成后,项目部应及时进行工程进度计划控制总结。5.3 进度计划报送项目部在每周星期五下午18:OO以前向我公司相关部门及业主报送每周工程简报,格式见附件1。项目部在每月25日前向我公司相关部门及业主报送每月工程月报,见附件2。并采用PrOjeCt项目管理软件编制工程进度、安全、质量情况、存在问题、本月进度情况及调整后的下月项目实施计划,每月25日前与工程月报统一报送我公司相关部门及业主。5.4 计划跟踪分析与工程进度动态控制5.4.1 进度计划分析并建立目标计划项目部在进度、计划经过资源平衡,最后确认为可行的、优化的工程网络计划后,经监理部、业主审核、批准后,形成目标计划,作为工程实施项目进度控制的依据。施工项目部在计划进度经过资源平衡,最后确认为可行的、优化的工程网络计划后,经监理部审核、批准后,形成目标计划,作为工程实施施工进度控制的依据。5.4.2 工程进度动态控制流程5.4.3 工程进度动态管理工程进度控制使用ProjeCt项目管理软件实行动态管理。施工项H部根据施工队每天反馈的信息,及时输入软件与目标计划对照找出问题,及时分析原因,研究对策,从而保证安全、优质、按期完成工期目标。项目部每周及每月底将作业的实际进度执行情况及实际资源利用情况输入Project中的现行工程,通过计算分析、目标对照等来确定下一周期及下一月的计划安排。544阶段计划布置与落实项目部根据PrOjeCt进度和资源计划,在每月25日前通过工程月报给施工项目部下达月度计划。施工项目部责任人根据该计划布置各自的工作。下月20日前施工项目部责任人通过工程月报将该计划执行、完成情况反馈总承包项目部。施工项目部根据PrOjeCt进度和资源计划,给各施工队分别下达每周工作计划。六、解释权本实施细则解释权属云南恒安电力工程有限公司XXXX施工项目部,并负责根据实际情况进行修订。1:工程简报(2022年03月01日至2022年06月30日)总第期路线施工项目部2022年03月01日一、工程概况二、本周大事记三、项目发展情况1.1 1施工发展情况1.2 设计发展情况1.3 采购发展情况四、存在问题五、对存在问题的处理意见六、下周工作计划附件2:工程简报(2022年03月01日至2022年06月30日)总第期路线施工项目部2022年03月01日一、工程概况二、本月大事记三、项目发展情况3.1 施工发展情况1 .1.1施工进度情况3 .L2质量管理情况3.1. 3安全管理情况3.2. 计发展情况3.3. 3采购发展情况四、存在问题五、对存在问题的处理意见六、下月工作计划七、工程图片工程简报(2022年03月01日至2022年06月30日)总第期路线施工项目部2022年03月01日一、本周大事记二、项目发展情况目进M工地运输(吨.公里:土石方工程(m3)基础工程(基)杆塔工程(基)架线工程(公里)附件安装(基)工程量本周计划本周完成本周累计完成累计完成(%)三、存在问题四、对存在问题的处理意见五、下周工作计划

    注意事项

    本文(进度计划管理制度.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
