欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    田间道路工程施工方案.docx

    • 资源ID:268242       资源大小:16.70KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

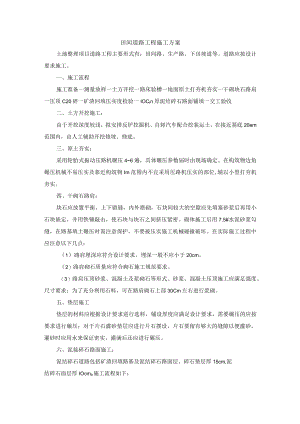

    田间道路工程施工方案.docx

    田间道路工程施工方案土地整理项目道路工程主要形式有:田间路、生产路、下田坡道等。道路应按设计要求施工。一、施工流程施工准备一测量放样一土方开挖一路床验槽一地面原土打夯机夯实一干砌块石路肩一压顶C20碎一矿渣回填压实度检验一IOCIn厚泥结碎石路面铺填一交工验收二、土方开挖施工:由于开挖深度较浅,拟安排反铲挖掘机、自卸汽车配合挖装运土,在接近基底20em范围内,由人工辅助开挖修坡、修底。三、原土夯实:采用轮胎式振动压路机碾压46遍,具体碾压参数届时由现场确定。在构筑物边角碾压机械不易压实及靠近构筑物Im范围内不宜采用压路机压实的部位,辅以小型打夯机夯实。四、干砌石路肩:块石应放置平衡,上下错缝,内外搭砌,石块间较大的空隙应先填塞砂浆后再用小石块嵌定,并用铁锤敲击,使石块与块石之间挤压紧密。砌体施工后用7.5#水泥砂浆勾缝,在路基填土碾压时需注意保护,不要被压实施工机械碰撞破坏。在实际施工过程中应注意以下几点:(1)路肩埋深应符合设计要求,埋深一般不应小于20cm。(2)路肩砌石质量应符合砌石施工规范要求。(3)路肩压顶砂浆、混凝土及浆砌石等形式。砂浆、混凝土压顶施工应满足强度、尺寸要求;为了充分利用石料,可在路肩砌石上部30Cm左右进行浆砌。五、垫层施工垫层的材料应根据设计要求进行选料,铺设厚度应满足设计要求,需要碾压的应按要求进行碾压;对于片石灌砂垫层应进行片石摆设,片石要留有够大的缝隙以便灌砂,灌砂时应用水来保证密实,灌满后还应进行碾压。六、泥接碎石路面施工:泥结碎石道路包括矿渣回填路基及泥结碎石路面层。碎石垫层厚15cm,泥结碎石面层厚IOcm0施工流程如下:路基矿渣填筑验收合格IfI路肩砌石施工IfI路床压实整形IfI泥结碎石面层摊铺、压实(1)路基填筑矿渣压实作业:矿渣填料在铺料、平整、洒水润湿,并要求洒水后进行碾压压实,碾压遍数通过试验确定。拟选用YZT2T振动碾,采用进退错距法,进行施工碾迹搭压宽度不应小于0.1m,碾压时行驶速度为2kmh°搭接位置不小于平行路轴线方向0.5m,顺道路轴线方向行驶,机械碾压不到的边角部位,采用12马力蛙式打夯机夯实,局部人工木夯夯实。在路肩砌筑施工完毕后施工,即可用汽车运砂、碎石料至施工地段上进行路面面层施工,用人工运至现场工作面上进行摊铺,摊铺的厚度应达到设计要求,再用振动压路机压实。碎石的质量应符合规范要求,且级配良好、不得有超粒径的现象发生,不得含有石粉、碎石里不得含有风化石或软石。(2)泥结碎石路面层施工a、准备工作。包括放样、布置料堆、整理路槽和拌制泥浆。泥浆按水土体积比0.8:11:1进行拌制,过稀或不均匀,都将直接影响到基层的强度和稳定性。b、摊铺碎石料:将事先准备好的石料按松铺厚度一次铺足。松铺系数为1.2L3左右按设计要求的宽度及厚度进行摊铺。c、初步碾压:初碾的目的是碎石颗粒间碾压紧,但仍包留有一定数量的空隙,以便泥浆能灌进去。因此以选用振动压路机进行碾压为宜。碾压遍数不超过24遍(后轮压完路面全宽,即为1遍),碾压至碎石无松动情况为度。d、灌浆:在初压稳定的碎石层上,灌浆预先调制好的泥浆。泥浆要浇得均匀,数量要足够灌满碎石间的孔隙。泥浆的表面应与碎石齐平,但碎石的棱角仍应露出泥浆之上,必要时,可用竹帚将泥浆扫匀。灌浆时务使泥浆灌到碎石层的底部,灌浆后12h,当泥浆下注,孔隙中空气溢出后,在未干的碎石层表面上撒嵌缝料(约11.5Mm2),以填塞碎石层表面的空隙,嵌缝料要撒的均匀。e、碾压:灌浆后,待表面已干而内部泥浆尚处于半湿状态时,再用三轮压路机或振动压路机继续碾压,并随时注意将嵌缝料反匀,直碾压到无明显轮迹及在碾轮下材料完全稳定为止。在碾压过程中,每碾压12遍后,即撒铺薄层石屑并扫匀,再进行碾压,以使碎石缝隙内的泥浆泛到表面与所撒石屑粘结成整体。f、质量要求:泥浆必须浇灌均匀,表面应平整、坚实,不得有松散、弹簧等现象。用压路机碾压后,不得有明显轮迹。面层与其他构筑物接顺,不得有积水现象。施工完的路面外观尺寸允许偏差应符合有关规范要求。还可采用另一种施工方法:拌和法。拌和法施工与灌浆法施工不同之处,是土不必制成泥浆,而是将士直接铺撒在摊铺平整的碎石层上,用平地机、多齿耙或多锌犁均匀拌和,然后用振动压路机进行碾压,碾压方法同灌浆法。在碾压过程中,需要时应补充洒水,碾压4-6遍,撒铺嵌缝料,然后继续碾压,直至碾压到无明显轮迹及在碾轮下材料完全稳定为止。

    注意事项

    本文(田间道路工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
