欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    欧实业04期月报.docx

    • 资源ID:248319       资源大小:22.72KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    欧实业04期月报.docx

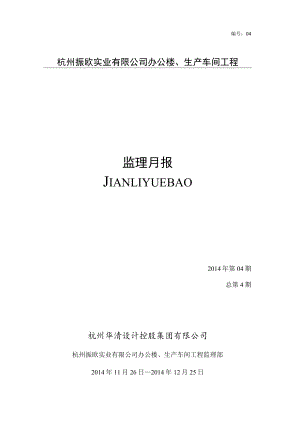

    编号:04杭州振欧实业有限公司办公楼、生产车间工程监理月报Jianliyuebao2014年第04期总第4期杭州华清设计控股集团有限公司杭州振欧实业有限公司办公楼、生产车间工程监理部2014年11月26日2014年12月25日监理月报目录Jianliyuebao1工程概况2本月基本情况及工程进度3本月施工质量情况4合同其他事项及本月工程造价5本月工程资料情况6本月工程安全生产文明施工情况2014年12月25日7本月监理小结2014年第4期8下月监理工作计划及重点(总第4期)杭州华清设计控股集团有限公司杭州振欧实业有限公司办公楼、生产车间项目监理部编制:审核:一、工程概况1、工程概况杭州振欧实业有限公司办公楼、生产车间工程地点桐庐县江南镇工业园区工程性质钢架、框架建设单位杭州振欧实乂匕有限公司设计单位浙江伟东规划建筑设计有限公司监理单位杭州华清设计控股集团有限公司施工单位浙江海大建设有限公司分包单位/开工日期2014年4月20日计划竣工日期2015年1月5日质量等级合格工程造价359.44万元2、工程项目组织系统单位名称联系人联系电话建设单位金琼15057122266监理单位潘勇坚13588470894施工单位俞军义13968010688二、本月基本情况及工程进度1、生产车间钢结构单位12月19日进场,且钢柱、钢梁、桁车梁、檐沟、橡条、连接杆等安装完成。2、生产车间1.2米高多孔砖墙砌筑中;3、办公楼三层结构梁板支模、扎筋、浇磴完成;三层柱扎筋完成、屋面结构梁板支模;4、办公楼外架搭设至炮楼顶面;本月项目部按照要求进行技术、安全交底工作,检查特殊工种作业人员持证上岗情况,施工过程中我方监理对各道工序严格把关,要求施工项目部加强对班组人员技术交底及安全交底,尤其是高空作业人员的安全生产状况着重抓实;物料提升机未备案的禁止使用。三、本月质量情况1、进场材料:(1)原材进场:本月进厂材料主要为钢材、水泥、页岩多孔砖、钢构件及构配件等,已按照要求其提供合格证、质保单、厂家自检报告等且按规范要求进行复试的已复试,结果合格。(2)混凝土施工及砌体施工试验统计表:序号施工部位设计标准取样日期试验日期龄期(d)试验单编号试验结论(Mpa)试验结论1办公楼二层柱、三层结构C252014-12-92015-1-628待检注:因未达到龄期没有出具测试报告。以上材料、施工设备的工况能满足施工及质量要求。3、施工质量情况:本月根据监理规划、监理实施细则,对现场施工全过程进行监理,现场监理3人,每次旁站人员1-3人,本月旁站1人次。本月天气情况:晴25天、阴3天、雨2天。在施工现场我监理部监理人员对二层柱子、三层梁板标高、轴线进行复核,对佐外观质量进行检查;对生产车间钢结构吊装、构配件紧固、钢构件焊接等都进行旁站巡检。对施工中存在的问题要求施工单位进行整改。对施工企业质检人员到岗、特殊工种人员持证上岗情况,施工机械、材料准备情况等进行检查。我监理部严格要求施工方按照设计、专项方案进行施工,前道工序验收合格后方可进入下道工序施工,并详细记录各项施工数据,以便为质量评定提供依据。四、合同其它事项及本月工程造价1、工程变更:无。2、工程延期:本月无工程延期申请。3、费用索赔:本月没有索赔签证。4、工程款支付:本月无工程款支付。(累计支付工程款:无)五、本月工程资料情况本月工程施工资料未及时报审,水电安装资料不齐全。六、本月工程安全生产、文明施工情况本月施工方安全员到位情况不佳,各种安全措施基本达到要求,对班组人员施工前进行安全技术交底不及时,对施工现场存在的如施工用电、物料提升机检测备案问题及安全生产等安全问题已要求施工单位进行了整改并落实。整个工程安全生产、文明施工情况一般。七、本月监理工作小结本月在支模、扎筋、浇碎、砌砖、钢结构安装工程中,我监理部人员严格按设计、规范以及操作规程要求,对主体工程进行控制,以便为质量评定提供依据。本月工作重点是钢结构标高及轴线位置控制及校正、高空作业人员安全措施落实,特种作业人员持证上岗状况和碎浇捣控制及安全事项控制。在施工过程中,我监理部人员严格按设计、规范、各专项施工方案以及相关操作规程的要求,加大对主体工程施工的管理监督力度,并积极配合业主、设计做好工作,确保主体工程质量及进度。八、下月监理工作计划及重点1、监理工作计划督促施工单位及时上报下个月的进度计划,同时督促施工单位抓好主体工程的进度、质量和安全。2、下月监理工作重点(1)办公楼主体工程结顶,做好场地材料分类堆放整洁。(2)及时要求施工单位跟进现场资料及原材料报审复试工作。(3)审核下个月的进度计划。(4)施工机械设备运行过程中的安全交底及持证上岗监督工作。(5)定期召开工地会议,组织协调各有关方的关系。及时召开质量、安全专题会议,解决施工中发生的问题。(6)加大对安全生产、文明施工的监督力度,督促施工单位做好各项安全生产措施的落实工作。(7)抓实生产车间钢结构单位进场材料的现场检查及安全施工工作。我监理部将严格按照设计要求及国家规范进行监理工作,确保工程顺利进行。杭州华清设计控股集团有限公司杭州振欧实业有限公司办公楼、生产车间工程监理部2014年12月25日

    注意事项

    本文(欧实业04期月报.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
