欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桥梁墩柱首件施工总结.docx

    • 资源ID:247579       资源大小:15.59KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桥梁墩柱首件施工总结.docx

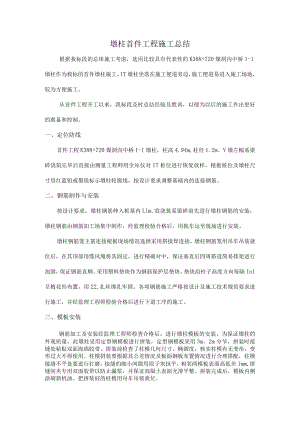

    墩柱首件工程施工总结根据我标段的总体施工考虑,选用比较具有代表性的K388+720煤洞沟中桥1-1墩柱作为我标的首件墩柱施工。IT墩柱坐落在施工便道旁边,施工便道易进入施工场地,较为方便施工。从首件工程开工以来,我标段及时总结经验及教训,以便为以后的施工作出更好的准备和控制。一、定位防线首件工程K388+720煤洞沟中桥1-1墩柱,柱高4.94m,柱径1.2m。V墩左幅系梁碎浇筑完毕后直接由测量工程师用全站仪对IT桩位进行恢复放样,根据桩位及墩柱尺寸用红蓝铅或墨线标示墩柱轮廓线,按设计要求调整基础内的连接钢筋。二、钢筋制作与安装按设计要求,墩柱钢筋伸入桩基内Llm,故浇筑系梁碎前先进行墩柱钢筋的安装,墩柱钢筋由钢筋加工场集中制作,经监理检验合格后,用拖车运至现场进行安装。墩柱钢筋笼主筋连接根据现场情况选择采用搭接焊连接,墩柱钢筋笼用吊车吊装就位后,在其顶部用缆风绳将其固定,进行精确对中,保证垂直后四周搭设简易排架进行加固,保证钢筋直顺。采用塑料垫块作为钢筋保护层垫块,垫块沿柱子高度方向每隔Inl呈梅花形布置,用22.扎丝绑扎牢固。各项钢筋施工严格按设计及施工技术规范要求进行施工,并经监理工程师检验合格后进行下道工序的施工。三、模板安装钢筋加工及安装经监理工程师检查合格后,进行墩柱模板的安装。为保证墩柱的外观质量,此墩柱采用定型钢模板进行拼装,定型钢模板采用3m、2m分节,拼装时接缝处粘贴双面海绵胶带,拼装前检查了柱模几何尺寸、椭圆度,核实柱模有无变形,变形过大不得使用。柱模拼装要根据其公差情况及板面钢板布置情况进行合理搭配,柱模接缝不平处要进行打磨,接缝的细小间隙用原子灰抹平,相邻两模板表面高低差1mm,拼缝间夹专用双面胶带以防止漏浆,并保证混凝土表面光滑平整。拼装完成后,模板内侧涂刷新机油。把拼装好的柱模用吊车吊装就位。柱模四周设置地龙,用木楔固定柱模脚位置,垂直度用斜撑和风缆调核。斜撑使用中48钢管加可调顶托。该柱模用拉线进行锚固,将钢丝绳及花蓝螺栓固定于预埋在地面的地锚上。调核垂直度时,用铅锤球调校,全站仪或经纬仪检验。检查模板底口缝位,要用水泥砂浆将其封死,浇筑佐前检查连结螺栓紧固度及柱模垂直度。四、硅浇注钢筋、模板经监理工程师检查合格后,于2011年6月27日11:55开始浇注佐。施工前召开了现场交底会,对操作工人进行严格的技术交底,周密分工、合理组织。碎采取集中拌合,碎罐车运输到位,采用吊车吊斗吊运,串筒配合入仓。混凝土面与串筒底面高度1m,随时测定现场塌落度。不合格料不准入仓。碎应分层浇筑,分层厚度为30cm,采用插入式振动器分层振捣,振动棒振捣快插慢拔,上下抽动,振捣时间控制在1520s,至碎停止下沉,不再冒出汽泡,表面呈现平坦、泛浆才中止,无漏振或过振。每次振捣完毕后边振动边徐徐拔出振动棒。浇筑佐时,派人检查和测量支架与模板的支立情况,无变形、移位或沉陷等现象。碎浇注时连续进行,柱模上的溅浆随时擦拭,无粘模和外表麻面,混凝土浇至柱顶时,用木搓搓平,浇筑盖梁之前进行凿毛。五、模板拆除养生待碎强度达到规范要求强度后于2011年6月28日下午拆除模板,模板拆除时按从上至下拆卸,无撬坏模板或伤及结构碎。碎浇注完毕后,待其表面初凝后及时覆盖养生,拆模后在墩柱外套塑料薄膜养护7d以上。通过首件工程的施工,我标段总结了施工中所取得的经验以及存在问题的原因。在以后的施工过程中,将通过这次首件工程的经验,全部合理化的投入到施工中,保证工程质量和工期。

    注意事项

    本文(桥梁墩柱首件施工总结.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
