欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

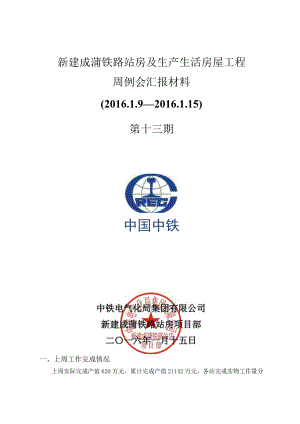

    新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十三期).docx

    • 资源ID:243666       资源大小:53.51KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十三期).docx

    新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(2016.1.92016.1.15)第十三期中国中铁一、上周工作完成情况上周实际完成产值620万元,累计完成产值21142万元,各站完成实物工作量分别如下:1、成都西站:(1)站房:外装修龙骨安装完成100%,外墙涂料完成68%,外墙铝板安装完成35%,内装修地砖铺贴完成85乐内墙腻子涂料完成87虬(2)雨棚:主体结构完成50%。(3)通信工区、单身宿舍、公安派出所:场坪完成15%02、温江站:基础土方开挖完成30%o3、崇州站:站房:1-6轴一层梁板柱钢筋绑扎完成100%;7-9轴一层内架搭设完成80%,柱钢筋绑扎完成70%;10T5轴待设计变更。雨棚:防火涂料施工完成100%,钢结构及金属屋面施工完成。单身宿舍:主体结构施工完成100%。4、大邑站:站房:1-8/03A-D轴一层顶板混凝土浇筑完成,8T4/A-D轴二层内架搭设完成,顶板模板安装完成60乐1-8/E-H一层内架搭设、模板安装完成,8-14/E-H一层顶板混凝土浇筑完成,二层内架搭设完成50%。5、邛蛛站:(1)站房:9-14/A-E轴一层梁板柱混凝土浇筑完成,15T8轴一层梁板柱混凝土浇筑完成,消防水池顶板模板施工完成,侧墙钢筋完成90%。(2)雨棚:屋面板完成90%,封檐铝单板完成50%,防火涂料完成60%。(3)单身宿舍:一层梁板柱混凝土浇筑完成,二层内架搭设、模板安装完成。6、西来站:(1)站房:外墙保温抹灰完成88%,龙骨安装完成60%,5-9轴砌筑完成100%。(2)雨棚:一站台雨棚混凝土浇筑完成92乐二站台雨棚混凝土浇筑完成100%。7、蒲江站:(1)站房:外墙涂料完成98%,玻璃安装100%;吊顶完成100%,墙面完成100%。(2)附属房屋:累计完成98%。(3)雨棚及楼扶梯:站前单位运梁车1月7日通行完成,下周开始雨棚施工。8、朝阳湖站:(1)站房:两侧办公用房及四电用房墙体抹灰完成,四电用房墙体腻子施工完成,首层地面防水施工完成,外墙抹灰完成20%。(2)雨棚:一站台8-12轴雨棚梁板钢筋绑扎、模板安装完成95乐20-26轴脚手架搭设完成,二站台1-7轴钢筋绑扎完成96%。(3)综合维修工区:室外给排水完成88%,堆场场坪硬化完成,轨道车棚高跨顶棚腻子施工完成20%o二、未完成工作原因分析及措施无三、本周工作完成计划本周计划完成产值840万元,计划完成实物工作量分别如下:1、成都西站:(1)站房:外墙涂料完成75%,外墙铝板安装完成50%,内装修地砖铺贴完成90%,内墙腻子涂料完成94%0(2)雨棚:主体结构完成51%。(3)通信工区、单身宿舍、公安派出所:场坪完成35%。2、温江站:基础土方开挖完成40%,基础垫层完成40%o3、崇州站:站房:1-6轴一层梁板柱混凝土浇筑完成;7-9轴一层内架搭设完成100%,柱钢筋绑扎完成Io0%;10T5轴待设计变更。4、大邑站:站房:3-8/A-D轴二层内架完成,模板安装完成75乐8T3/A-D轴二层顶板模板安装完成100%,钢筋绑扎完成80%,1-8/E-H一层顶板混凝土浇筑完成,二层内架搭设完成80%,8-13/D-H二层内架搭设完成100%,模板安装完成80%。5、邛蝶站:(1)站房:9-14/A-E轴二层梁板柱钢筋绑扎完成,15-18轴女儿墙砌筑完成80%,消防水池混凝土结构施工完成。(2)雨棚:屋面板完成100%,封檐铝单板完成80%,防火涂料完成95%。(3)单身宿舍:二层混凝土结构完成。6、西来站:(1)站房:外墙保温抹灰完成92%,龙骨安装完成80%。(2)雨棚:一站台雨棚混凝土浇筑完成100%。7、蒲江站:(1)站房:外墙涂料完成100%。(2)附属房屋:累计完成99%。(3)雨棚及楼扶梯:二站台雨棚基础承台土方开挖完成,待桩基进行检测。8、朝阳湖站:(1)站房:两侧办公用房及四电用房墙体腻子一遍完成,四电用房吊顶吊杆、地面找平施工完成,外墙抹灰完成30%。(2)雨棚:一站台雨棚主体结构完成50%,脚手架搭设完成90%,二站台1-7轴雨棚结构施工完成100乐7-13轴雨棚脚手架搭设完成。(3)综合维修工区:室外给排水完成88%,轨道车棚高跨顶棚腻子施工完成100机四、需协调解决问题1、崇州站:(1)15-16轴无法施工,望协调地方广场单位尽快施工。(2)单身宿舍正式围墙需要调整,出具调整后图纸。2、大邑站:望协调提供单身宿舍蓝图。3、朝阳湖站:(1)2#人工湿地位置未确定无法施工,望尽快确定。(2)给水所位置未确定无法施工。中铁电气化局集国博!公司成藻睛站房项目部

    注意事项

    本文(新建成蒲铁路站房及生产生活房屋工程周例会汇报材料(第十三期).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
