欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    抽水蓄能电站上水库库盆土石方明挖施工方案.docx

    • 资源ID:241824       资源大小:18.53KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

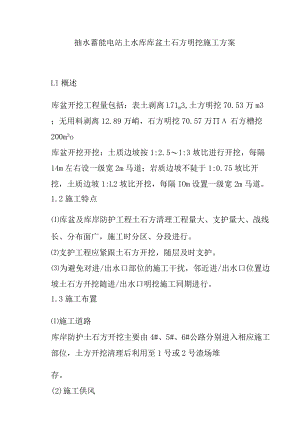

    抽水蓄能电站上水库库盆土石方明挖施工方案.docx

    抽水蓄能电站上水库库盆土石方明挖施工方案Ll概述库盆开挖工程量包括:表土剥离L71m3,土方明挖70.53万m3;无用料剥离12.89万峭,石方明挖70.57万石方槽挖200m3o库盆开挖开挖:土质边坡按1:2.51:3坡比进行开挖,每隔14m左右设一级宽2m马道;岩质边坡不陡于1:0.75坡比开挖,土质边坡1:L2坡比开挖,每隔IOm设置一级宽2m马道。1.2施工特点库盆及库岸防护工程土石方清理工程量大、支护量大、战线长、分布面广,施工时分区、分段进行。支护工程应紧跟土石方开挖,随层及时支护。为避免对进/出水口部位的施工干扰,邻近进/出水口位置边坡土石方开挖随进/出水口明挖施工同期进行。1.3施工布置施工道路库岸防护土石方开挖主要由4#、5#、6#公路分别进入相应施工部位,土方开挖清理后利用至1号或2号渣场堆存。(2)施工供风集中布置3座固定式压缩空气站,布置于上水库左、右岸及上水库进/出水口,供风能力分别为80m3min.80m3/min、20m3mino局部采用1台93min油动空压机机动供风。(3)施工供水在本标段63OnI高程处设置高位水池,施工用水由高位水池引入各工点自建蓄水池。(4)施工供电施工供电从2#电站引入施工现场。1.4主要施工方法土方开挖及清理施工土方开挖采用自上而下施工,采用132KW推土机剥离集料,局部机械无法施工的部位辅以人工开挖,由1.2-1.6m3挖掘机或4)3装载机装20t自卸汽车出渣,运至上水库2号或坝后1号渣场。石方开挖施工石方明挖自上而下分层进行,为了减少大块率并使岩石爆破后粒径满足堆石填筑需要,石方开挖采用控制爆破,深孔梯段、微差挤压爆破技术进行石料开挖,梯段高度选用69mo采用ROC-742和YQ-150型潜孔钻钻孔机,43挖掘机装2032t自卸汽车运输。开挖石渣有用料直接运输上坝或运至2号渣场暂存,剥离料及弃料运至上水库2号或1号渣场。1.5主要工期安排根据上库总体工期安排,库岸防护土石方开挖应结合主坝土石方开挖、进/出水口土石方开挖、石料场开采和坝顶公路土石方开挖组织,统筹兼顾。施工时优先进行库盆东南侧和进/出水口部位开挖,库盆西北侧相对滞后,满足库底回填和进/出水口施工需要。石方开挖根据坝体填筑和进度要求进行,有用料直接上坝,避免二次倒运。其中,主坝左右岸两侧边坡的开挖,结合主坝开挖道路和坝顶公路开挖施工道路先行施工,预计施工时段为2017年2月31日2017年7月31日。进/出水口右侧库岸防护区土石方开挖,结合进/出水口开挖施工道路和施工安排进行施工,预计施工时段为2016年9月15日2017年9月30日。其它部位土石方开挖结合整体进度安排,计划安排在2016年12月1日2019年1月31日施工完成。1.6施工设备选型及配置集中布置3座固定式压缩空气站,布置于上水库左、右岸及上水库进/出水口,供风能力分别为80m3min.80m3/min、20m3mino局部采用1台93/InirI油动空压机机动供风。采用R0C-742和YQ-150型潜孔钻钻孔机,4m3挖掘机装20-32t自卸汽车运输。开挖石渣有用料直接运输上坝或运至2号渣场暂存,剥离料及弃料运至上水库2号或1号渣场。上库库岸防护土石方开挖施工设备配备,见表L9-1。表1.9-1拟投入库岸防护土石方明挖的主要施工设备设备名称型号及规格单位数量备注液压反铲3m3台3高峰月配备6台,其它月份根据月强度配备装载机4m3台3自卸汽车20t台30高峰月配备30台推土机D85A-12台2液压冲击锤YS5000台1与进/出水口开挖共用液压钻机ECM580台1与进/出水口开挖共用潜孔钻机YQlOOB台6手风钻YT26台8设备名称型号及规格单位数量备注电动空压机20m3min台2油动空压机9m3min台1

    注意事项

    本文(抽水蓄能电站上水库库盆土石方明挖施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
