欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑根底工程施工注意事项.docx

    • 资源ID:239155       资源大小:16.36KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    建筑根底工程施工注意事项.docx

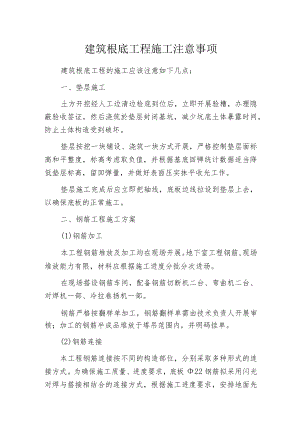

    建筑根底工程施工注意事项建筑根底工程的施工应该注意如下几点:一、垫层施工土方开挖经人工边清边检底到位后,立即开展验槽,办理隐蔽验收签证,然后浇筑於垫层封闭基坑,减少坑底土体暴露时间,防止土体构造受到破坏。垫层按挖一块铺设、浇筑一块方式开展,严格控制垫层面标高和平整度,标高考虑取负值,并根据基底回弹统计数据适当降低垫层标高,留回弹量,并做好表面压实抹平收光工作。垫层施工完成后应立即把轴线,底板边线拉设到垫层上去,以确保底板的正常施工。二、钢筋工程施工方案(1)钢筋加工本工程钢筋堆放及加工均在现场开展。地下室工程钢筋,现场堆放能力有限,材料应根据施工进度分批分次进场。在现场搭设钢筋车间,配备钢筋切断机二台、弯曲机二台、对焊机一部、冷拉卷扬机一部。钢筋严格按翻样单加工,钢筋翻样单需由技术负责人开展审核;加工的钢筋半成品堆放于塔吊范围内,并明码挂单。(2)钢筋连接本工程钢筋连接按不同的构造部位,分别采取多种形式的连接方式。为确保施工质量、进度要求,底板22钢筋拟采用闪光对焊与搭接相结合的连接方式,根据施工进度要求,安排地面先加工钢筋一头的搭接量,然后运入基坑连接。(3)钢筋绑扎根底底板钢筋绑扎前,应先在垫层上试排,然后用粉笔在垫层上标记,依次开展排放,要求均匀无弯曲,准确规范。集水坑等部位钢筋需认真定位,防止留设尺寸差错。柱墙插筋施工,尤其是防水要求高的部位,要严格核对用材,确保钢筋的型号规格准确无误,所有插筋下端直弯钩,均应伸至底板底皮筋处与底皮筋焊牢,底板范围加二道连接筋,上部与底部面筋点焊且应绑扎2-3道外箍水平筋,以防钢筋移位。主筋钢筋在平台模上整体成型后落入梁模中,梁筋搭接接头应满足受压区不超过50%,受拉压不超过25%的规定,接头位置应避开受力集中处,同时注意箍筋加密区的位置。板钢筋绑扎先排好间距,然后统一排放。板筋绑扎应注意四周的两排钢筋必须全部绑扎,不得跳格。绑扎完毕,垫放垫块或小马凳。浇舲时,必须安排专人看护钢筋,发现问题,及时反映解决,确保钢筋质量。三、模板工程施工方案墙模板采用九夹板,可先用标准尺寸(即整块模板)配模,缺陷部位留在顶模及侧边,按尺寸锯板拼足。模板安装时,应注意九夹板接头处的缝隙,如有缝隙,应用小木条订设,不使於浇筑时漏浆。为保证墙的截面尺寸,应在墙底部的墙筋上,焊长度比墙厚尺寸小2-3的导墙钢筋,这样在加固时,起到整体模板平直和保证墙厚度的作用。其对拉螺栓必须焊有止水片。墙面模加固则利用对拉螺栓夹紧固定木方和钢管,外用垫片固定,在上螺帽时必须紧固木方及钢管,以使每根螺杆均匀受力。同时对拉螺杆的间距合理,过密浪费材料,过稀则起不到加固作用。四、混凝土工程施工(1)、校浇捣前,必须编制详细的舲作业流程计划。先开展钢筋、模板的施工,验收合格后方可开展校的浇捣。(2)、浇捣混凝土前必须对模板作一次全面的检查,模板内杂物和建筑垃圾必须清理干净,模板缝隙超过2mm的应堵塞,模板及老混凝土必须浇水湿润,施工缝处须套浆处理。(3)、根底应尽量一次浇筑成型,如确应施工技术要求留设施工缝,应在梁跨度1/3处留设直缝。新老混凝土交接处,将老混凝土浇水湿润,铺50厚与混凝土同配合比的水泥砂浆,然后浇筑。每层浇筑厚度控制在500以内。(4)、在混凝土浇捣时,高频振动棒要垂直插入,快插慢拔,插点交错均匀布置,在振捣上一层舲时,应插入下一层5cm左右,以消除两层间的接缝,同时在振捣上层混凝土时,要在下层校初凝之前开展,振动器在每一插点上的振捣延续时间,以校表面呈水平并出现水泥浆及不再出现气泡,不再明显沉落为标准,振捣的时间过短,混凝土不易振实,而过长,引起离析。插点要均匀排列逐点移动,按顺序开展,不得遗漏,做到均匀振实。移动间距不大于振动器作用半径1.5倍(一般为300400mm)°(5)、舲表面用平板振动器来回振动两次,於表面处理,应做到“三压三平”,先按板面标高用板揪板压实,长刮尺刮平,再在初凝前用滚筒碾压数遍,滚压平整,最后在终凝前用木蟹打磨压实、抹平,以防於表面裂缝出现。(6)、浇筑混凝土时派钢筋工和木工观察钢筋和模板,同时注意预留洞、预埋件、插筋等有无位移、变形或堵塞情况,发现后应立即结束浇筑,并应在已浇筑的混凝土初凝之前修整完毕。

    注意事项

    本文(建筑根底工程施工注意事项.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
