欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    土方工程施工方案.docx

    • 资源ID:223528       资源大小:15.20KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

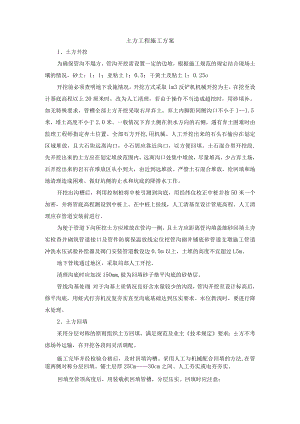

    土方工程施工方案.docx

    土方工程施工方案1、土方开挖为确保管沟不塌方,管沟开挖需设置一定的边坡,根据施工规范的规定结合现场土壤的情况,砂土:1:1;亚粘土1:0.5;干黄土及粘土1:0.25o开挖前必须查明地下设施情况,开挖方式采取lm3反铲机机械开挖为主,在挖至设计基底高程以上20厘米时,改为人工清理,若由于操作不当造成超挖时,用砂填补。如无特殊要求,管槽全部土方开挖采取右岸弃土,弃土内脚距同侧沟口不小于11.5米,堆土高度不小于2.0米。一般情况下弃土侧在供水方向的右侧,遇有弃土困难时由监理工程师指定弃土位置。全部石方开挖,用机械、人工开挖出来的石头石偷应在划定区域堆放,且大石块远离沟口,小石屑应靠近沟口,以方便回填。土石混合型开挖段,先开挖出来的土方应在划定堆放范围内,远离沟口处集中堆放,尽量堆高,少占弃土场,后开挖出来的岩石在堆放区从小到大,由近到远堆放。严禁土石混合堆放,给回填和场地清理造成困难。做好坑侧的止水和坑底的降排水工作。开挖出沟槽后,利用控制桩将中桩引测到沟底,用经纬仪校正中桩并按50米一个加密,并将管底高程测设到中桩上。在中桩上挂线,人工清基至设计管底高程。人工清理应在管道安装前进行。为便于管道下沟所挖土方应堆放在管沟一侧,且土方应距离管沟填盖细砂回填土夯实检查井砌筑管道接口及管件防腐保温放线定位挖管沟砌井铺底砂管道支墩施工管道冲洗水压试验补偿器及阀门安装管道敷设边0.5m以上,土堆的高度不宜超过L5m。地下管线通过地区,采取局部人工开挖。清理沟底时应加深15Omm,做为回填砂子垫平沟底的砂垫层。管线沟基处理:对于沟基土质情况良好含水量较少的沟段,管沟开挖至设计标高后,修平沟底,用蛙式打夯机反复夯实直至沟底基础达到压实要求。水位教浅时,要进行降水处理。2、土方回填采用分层对称的原则组织土方回填,满足规范及业主技术规定要求;±方不考虑场外运输,在开挖各段间灵活调配。施工完毕并经检验合格后,及时回填沟槽。采用人工与机械配合回填的方法,在管道两侧对称分层回填。铺土层厚25Cm30cm之间。人工夯实或电夯夯实。回填至管顶高度后,用装载机回填管槽,分层压实。回填时应注意:(1)水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m,水压试验合格后,应及时回填其余部分。(2)回填土时,槽底至管顶以上50Cnl范围内,不得含有机物以及大于50mm的砖、石等硬块,在管件与碎管接口处用油麻、石棉、水泥人工打口处理,并应采用细粒土回填。(3)管道两侧和管顶以上50cm范围内的回填材料,由沟槽两侧对称运入槽内,不得直接扔到管道上,且采用轻夯压实,管道两侧压实面的高差不应超过30cm,回填其他部位时,应均匀运入槽内,不得集中推入。(4)回填压实逐层进行,不得损伤管道,压实时,管道两侧应对称进行,且不得使管道移位或损伤。(5)填土应在管座碎强度达到5MPA以上时方可进行,砖沟应在盖板安装后进行。填土时不得将士直接砸在抹带接口及防腐绝缘层上。(6)胸腔以上部份的填土:非同时进行的两个回填土段的搭接处,不得形成陡坎,应随铺土将夯实层留成阶梯状,阶梯的长度应大于高度的二倍;管顶以上填土夯实高度达1.5M以上方可用机械夯填。

    注意事项

    本文(土方工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
