欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    #1空动场及吹管工期安排.docx

    • 资源ID:200340       资源大小:18.82KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    #1空动场及吹管工期安排.docx

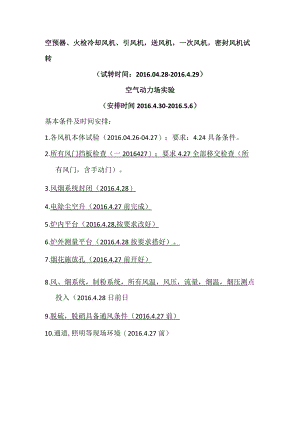

    空预器、火检冷却风机、引风机,送风机,一次风机,密封风机试转(试转时间:2016.04.28-2016.4.29)空气动力场实验(安排时间2016.4.30-2016.5.6)基本条件及时间安排:1.各风机本体试验(2016.04.26-04.27);要求:4.24具备条件。2.所有风门挡板检查(一2016427);要求4.27全部移交检查(所有风门,含手动门)。3.风烟系统封闭(2016.4.28)4.电除尘空升(2016.4.27前完成)5.炉内平台(2016.4.28,按要求改好)6.炉外测量平台(2016.4.28按要求搭好)。7.烟花施放孔(2016.4.27前开好)8.风、烟系统,制粉系统,所有风温,风压,流量,烟温,烟压测点投入(2016.4.28日前日9.脱硫,脱硝具备通风条件(2016.4.27前)10.通道,照明等现场环境(2016.4.27前)11.风机、风烟系统、制粉系统各风门挂牌(2016427前)*如条件具备(如空预器等)应提前进行#1锅炉首次点火(安排时间:2016.5.13)1 .点火前联合检查及消缺(2016.5.10-12)2 .点火前联锁保护试验(2016.5.10-5.12)热工专业:L热工FSSS系统联调(2016.5.6-5.9)要求:2016.5.5日前炉前燃油系统(含微油),本次投运的制粉系统,相关调试工作结束,移交工作面。2 .锅炉及汽机侧所有涉及吹管的热工监视测点投入(含汽机本体)(2016.5.8)3 .大机探头安装(2016.5.4-5.5);TSl系统调整投入(2016.5.6-5.8)。汽机专业:1 .凝结水系统(2016.4.284.29)2 .低压部分水冲洗4.283 .电泵及高压给水系统(2016.05.0305.04)4 .高压部分水冲洗(含过,再热器及旁路减温水)(2016.05.03705.04)5 .机,炉侧辅汽(炉前燃油管路、空预器吹灰)冲管(2016.4.27)6 .大机盘车(含顶轴油调整)(5.6-5.9)锅炉专业1 .本次投运磨机试运及加球(5.5前完成)(请安装细化,磨机试转时间,但不能影响空动场)2 .吹灰器冷态调整(5.8前完成)3 .除灰系统含程控(调试工期约20天)(要求2016年5.10前完成)(4.25应开始调试)4 .除渣系统(调试工期约10天)(要求2016年5.10前完成)(4.30前,应开始调试)5 .炉水泵安装调试,(2016.5.65.8日完成)(要求:5.5日汽水系统冲洗合格)。6 .锅炉冷态冲洗,2016.5.9日开始(水温为常温,待炉内架子拆完后温态冲洗)7 .炉前油循环开始,(2016.5.6日前)8 .油枪出力及雾化,5.8(5.7日安装单位配合做好试验准备工作)9 .油枪,点火枪定位5.9(定位后方可拆炉内架子)化学专业1 .精处理系统,(2016.4.225.10)(如树脂不需预处理,调试工期约18-20天)2 .炉内加药系统(2016.5.15.5)*以上安排为考虑小机试运,如吹管期间进行小机试运还要考虑MEH.MTS系统调试及大机真空系统

    注意事项

    本文(#1空动场及吹管工期安排.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
