钢结构桥面EBCL防水层施工专项方案.docx

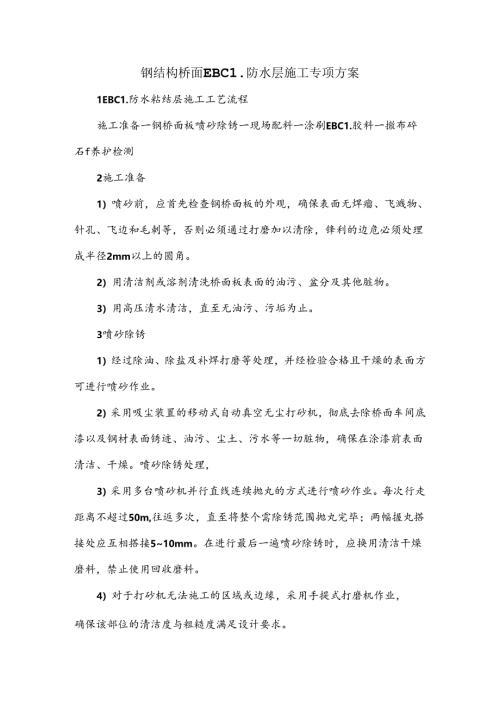

钢结构桥面EBC1.防水层施工专项方案1EBC1.防水粘结层施工工艺流程施工准备一钢桥面板喷砂除锈一现场配料一涂刷EBC1.胶料一撤布碎石f养护检测2施工准备1)喷砂前,应首先检查钢桥面板的外观,确保表面无焊瘤、飞溅物、针孔、飞边和毛刺等,否则必须通过打磨加以清除,锋利的边危必须处理成半径2mm以上的圆角。2)用清洁剂或溶剂清洗桥面板表面的油污、盆分及其他脏物。3)用高压清水清洁,直至无油污、污垢为止。3喷砂除锈1)经过除油、除盐及补焊打磨等处理,并经检验合格且干燥的表面方可进行喷砂作业。2)采用吸尘装置的移动式自动真空无尘打砂机,彻底去除桥面车间底漆以及钢材表面锈迹、油污、尘土、污水等一切脏物,确保在涂漆前表面清洁、干燥。喷砂除锈处理,3)采用多台喷砂机并行直线连续抛丸的方式进行喷砂作业。每次行走距离不超过50m,往返多次,直至将整个需除锈范围抛丸完毕;两幅握丸搭接处应互相搭接510mm。在进行最后一遍喷砂除锈时,应换用清洁干燥磨料,禁止使用回收磨料。4)对于打砂机无法施工的区域或边缘,采用手提式打磨机作业,确保该部位的清洁度与粗糙度满足设计要求。4EBC1.层篇工1)首先将存在于桥面的尘埃、杂物等清除干净,然后仔细清洁洒布作业面,确保作业面干净、无污染。2) EBC1.胶料须在施工现场配制。在配制EBe1.胶料时,现场应铺设防止污染的帆布,并配备混合用的股桶、电动搅拌器、电子称、量杯和刮涂用的刮刀等器具。EBC1.胶料A、B两组分混合使用前应先用电动搅拌器将A、B各自组分搅拌均匀,防止材料长时间堆放后产生分层或不均匀。A、B料按比例称量后采用电动搅:拌机搅拌均匀,搅拌时间以混合均匀为标准,一般不少于2min.3) EBC1.施工采用画方格网人工刮涂方式涂布于钢板表面,涂布要求均匀、无堆积、无流淌,涂布量为0.91.1.kgm20刮涂操作人员应用刮刀反复刮涂胶料,使胶料均匀地分布在方格网内。已刮涂好胶料表面,除撤布碎石的人员外,禁止其他任何人员进入。4) EBC1.涂布完毕后,在胶料表面撒布一层35mm粒径的石子。单粒径碎石撒布要求干燥、清洁、均匀、无堆积,石子的撒布量为2.53.0kgm2,使之与EBC1.胶料一起固化,形成粘结牢固的EBC1.抗滑表层。碎石撒布应由有经跄的操作工人手工完成。5养生根据天气气温情况养生3团5天囹待达到固化强度后方可施工上层团养生时间以试脸检测结果而定。养生期间做好交通管制工作。6注意本项(1)钢桥面板基层处理要求钢桥面板采用真空无尘打砂的除锈方法,要求喷砂除锈后钢板表面的清洁度达Sa3.0级,粗糙度达到Rz80-100m。(2)EBC1.层的施工1)在钢桥面板喷砂除锈表面处理后,应在1h内进行EBC1.层的施工,以防止桥面板的氧化及返锈。其中横坡上游侧左路肩Im宽度及下游侧右路肩2m的宽度范围在EBC1.层施工前应进行环氧封闭底漆和电弧喷锌铝合金处理。在EBC1.层的施工中要注意安全、保持清洁,施工过程禁止吸烟。操作人员要穿防护衣和.鞋套,注意做好已完成桥段的表面清洁保护,防止二次污染。2)EBC1.施工结束后,立即用专用清洗液将各种量具和涂刷工具清洗干净,以备下次施工时用。接头部位施工可以在第二天喷砂处理时打去部分EBC1.,形成干净面,然后进行施工。3)刮涂胶料和碎石撒布施工应严格按照天气预报进行安排,当天气预报在胶料初始固化前可能有雨的情况下不得安排EBC1.的施工作业,以免胶料固化前淋雨,影响EBC1.层的质量。对于尚未固化被淋雨的EBC1.层必须铲除,重新批丸、刮涂和撒布碎石。4)EBC1.层施工时要求天气干燥、气温不得低于10C有雾、下雨或相对湿度大于90%时不得施工。
