箱变安装、集电线路安装施工技术方案.docx

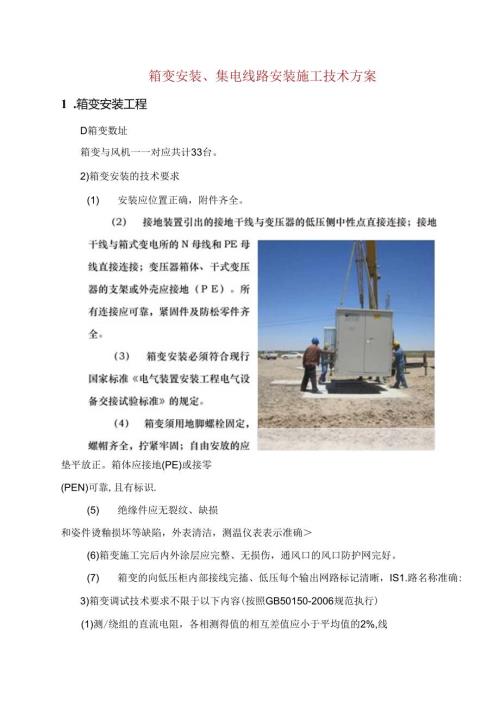

箱变安装、集电线路安装施工技术方案1 .箱变安装工程D箱变数址箱变与风机一一对应共计33台。2)箱变安装的技术要求(1) 安装应位置正确,附件齐全。垫平放正。箱体应接地(PE)或接零(PEN)可靠,且有标识.(5) 绝缘件应无裂纹、缺损和姿件烫釉损坏等缺陷,外表清洁,测温仪表表示准确(6)箱变施工完后内外涂层应完整、无损伤,通风口的风口防护网完好。(7) 箱变的向低压柜内部接线完搐、低压每个输出网路标记清晰,IS1.路名称准确:3)箱变调试技术要求不限于以下内容(按照GB50150-2006规范执行)(1)测/绕组的直流电阻,各相测得值的相互差值应小于平均值的2%,线间测得值的相互差值应小于平均值的1%;(2)检查所有分接头的变压比与制造厂铭牌数据相比应无明鼠差别,井应符合变压比的规律;(3)检查变压器的三相结线组别应符合设计要求及铭牌上的标记;(4)测亚绕组的绝缘电阻及吸收比,绝电阻值不应低丁产品出厂值的70%,吸收比与产品出厂值相比应无明昆差别,在常温下不应小于1.3;(5)测址线组的直流泄漏电流;(6)绕组的工频耐压试验。(7)每台箱变进行油全分析试验。2分支箱安装工程安装地点为风机平台,本合同承包人应负贲分支箱安装钢构件的采购、制作、安装,分支箱的接地,并完成有关规程、规范中所规定的全部现场试物,承包人应承担设备及装置性材料的工地现场开箱清点验收、卸车、保管、工地运输、维护、安装、调试、试运行、验收直至移交发包人前的全部工作。设计敷设方式颍定电压:35kV最高工作电压:40.5kV施工安装时需注意,本项目所用35kV电缆分支箱只有风机箱变高压他进线网路带SF6负荷开关,其余网路为不带开关回路。D试运行前检杳确认三相变压器I:的抽头切换开关的位置是否与变压23铭牌上的图示相符。确认变压器的常规状态,并使用兆欧表对中压和低压地线及高压和低压绝缘子进行绝修测试。对中压和低压开关装置进行目视检杳,以确保在运输和安装中没有发生任何损坏,试运行前的最终检杳应包括辅助电路的耐压测试及功能测试,但不限于:a.开关装置和控制装置的动作;b.机械操作情况,所有门和检修口均可使用;C.箱变的地线连接已接好。2)交接试酸根据GB7251.1,在运输和安装之后对低压开关装置进行常规测试包括(但不限F):a,连线检查和电气运行测试;b.介电测试;c.电气连接性检查;d检查保护性测M装鼠、设置以及保护电路的电气连续性.(3)电缆分支箱交接试验类同于箱变,可按相同设备部位的标准进行。3电境工程D设计敷设方式35kV电缆线路施工中应遵循的主要规程如F:电气装置安装工程电缆线路施工及验收规范GB50168-2006电力工程电缆设计规他GB50217-2007箱变高压侧电箱直埋敷设至35KV开关柜,进入升压站内在电缁沟内敷设。此部分的施工详见风电场区电缆施工图。2)电缆线路敷设嘤求(1)一般规定:a.电缆敷设前,做外观及导通检查,并用直流500V兆欧表测地电阻,其阻值不应小于5MC,当有特殊规定时,应符合其规定。b.线路应按最短途径集中敷设,整齐美观,不宜交叉。c.线路不应敷设在易受机械损伤、有腐蚀性介质排放的场所。d.线路的终端接线处应留有适当的余度。e.电缆线路在敷设时彳j电缆中间接头时需设检杏井。f.线路敷设完毕时,应按第1条测/绝缘电阻,测量时必须将设备及元件断开。g.电缆保护管两侧、开关柜处及电缆沟内防火墙两侧应用防火泥封堵,并刷防火涂料。(2)电缆敷设一般要求a.敷设电缆时的环境温度不低于一7C。b.敷设电缆时不宜交叉,应防止电缆之间及电缆与其它应物体之间的摩擦,固定时松紧应适度。c.交联聚氯乙烯电力电缆弯曲半径:15倍电缆外径;聚很乙烯电缆电力电缆弯曲半径:10倍电缆外径;多芯电缆弯曲半径不应小于外径的6倍。d.电缆进入构筑物后,电缆沟道与构筑物间应隔禽密封(防水处理)。e.电缆穿管前应清扫保护管,穿管时不应损伤线缆,接线端子两端的电缆应按施工图编号。(3)直埋电缆敷设要求a.电缆应敷设在壕沟内。b.位于道路等可能开挖较频繁的地方,可在保护板上以醒目的标志带。c.沿电缆路径的直线间隔约50m、转弯处或接头部位,应竖立明显的标志桩,d.电缆与其它道路、构筑物等相互间的容许最小距席见附表1e.穿管及沟中电缆敷设要求f电缆在电缆沟及开关室内敷设时须绑扎排列整齐。g.不同电压等级电缆间距及与电缆沟沟壁的距离?100mm°h.在电缆沟底部填细砂200mm厚,然后按上述要求敷设电缆,并加盖红转保护。最后充回填原上覆盖至顶。粗沙、细沙可就近取材,但应干燥、无石粒,避免电缆受到化学性腐蚀和机械性损伤,嫩:设详见电缆敷设图“i直埋敷设的电缆与道路交叉时,应穿于保护管,且保护范圉超出路基、街道路面两边以及排水沟边05m以上,保护管的内径不应小于电缆外径的1.5倍。j.直埋敷设的电缆引入构筑物,在打穿墙孔处应设置保护管,且对管口实施阻水堵塞;直埋敷设的电缆在采取特殊换土回填时,网填土的土质应对电缆外护套无腐蚀性,回填土应注意去掉杂物,并且每填200-300戛米即夯实一次,最后在地面上推100-200戛米的高土层,以备松土沉落”k.直理敷设电缆的接头配置,应符合下列规定:接头与邻近电缆净距,不得小于025m;并列电缆的接头位置宜相互借开,F1.不小Y-0.5m的净距;斜坡地形处的接头安置,应呈水平状;对用;要IS1.路的电缆接头,宜在其两恻约100Ornm开始的同部段,按留存备用量方式敷设电缆。I.电缆引入风机箱变前,考虑到以后更换电缆终端,预留2米作为备用.m.电缆之间、电缆与其它管道或建筑物之间的最小净距应符合电缆线路施工及验收规范要求,严禁电缆平行敷设于管道上、下而,尺寸应满足下表嘤求。直坦电慎与各设趣间的净距单位:m电缆自埋敷设时的配置情况平行交叉控制电缆之间-0.5(见说明1)电力电缆之间或与控制电缠之间IokV及以F电力电缆0.105(见说明1)IOkV以上电力电缆025(见说明2)0.5(见说明1)不同部门使用的电缆0.5(她说明2)05(见说明】)电缆与地卜管沟热力管沟2(见说明3)05(见说明1)油管或易燃气管道10.5(见说明1)其他管道0.505(见说明1)电缆与建筑物刘础06(见说明3)-电缆与公路边iooa说明3)0.5电缆与排水沟10(见说明3)0.5电缆与钝木的主干0.7-电缆与IkV以下架空线电杆1.0(见说明3)-电缆与IkV以上架空战电杆40(见说明3)-说明:1.用隔板分隔或电缆穿管时可为025;2 .用隔板分隔或电缆穿管时可为0.1;3 .特殊情况时,减少值不得大于50%。4光筑线路工程D工程量内容(1)通讯光缆工程与3条35kV电缆线路同沟敷设,其详细位置见线路平面布置图及电箱直埋敷设图。(2)本次招标包括风电场内3条直埋GYFTZY光缆线路的施工,各风力发电机至综合楼的光缆施工及连接及质保期内的消缺维护,并负责设备及材料的运输及保管。(3)工地工区设点、材料站布置等由投标单位自行确定,并对其确定负去,(4)投标明位一旦中标,就将承担本标段整个线路工程施工图设计内容的全部施工,并达到验收合格。2)工作内容(1) 土方工程:地埋光缁的敷设及安装,(2)设备、材料的采购、运输及保管等。(3)试运行及质保期内的消缺维护。3)光缆工程施工要求(1)本工程采用地埋光缆与电缆同沟敷设的方式,各风机至升IE站中控室的计算机监控系统网络的光缆路径与35kV电缆线路路径一致,本工程采用的地埋光缱均为非金属光缆。本工程线路位I-I1.1.K,施口卜危严格遵循相关的施1:安全管理规范、规程及规定,对电缆线路防护区的各种设施应采取必要的措施以满足规程及运行的耍求。光缆施1:中应遵循的主要规程如下:a.国际电工委员会(IEe)标准IEC60794-1-1(1999,第1版)光缆第1部分总规范总则IEC60794-1-2(1999,第1版)光缆笫1部分总规范光缆性能基本试验方法IEC60794-2(1989,第1版)光缆第2部分产品规范IEC60794-3(1998,第2版)光缆第3部分管道、直埋、架空光缆一分规范b.国除电信联盟(ITU-T)标准ITU-TG.651(1993)50/125Hm多模渐变型折射率光纤光缆特性ITU-TG.652(1997)单模光纤光缆特性地埋无金属光缆施工要求:a在空旷地带的光缆线路,应沿直线段每附约50m-100m或转弯处、引进建筑物处以及中间接头部位,设置明显的方位标志或标桩。b在回填土时,应注意去掉杂物,并且每填200-300戛米即夯实一次,最后在地面上推100-200老米的高土层,以备松十.沉落.c光缆护管的两端应做好密封,防止进水。d地埋无金属光缆与各建筑设施间的净距要求见F表:地埋无金属光缆与各建筑设施间的净距序号建筑设施类型最小净距(m)平行时交又跨越时1市话管道边或0.750.252非同沟的直埋通信电缆0.50.53给水管:管/小于30cm0.51.00.50.5序号建筑设施类型/小净距(m)平行时交叉交又时管径3050Cm管径大于50Cm1.50.54高压石油'天然气管10.00.55热力、下水管1.00.56煤气管:压力小F3x1.O5Pa压力3-8×105Pa1.02.00.50.57博水沟0.80.58房屋建筑红线(啦基础)1.09市内及村旗大树、果树、穿越路旁行料0.7510市内大树2.011水井'坟磐3.012粪坑、积肥池、招气池、熟水池等3.0(2)设计敷设方式各风机光缆采用穿管直埋敷设方式至主控室,地埋部分合计共30km(路径长度)。(3)管道光缆敷设要求:a.光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管I应加塞子保护。b.按人工敷设方式考虑,为了减少光缆接头扳耗,管道光缆应采用整被敷设。C.为r减少布放时的牵引力,整盆光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。d光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔“子孔在人手孔中的余长应露出管孔20cm左右。e.手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。f光缆在人(手)孔内安鼓,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀蛛栓要求钩口向卜'.光缆出管孔15Cm以内不应作弯曲处理。h.每个手孔内及机房光缆均采用塑料标志牌以示区别.i所有光缆熔接、测试由承包单位负资。
