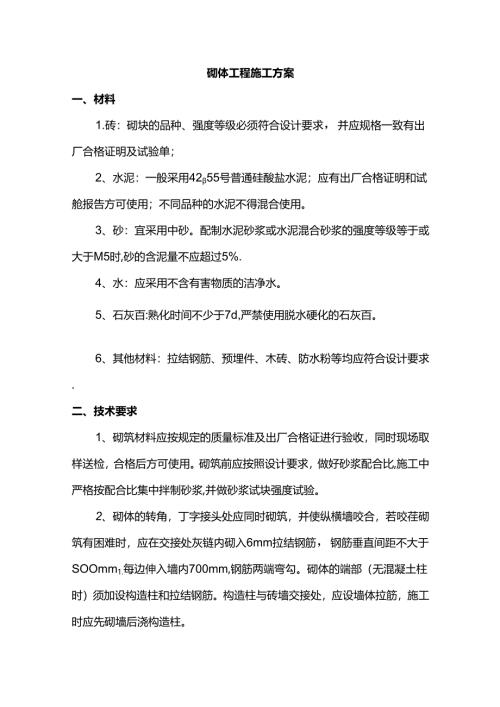

砌体工程施工方案一、材料1.砖:砌块的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单;2、水泥:一般采用4255号普通硅酸盐水泥;应有出厂合格证明和试舱报告方可使用;不同品种的水泥不得混合使用。3、砂:宜采用中砂。配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5%.4、水:应采用不含有害物质的洁净水。5、石灰百:熟化时间不少于7d,严禁使用脱水硬化的石灰百。6、其他材料:拉结钢筋、预埋件、木砖、防水粉等均应符合设计要求.二、技术要求1、砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用。砌筑前应按照设计要求,做好砂浆配合比,施工中严格按配合比集中拌制砂浆,并做砂浆试块强度试验。2、砌体的转角,丁字接头处应同时砌筑,并使纵横墙咬合,若咬荏砌筑有困难时,应在交接处灰链内砌入6mm拉结钢筋,钢筋垂直间距不大于SOOmm1.每边伸入墙内700mm,钢筋两端弯勾。砌体的端部(无混凝土柱时)须加设构造柱和拉结钢筋。构造柱与砖墙交接处,应设墙体拉筋,施工时应先砌墙后浇构造柱。3、框架柱与墙连接处,应按建筑施工图中的位置,在结构施工时,沿柱高每隔500mm在柱宽内预留26mmU形拉结钢筋,拉结钢筋锚入混凝土内200mm,伸出墙柱外皮300mm4、砌块墙体上的门过梁,采用C20混凝土,过梁长度为洞口宽度+2a(洞顶离梁底距矗)小于混凝土过梁高度时,过梁与梁整浇;当洞口侧边离柱(墙)边小于a,柱施工时在过梁纵筋相应位置预埋连接钢筋。三、砌筑工程的施工;隹备1、装卸砌块时,应堆放整齐,严禁倾卸丢掷.2、砌块堆放应符合要求:砌块的堆置高度不宜超过1.6m,垛与垛之间应留有适当的通道。3、砌体施工前,应先将砌筑面抄平,然后按图纸放出轴线。四、操作工艺1.拌制砂浆砂浆采用机械拌合,手推车上料,磅称计量。材料运输主要采用井字架作垂直运输,人工手推车作水平运输。Q)根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等酉林斗精确度控制在±5%以内.(2)砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于1.5min(3)砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4个时内使用完毕。2、组砌方法(1)砌筑应上下措转,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为IOmm,但不应小于8mm,也不应大于12mm。(2)转角处和交接处应同时砌筑,均应错转搭接,所有填充墙在互相连接、转角处及与混凝土墙连接处均应沿墙高设置26500通长拉结筋。对不能同时砌筑而又必须留置的临地问断处应砌成斜搓。如临时间断处留斜搓确有困难时,除转角处外,也可留直搓,但必须做成阳搓,并加设拉结筋,拉结筋的数量按每12cm墙厚原放置一根直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度从墙的留搓处算起,每边均不应小于SOcm,末端应有90。弯钩.3、砌筑砌筑的施工顺序:弹划平面线一检查柱上的预留连结筋,遗留的必须补齐T砌筑一安装或现浇门窗过梁一顶部砌体.(1)排砖摆底:一般外墙第一皮砖摧底时,横墙应排丁砖,前后纵墙应排顺语.根据已弹出的窗门洞位置墨线,核对门窗间墙、附墙柱(垛)的长度尺寸是否符合排砖模,如若不合模数时,则要考虑好砍砖及排放的位置。所砍的砖或丁砖应排在窗口中间、附墙柱(垛)旁或其他不明显的部位。(2)选砌块:选择棱角整齐、无弯曲裂纹、规格基本一致的砖。(3)盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰链大小水平灰缝均匀一致。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙。(4)挂线:砌筑一砖厚及以下者,采用单面挂线。如果长墙几个人同时砌筑共用一根通线,中间应设几个支线点;小线要拉紧平直,每皮砖都要穿线看平,使水平筑均匀一致,平直通顺。(5)砌筑:砌砖宜采用挤浆法,或采用三一砌砖法。三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去。混凝土砌块与砖操作时砌块要放平、跟线。砌筑操作过程中,以分段控制游丁走缝和舌谴。经常进行自检,如发现有偏差,应随时纠正,严禁事后采用插砖纠正。应随砌陵将溢出砖墙面的灰迹块刮除。内外墙的转角处严禁留直搓,其他临时间断处,留搓的做法必须符合施工规范的规定。(6)木砖预埋:木砖应经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确定;洞口高度在1.2m以内者,每边放2块,高度在23m者每边放4块。预埋木砖的部位一般在洞口上下四皮砖处开始,中间均匀分布.门窗洞口考虑预留后安装门窗框,要注意门窗洞口宽度及标高符合设计要求.(7)门窗过梁为现浇钢筋混凝土过梁,在砖墙上的支承长度不小于240mm;当支承长度不足时,应按过梁与柱、墙直接连接处理。当门窗洞边无砖墩搁置过梁时,采用在相应洞顶位置的混凝土墙、柱上预埋铁件或插筋,以便和过梁中的钢筋焊接。安装过梁、梁垫时,其标高、位置及型号必须符合设计图纸要求,座浆饱满.如坐浆厚度超过20mm时,要用细石混凝土铺垫,过梁两端伸入支座的长度应一致。五、质量标准1.砌块的品种、强度等级必须符合设计要求。2、砂浆品种符合设计要求,强度必须符合下列规定:1)同品种、同强度等级砂浆各组试块的平均强度不小于1.0fm.k2)任意一组试块的强度不小于075fm.k3)砌体砂浆必须密实饱满,实心'砖砌体水平灰曜砂浆饱满度不用80%。六、质量控制措施1、建立以项目经理为主,由施工员、质量员、技术员等参加的现场质量管理小组,树立质量第一的观念,实行奖优罚劣,狠抓工程质量;各班组配备兼职工程质量员,由责任心强、技术精良的工人担任,定期进行质量检查评比工作,树立每个职工的质量意识。2、认真审阅和熟悉图纸,对各分部分项工程进行技术交底,严格按国家现行技术规范、质量标准及安徽省质监部门的有关规定进行施工,并定期召开技术管理和质量考评会议,总结经验、力争多出优良产品。3、加强对职工的教育和学习,经常组织职工学习各种规范规定的质量标准,对各分部分项工程做到精心施工,并加强中间验收,自我评定,消灭质量事故和质量隐患.4、加强技术复核工作,完善复核制度,对测量定位、放线、轴线、标高、柱梁板的模板截面尺寸、门窗洞口尺寸、预留孔、预埋件、排水管道、坡度标高及其它尺寸,均必须进行细部的技术复核,以免发生任何差错.5、加强;昆凝土及砂浆的配合比计量管理,任何材料不得随意增减,按规定做好试块并及时试压。6、加强隐蔽工程验收工作,对隐蔽工程验收必须在自检符合要求的基础上,经现场施工员、质量员会同监理共同验收合格并签证以后,方可进行下道工序施工.基础工程全部完成后回填土前及主体结构封顶后,均须由质监站及有关单位进行中间验收,并做好质量核定签证工作。7、加强对原材料、成品、半成品质量控制和管理工作,所有建筑材料均须有质量保证单或出厂合格证,按规定必须进行复试的材料,逐一进行复试,合格以后才能使用于本工程上,杜绝劣质材料进入现场.8、各班组和工种之间要建立自检互检制度,互相督促,并分清责任和奖罚挂钩。9、水电等设备安装工程必须和土建密切配合,凡是土建图上标明的预埋件、预留孔,应先在土建施工中由安装工配合预埋好、预留好。如在砖墙或楼板上打洞,首先应征得施工员同意方可进行。10、在整个施工过程中,加强技术资料管理工作,实事求是、及时正确做好各项技术资料,工程竣工验收时汇总整理,装订成册,连同绘制好的竣工图一式六份,五份存档,一份交建设单位备案。11、项目负责人、技术经理、施工员、技术员、质量员、安全员、材料员必须明确分工,建立并健全生产岗位责任制,做到上下层层把关,抓好施工前、施工中、施工后的三个环节,达到施工进度快、工程质量优、施工安全无事故的最终目标。
