基槽开挖潜在事故应急预案.docx

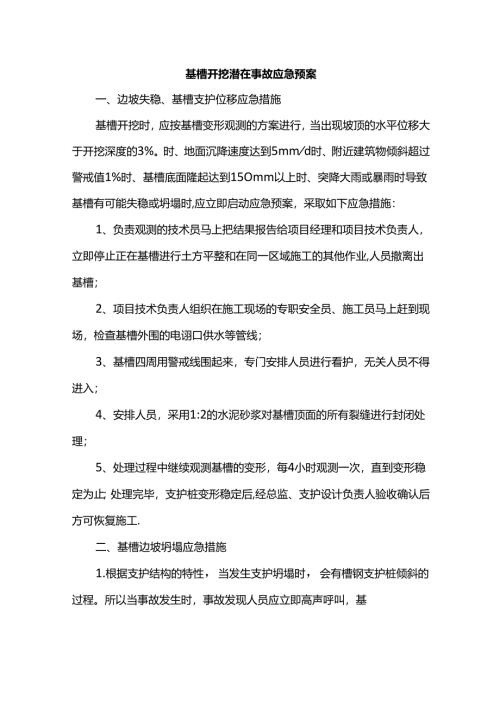

基槽开挖潜在事故应急预案一、边坡失稳、基槽支护位移应急措施基槽开挖时,应按基槽变形观测的方案进行,当出现坡顶的水平位移大于开挖深度的3%。时、地面沉降速度达到5mmd时、附近建筑物倾斜超过警戒值1%时、基槽底面隆起达到15Omm以上时、突降大雨或暴雨时导致基槽有可能失稳或坍塌时,应立即启动应急预案,采取如下应急措施:1、负责观测的技术员马上把结果报告给项目经理和项目技术负责人,立即停止正在基槽进行土方平整和在同一区域施工的其他作业,人员撤离出基槽;2、项目技术负责人组织在施工现场的专职安全员、施工员马上赶到现场,检查基槽外围的电诩口供水等管线;3、基槽四周用警戒线围起来,专门安排人员进行看护,无关人员不得进入;4、安排人员,采用1:2的水泥砂浆对基槽顶面的所有裂缝进行封闭处理;5、处理过程中继续观测基槽的变形,每4小时观测一次,直到变形稳定为止;处理完毕,支护桩变形稳定后,经总监、支护设计负责人验收确认后方可恢复施工.二、基槽边坡坍塌应急措施1.根据支护结构的特性,当发生支护坍塌时,会有槽钢支护桩倾斜的过程。所以当事故发生时,事故发现人员应立即高声呼叫,基槽内施工人员往基槽中部集中,任何人不得抢道乱跑;2、人员集中后,要求大家不要乱跑乱动,要安静,不要暄哗;要求各个班组长负责集中自已所管班组的人员并清点人数,安抚自己班组的人员的情绪,如有人员失踪,要责成其询问知情人员,确定出失踪人员的大概位置;3、基槽内负责人临时从施工人员中抽出一部分人员对出事部位进行警戒,每20米安排一个人,在坍塌部位的10米以内范围不准人员进入;4、项目经理或授权的应急领导人赶到现场后确认有人被埋压,应马上召集各应急小组负责人开会,在最短时间内了解现场情况,宣布启动应急救援预案。各应急小组迅速彳亍动,立即展开救援。三、保证措施1、技术支持组应急基槽坍塌时有可能危及邻近公路、厂房的安全,由技术负责人派员对公路、厂房进行察看,并派变形监测员进行变形观测。由技术负责人派技术员在基槽支护设计人的指导下对基槽进行不间断的观测,主要是观测已经坍塌的部分的变形情况和发展情况,以便给项目应急救援小组领导提供科学的客观;如有问题,应马上向技术负责人报告,并执行既定措施,紧急加固维护。2、后勤保障组应急由后勤保卫组长指派人员检直基槽周围的电讯、水管线路,如水管破裂,要在最短的时间内关闭水闸,恢复通讯;指派项目的保安人员负责对现场进行警戒,防止无关人员靠近或进入现场;3、抢险救援组应急由项目抢险组组长派一个10人小组把基槽周边上的钢筋和模板移到基槽安全处靠大门的场地临时堆放,由吊车配合运输;在对坍塌部位进行清理时,先用砂包把基槽与坍塌部分支护桩进行反压;砂包压好后,再进行清理;清理时,先清理露在外面的槽钢支护,采用机械切割,吊车吊运的办法;为了防止桩切断后摆动伤人,桩头上必须绑上绳子,至少由2人拉住绳子,掌握切断后的桩头的摆动方向,避免伤人;4、医疗救治组应急当接到有人被掩埋的电话时,应在最短的时间内赶到现场,进行救治;如果坍塌稳定后,由项目安全主管、施工员组织抢救队投入抢险救治,先移除压在上面的大宗物体才八开覆在其身上的土石方等杂物,解救出被困人员,或送医院进行治疗。
