欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    预应力大楼板安装技术交底.docx

    • 资源ID:1778557       资源大小:11.80KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

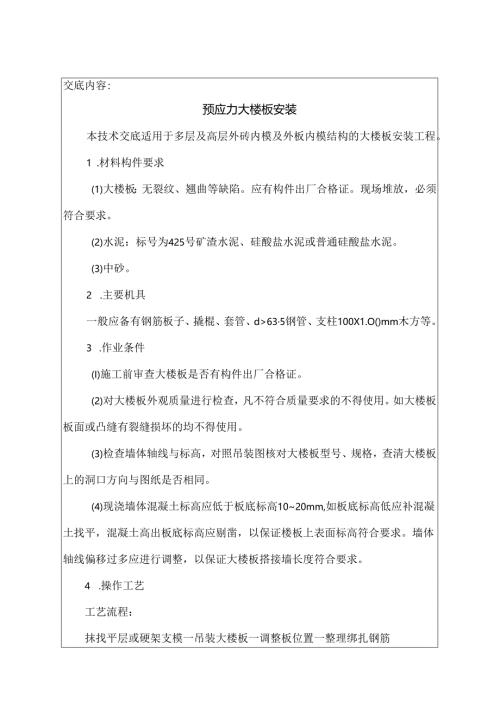

    预应力大楼板安装技术交底.docx

    交底内容:预应力大楼板安装本技术交底适用于多层及高层外砖内模及外板内模结构的大楼板安装工程。1 .材料构件要求(1)大楼板:无裂纹、翘曲等缺陷。应有构件出厂合格证。现场堆放,必须符合要求。(2)水泥:标号为425号矿渣水泥、硅酸盐水泥或普通硅酸盐水泥。(3)中砂。2 .主要机具一般应备有钢筋板子、撬棍、套管、d>635钢管、支柱100X1.O()mm木方等。3 .作业条件(I)施工前审查大楼板是否有构件出厂合格证。(2)对大楼板外观质量进行检查,凡不符合质量要求的不得使用。如大楼板板面或凸缝有裂缝损坏的均不得使用。(3)检查墙体轴线与标高,对照吊装图核对大楼板型号、规格,查清大楼板上的洞口方向与图纸是否相同。(4)现浇墙体混凝土标高应低于板底标高1020mm,如板底标高低应补混凝土找平,混凝土高出板底标高应剔凿,以保证楼板上表面标高符合要求。墙体轴线偏移过多应进行调整,以保证大楼板搭接墙长度符合要求。4 .操作工艺工艺流程:抹找平层或硬架支模一吊装大楼板一调整板位置一整理绑扎钢筋(1)抹找平层或硬架支模:安装大楼板之前根据标高,一般情况在墙四周用硬架支模,也可在墙顶上抹找平层,找'F层的水泥砂浆配比为1:3=如采用硬架支模时,堵顶混凝土标高应降下13cm。(2)吊装大楼板:吊装前首先查清大楼板洞口位置(包括暖卫煤气电气管线洞口)及大楼板方向标志,再对照结构图的布置,查清每房间所用大楼板所用型号是否正确。安装时板端对准墙身缓缓下降,落稳后再脱钩。如抹找平层应坐浆(水泥素浆水灰比为045).(3)调整板位置:调整好大楼板四边搭接长度使其符合设计要求,然后将相邻两块板的6小12拉结筋互相焊接,焊健长度应N90mm,焊缝质量应符合焊接规程的规定。(4)整理绑扎钢筋:伸出板四周的预应力钢筋端部弯成圆弧状;锚在板缝、圈梁或墙体中,不得宜弯硬拐。5 .质量标准(1)保证项目:1)吊装时构件的混凝上强度必须符合设计要求和施工规范的规定。检查构件出厂合格证。2)楼板接健的混凝土必须配比准确、浇捣密实、认真养护,其强度必须达到设计要求或施工规范的规定。检查混凝土试块试验报告。3)楼板的型号、位置、支点锚固必须符合设计要求,且无变形损坏现象。检查吊装记录。(2)基本项目:1)楼板标高、坐浆符合设计要求及施工规范的规定。2)应保证相邻楼板焊接钢筋的搭接长度,表面'F整,焊缝无凹陷、裂纹、焊瘤、气孔、夹渣及咬边。(3)允许偏差项目:见下表预应力大楼板安装允许偏差项目允许偏差(mm)检验方法轴线位置偏移5尺量检查层高±10用水准仪或尺量检查楼板搁置长度±10尺量检查大楼板同一轴线相邻板上表面高差5尺量检查6.成品保护(1)堆放大楼板的场地必须平整坚实,第一块大块卜面要放置通长垫木,每层之间放置短垫木,大楼板板宽W3710mm时垫木长40Omm,板宽为377Omm时垫木长500mm,垫木厚250mm,平行板的长边放置见图2-41所示。垫木要上下对齐对正,垫平垫实。不得有一角脱空现象。每垛堆放最多为9块。大楼板在运输乍上垫木位置和规格同上述堆放要求。(2)安装大楼板时,现浇墙体混凝土强度达到4Mpa以上方准安装楼板。(3)不得任意在楼板上凿洞。(4)吊装楼板时不得任意砸碰现浇墙体。7.应注意的质量问题(1)不合格的大楼板不能上墙,安装前认真检查。(2)大楼板安装的方向标志应保证与图纸符合,以保证孔洞位置与图纸相符,不可任意剔凿孔洞,破坏大楼板结构。(3)防止板两端搭墙长度不等,造成一端压墙太少,吊装时应认真调整板端搭墙长度。(4)安装楼板时不准切断板端伸出的钢筋,不准剔掉键槽,也不准在安装楼板时把板端伸出的钢筋压在后安装的相邻大楼板的板下。(5)安装大楼板时不论采用硬架支模还是抹找平层方法,标高应符合设计要求,使用的支撑应有足够的刚度,保证不下沉。

    注意事项

    本文(预应力大楼板安装技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
