立式反击式水轮机转动部件安装单元工程质量评定表.docx

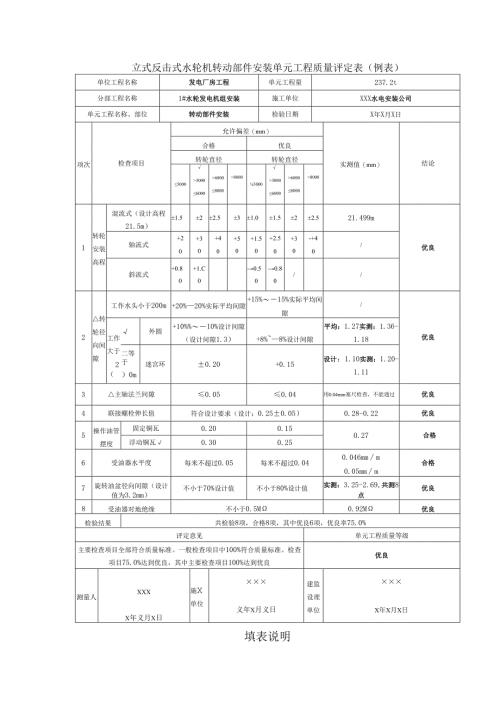

立式反击式水轮机转动部件安装单元工程质量评定表(例表)单位工程名称发电厂房工程单元工程量237.2t分部工程名称1#水轮发电机组安装施工单位XXX水电安装公司单元工程名称、部位转动部件安装检验日期X年X月X日项次检查项目允许偏差(mm)实测值(mm)结论合格优良转轮直径转轮直径3000>30006000>60008000>80003000>30006000>60008000>80001转轮安装高程混流式(设计高程21.5m)±1.5±2±2.5±3±1.0±1.5±2±2.521.499m优良轴流式+20+30+40+50+1.50+2.50+30-+40/斜流式+0.80+1.C00.500.80/2转轮径向间隙工作水头小于200m+20%20%实际平均间隙+15%15%实际平均间隙/优良工作大于2(外圆+10%10%设计间隙(设计问隙1.3)+8%8%设计间隙平均:1.27实测:1.36-1.18二等于)0m迷宫环±0.20+0.15设计:1.10实测:1.20-1.113主轴法兰间隙0.050.04用0.04mm塞尺检查,不能通过优良4联接螺栓伸长值符合设计要求(设计:0.25±0.05)0.28-0.22优良5操作油管摆度固定铜瓦0.200.150.27合格浮动铜瓦0.300.256受油器水平度每米不超过0.05每米不超过0.040.046mmm0.05mmm合格7旋转油盆径向间隙(设计值为3.2mm)不小于70%设计值不小于80%设计值实测:3.25-2.69,共测8点优良8受油器对地绝缘不小于0.5M0.92M优良检验结果共检验8项,合格8项,其中优良6项,优良率75.0%评定意见单元工程质量等级主要检查项目全部符合质量标准。一般检查项目中100%符合质量标准。检查项目75.0%达到优良,其中主要检查项目100%达到优良优良测量人XXXX年义月X日施X单位×××义年X月义日建监设理单位×××X年X月X日填表说明填表时必须遵守“填表基本规定”,并符合本部分说明及以下要求。1.单元工程划分:以一台机组的转动部件安装为一个单元工程。本单元是主要单元工程。2.单元工程量:填写本单元工程转动部件安装量(t)。3.各项目的检验方法如下。项次检查项目检验方法说明1转轮安装高程混流式用钢板尺或塞尺检查测固定与转动止漏环高低错牙轴流式测底环至转轮体顶面距离斜流式测叶片与转轮室间隙2转轮径向间隙工作水头小于20Om用塞尺检查桨叶与转轮室问隙在全关位置测进水,出水和中间3处工作水头大于等于20Om外圆迷宫环3主轴法兰间隙用塞尺检查4联接螺栓伸长值用拉伸器或百分表检查5操作油管摆度固定铜瓦浮动铜瓦盘车检查6受油器水平度用方形水平器检查7旋转油盘径向间隙用塞尺检查8受油器对地绝缘用兆欧表检查4 .项次2,在相应工作水头处用“J标明,项次5在相应铜瓦处用“V”标明,允许偏差项目,在相应转轮直径栏用“标明。5 .设计值按设计图填写,并将设计值用“()”标明。实测自查填写实际测量值。6 .合格项目数,指达到合格及以上质量标准的项目数。7 .单元工程质量标准。.合格:主要检查项目全部符合规定,一般检查项目的实测点有90%及其以上符合规定,其余虽有微小出入,但不影响使用。优良:检查项目全部符合合格标准,并有50%及其以上检查项目达到优良等级标准(其中主要检查项目,必须达到优良标准)。
