周施工进度计划(2014.7.4~2014.7.10).docx

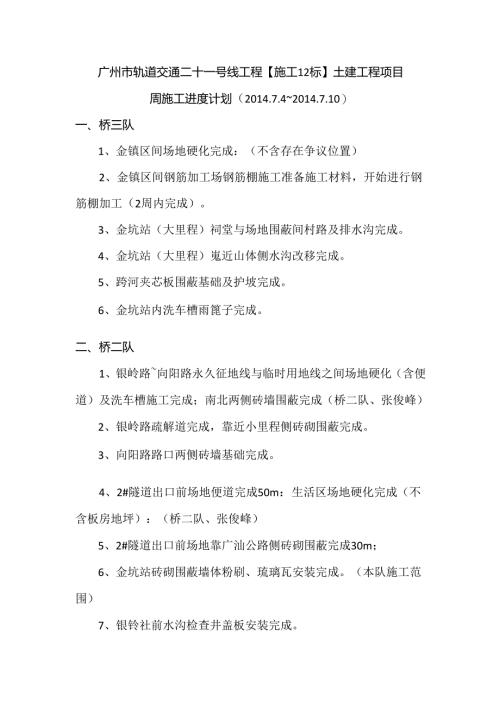

广州市轨道交通二十一号线工程【施工12标】土建工程项目周施工进度计划(2014.7.42014.7.10)一、桥三队1、金镇区间场地硬化完成:(不含存在争议位置)2、金镇区间钢筋加工场钢筋棚施工准备施工材料,开始进行钢筋棚加工(2周内完成)。3、金坑站(大里程)祠堂与场地围蔽间村路及排水沟完成。4、金坑站(大里程)嵬近山体侧水沟改移完成。5、跨河夹芯板围蔽基础及护坡完成。6、金坑站内洗车槽雨篦子完成。二、桥二队1、银岭路向阳路永久征地线与临时用地线之间场地硬化(含便道)及洗车槽施工完成;南北两侧砖墙围蔽完成(桥二队、张俊峰)2、银岭路疏解道完成,靠近小里程侧砖砌围蔽完成。3、向阳路路口两侧砖墙基础完成。4、2#隧道出口前场地便道完成50m:生活区场地硬化完成(不含板房地坪):(桥二队、张俊峰)5、2#隧道出口前场地靠广汕公路侧砖砌围蔽完成30m;6、金坑站砖砌围蔽墙体粉刷、琉璃瓦安装完成。(本队施工范围)7、银铃社前水沟检查井盖板安装完成。三、吴爱怀施工队1、金坑站(大里程)剩余场地的整平及硬化完成;2、洗碗厂向阳路之间跨河砖砌围敲施工完成。3、金坑站及金镇区间破砌围蔽墙体粉刷、琉璃瓦安装完成。(本队施工范围4、芳二社村口三角地位置砖砌围蔽完成;洗车槽完成:板房基础混凝土浇筑完成;场地硬化完成50舟。5、芳二社村前场地洗车槽、沉淀池、泥浆池、化粪池砌筑完成。6、芳二社村前砖砌围蔽基础完成100m,砖墙砌筑完成50m0四、张俊峰施工队1 .金坑站边坡挡墙施工完成16m(A段)。2 .2#隧道出口场地回填至隧道洞口标高。3 .金坑站截水沟施工完成50m,4 .银铃社前检查井周边土体整平、夯实。5 .银铃社祠堂大里程方向挡土墙范围内土包开挖整平完成,为挡土墙施工做好准备。6 .芳二社村前场地平整、碾压完成:洗车槽、沉淀池、泥浆池、化粪池开挖完成。五、其他1、金镇区间视频监控系统、门禁系统安装完成。(视频监控队伍)2、黄屋路至13标之间的夹芯板围蔽施工全部完成;(专业队伍)3、金坑站大门安装完成(一个
