欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    循环水系统管沟开挖回填方案.docx

    • 资源ID:1711852       资源大小:30.25KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    循环水系统管沟开挖回填方案.docx

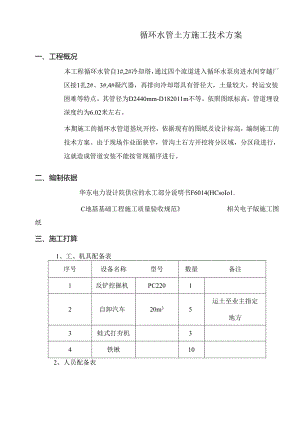

    循环水管土方施工技术方案一、工程概况本工程循环水管自1#,2#冷却塔,通过四个流道进入循环水泵房进水间穿越厂区接1扎2#、3#,4#凝汽器,再排向冷却塔具有管径大,土量较大,转运安装困难等特点。其管径为D2440mm-D182011m不等。依照图纸标高,管道埋设深度约为6.02米左右。本期施工的循环水管道基坑开挖,依据现有的图纸及设计标高,编制施工的技术方案。由于现场作业面狭窄,管沟土石方开挖将分区域,分区段进行,这就造成管道安装不能按常规循序进行。二、编制依据华东电力设计院供应的水工部分说明书F6014(HCsoIo1.C地基基础工程施工质量验收规范相关电子版施工图纸三、施工打算1、工、机具配备表序号设备名称型号数量备注1反铲挖掘机PC22012自卸汽车20m35运土至业主指定地方3蛙式打夯机34铁锹102、人员配备表序号工种人数备注1司机62一般力工153测量工2四、质量要求1.土方开挖工程质量要求项序项目允许偏差或允许值(11m)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项01标高-50±30±50-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-100+100般项S3边坡符合规定1表面平整度20205020202基底土性设计要求2.土方回填工程质量要求项序项目允许偏差或允许值(11三)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-502分层压实系数设计要求般项S1回填土料设计要求2分层厚度及含水量设计要求3表面平整度2020302020五、工艺流程1. 设置测量限制网、坐标点、水准点均设在不受基坑影响之处。下管前,对夯填底层砂、石料测平。管道对口焊接前,对管道位置及水平统一测量,保证无误。2. 土方开挖确定开挖的依次和坡度一沿灰线切出槽边轮廓线一分层开挖一修整槽边一清底一回填管底砂石料,夯实。降水至-7.02m后即可开挖。1#2*机组先挖两根回水管,坐标B=445.60B=460.403#4#机组先开挖两根进水管道。坐标B=725.20B=735.43=955.47室外地面标高约为11.90米,依照设计管道标高往下挖约6.02m3. 土方回填基坑(槽)底地坪上清理f检验土质一分层铺土、耙平一夯打密实一检验密实度f修整找平验收基坑底地坪上清理一检验土质一分层铺土一分层碾压密实一检验密实度一修整找平验收。见下图六、施工工艺1、土方开挖D人工开挖浅管沟测量放线一切线分层开挖一修坡一整平挖土自上而下水平分段进行,每层03m左右,边挖边检查槽宽,至设计标高后,统一进行修坡清底。相邻基坑开挖时,要依据先深后浅或同时进行开挖的原则施工。2机械开挖本工程土方开挖采纳反铲挖掘机挖土自卸汽车运土,运至业主方指定的堆土场。采纳放坡开挖,坡度系数为1:0.65,基坑边坡实行人工协作修坡,坡面应修理平整。机械开挖时,要协作少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走。机械开挖在接近槽底时,用水准仪限制标高,预留2030Cm土层人工开挖.以防止超挖。a)开挖到距槽底50cm以内后,测量人员测出距槽底50cm的水平标记线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来限制标高。依据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。离沟底2.0Om设置护坡,护坡为钢跳板或竹排,50钢管,1000打入地下,打入深度为1000.b)土方开挖完毕后,对基底要进行钎探。若设计无特别说明,钎探布置按大于2000画。做梅花型钎探考虑。钎探完成后,钎孔要用干中细砂贯实。同时在钎探平面布置图上注明特硬、特软点。基坑打钎探测完毕后,会请设计、监理、勘探及侦监站等单位人员验糟。对不符合要求的懦弱土层等状况作出处理记录,处理完全符合要求后,参与各方会签隐藏工程记录。O雨期施工时,要加强对边坡的爱护。可适当放缓边坡或设置支撑,同时在坑外侧围以土堤或开挖水沟,防止地面水流入。冬期施工时,要防止地基受冻。<1)留意事项(1)开挖过程中,严格限制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避开大面枳的二次开挖。施工时尽力避开基底超挖,个别超挖的地方经设计单位给出方案用级配砂石回填。(2)尽量削减对基土的扰动,若基坑不能刚好施工时,可预留200-300mm±层不挖,待作基坑时再挖。(3)开挖基坑时,有场地条件的,一次留足回填须要的好±,多余土方运到甲方指定弃土处,避开二次搬运。(4) 土方开挖时,要留意爱护标准定位桩、轴线桩、标准高程桩。要防止邻近建筑物的卜.沉,应预先实行防护措施,井在施工过程中进行沉降和位移观测。2、土方回熄a)管道上面的回柜七一般选用含水量在规定之内的干净粘性上(以手攥成团、自然落地散开为宜)。若土过湿,要进行晾晒或掺入干土、白灰等处理:若土含水量偏低,可适当洒水潮湿。中层回填中粗砂压实系数为力95乐b)深浅基坑相连时,要先填深基坑,填至及浅基坑标高一样时,再及浅基坑一起填夯。分段填夯时,交织处做成阶梯形,上下接搓距离不小于1.0m。基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不行相差太多:较长的管沟墙,内部要加支撑.C)回填要分层铺摊夯实,蛙式打夯机每层铺土厚度为200250mm:每层至少夯击三遍.要求一夯压半夯。d)回填管底砂石料运用人工回填,采纳机械夯实。另,回填管沟时,人工先将管子四周填沙夯实,直到管顶150三以上时,在不损坏管道的状况下,方可用蛙式打夯机夯实。管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。G雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土。冬期施工时,每层回填物厚度比常温时削减25%,其中冻土块体积不得超过总填土体积的15%,且应分散,冻土块粒径不大于15cm。3、留意事项(1)分层回填时,必需清理到基础底面标高,才能逐层回填。(2)土虚铺过厚、夯实不够或冬施时冻土块较多会造成回填土卜沉,而导致地面、散水裂缝甚至下沉。(3)坑槽不得用含有冻土块的土回填。七、护坡土压力计算此处土压力为主动土压力EaEa=KaXyaX(hi+hd)式中:Ka:主动土压力系数,取0.65Va:士体容重取1.3Hi:土体高度Hd:地表荷载产生的等代高度取O.6m(6KNm-)-一般轻亚粘土抗主动土压力土体摩擦角=55度计算:Ea=O.65×1.3X(6.02+0.6)Sina×a×Hi=EaSina=Ea/a×Hi=5.59/1.3X6.02=0.714=46°<=55°(平安)/11.19角放坡1:0.65F-arcsinB=1/1.19=0.85B=54.5°<=550(基本平安)八、平安保证措施及留意事项1、在土方施工阶段,边坡的防塌是难点,除要有科学的计算依据,良好的施工质量外,还应派专人进行基坑监测,出现不良现象刚好处理防止发生坍塌事故。2、边坡开挖工程中,要时刻留意边坡的稳定性,在雨后要细致视察土壤状况,如发觉有裂缝、鼓包、滑动等现象,要刚好解除险情后方可施工。3、基坑周边1.5M范围内严禁堆放重物。4、加强对施工人员的平安教化,做好技术交底和平安交底。现场派一名专职平安员专职平安员负责平安监督。5、施工前应查明现场地卜.障碍物,在有地卜.电缆、管线处做出明显标记,严禁在电缆IM范围内进行作业。6、当协作机械作业的清底人员需进入施工机械回转半径内时,机械必需停止回转,机上、机下人员应亲密协作。7、反铲作业时,挖机履带应距工作面边缘至少保持11.5M平安距离。8、铲斗未离开工作面时,不得进行回转、行走等动作。9、施工现场配备大型的照明设备以供夜间挖十.施工运用。10、挖土起先以后,在基槽非施工面设置上下两道平安防护护栏,上栏杆高1.2m,护栏杆高0.6m,立杆间距3m,栏杆构造应符合临边作业的平安要求。见附图11、挖土必需严格依据施工组织设计规定的程序进行,挖土前细致检查坑壁和支撑的牢靠性,并在整个施工过程中定时进行目视检查。12、进坑的动力和照明电线应运用电缆,其走向应特地设计,在支撑或坑壁上要牢靠固定。13、机械施工区域禁止无关人员进入,挖掘机工作回转范围内不得站人或进行其它作业。14、施工期间常常视察基坑周边±体稳定状况,如有裂健、沉陷等异样状况,马上停止施工,刚好上报。15、机具操作员持上岗证。16、不得酒后上岗。17、作业人员带平安帽、着工作服、穿工作鞋。夯机操作带绝缘手套,夯机操作把有绝缘隔离。18、设排水沟、集水井、安装污水泵做好排水打算。19、上下基坑应设平安通道,通道搭设应符合要求。20、项目部有专人负责,出现险情,立刻抢险;出现伤者,立刻拨打120.九、用电平安措施1、按要求设置爱护接零,实施三相五线制,杜绝疏漏。全部接地接零处必需保证牢嵬的电气连接。2、配电箱、开关作防雨措施,安装位置四周不得有杂物,便于操作;3、做防雷接地的电气设备,必需同时做重复接地,同时台电气设备的重复接地及防雷接地可运用并联于基础防雷接地网。4、爱护零线不得装设开关或熔断器。5、每台用电设备应有各自专用的开关箱,必需实行“一机、一闸、一漏、一箱”的四一用电制度,严禁用同一开关电器干脆限制两台及两台以上用电设备(含插座);6、全部配电箱、开关应每半月大检查一次,每天小检查一次修理人员必需是专业电工,检查修理时必需按规定穿、戴绝缘鞋、手套,必需运用电工绝缘工具。十、文明施工及环保措施1、文明施工目标:创文明工地2、文明施工贡任制为了全面落实创建文明工地的要求,本工程实行文明施工责任制,项目管理部经理为本工程的文明工地贡任人,详细措施管理范围落实到个人。3、文明施工措施(1)挖掘机操作工依据运输车辆的围挡,限制好装车的方量,不得满溢。(2)运输车驾驶员H觉遵守厂区限速要求,文明匀速行车,尽量降低扬尘。(3)支配专人清扫受污染公路,做好环境保洁工作。(4)机械设备完好,平安装置齐全有效,做到专人管理。(5)施工区域或危急区域有醒目的平安警示标记,并定期组织专人检查。十一、应急预案1、成立应急领导小组组长:李光富组员:宋呈玉、褚福刚、柳浩、赵发值班人员:李志艳、司树娇、梁亚娟职责:昼夜值班,现场巡察,检险救险。2、应急物资打第水泵2台,木方60X60,长6-9m,50根,钢跳板(或竹排)50块,650钢管长6米,30根;100钢管长6米,10根;铁锹20把;卫生纱布;创可贴:止痛药;止血带等一并放入医疗箱等。3、事先及120急救中心取得联系,遇险情第一时间拨打。

    注意事项

    本文(循环水系统管沟开挖回填方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
