欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    给排水工程施工工艺.docx

    • 资源ID:1592453       资源大小:9.36KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    给排水工程施工工艺.docx

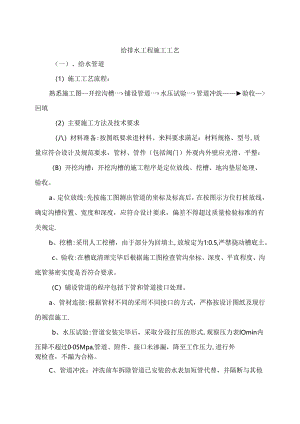

    给排水工程施工工艺(一)、给水管道(1)施工工艺流程:熟悉施工图-开挖沟槽一铺设管道一水压试验一管道冲洗验收>回填(2)主要施工方法及技术要求(八)材料准备:按图纸要求进材料。来料要求满足:材料规格、型号,质量应符合设计及规范要求,管材、管件(包括阀门)外观内外壁应光滑、平整:(B)开挖沟槽:开挖沟槽的施工程序是定位放线、挖槽、地沟垫层处理、验收。a、定位放线:先按施工图测出管道的坐标及标高后,在按图示方位打桩放线,确定沟槽位置、宽度和深度,应符合设计要求,偏差不得超过质量检验标准的有关规定.b、挖槽:采用人工挖槽,由于部分为回填土,放坡定为1:0.5,严禁挠动槽底土。c、验收:在槽底清理完毕后根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求。(C)铺设管道的程序包括下管和管道接口处理。a、管材连接:根据管材不同的采用不同接口的方式,严格按设计图纸及现行的规范施工.b、水压试验:管道安装完毕后,采取分段打压的形式,观察压力表IOmin内压降不超过005Mpa,管道、附件、接口未渗漏,降至工作压力,进行外观检查,不漏为合格。C、管道冲洗:冲洗前车拆除管道已安装的水表加短管代替,并隔断与其他正常供水管线的联系,冲洗时用高速水流冲洗管道,直至所排出的水无杂质即可。d、回填:要求回填土过筛,不允许含有有机物或建筑垃圾及大石头等,分层分填,人工夯实.(二)、排水管道(1)工艺流程:熟悉施工图一A开挖沟槽铺设管道一A验收一1川填(2)主要施工方法及技术要求:(八)开挖沟槽的施工程序是定位放线、挖槽、地沟垫层处理、验收.a、定位放线:先按施工图测出管道的坐标及标高后,在按图示方位打桩放线,确定沟槽位置、宽度和深度,应符合设计要求,偏差不得超过质量标准的有关规定。b、挖槽:采用小型机械挖槽或人工挖槽,槽帮必须放坡,定为1:0.33,严禁挠动槽底土,机械挖至槽底上30cm,余土由人工清理,防止挠动槽底原土或雨水泡槽影响基础土质,保证基础的良好性,土方堆放在沟槽的一侧,土堆底边与沟边的距离不得小于0.5M.c、地沟垫层处理:要求沟底是坚实的自然土层,如果是松土填成的或沟底是块石都需进行处理,松土层应夯实,块石则铲掉上部后铺上一层大于150mm厚度的回填十.整平夯实或用黄沙铺平。d、验收:在槽底清理完毕后根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求,如果槽底土不符合要求或局部超挖,则应进行换填处理。(B)铺设管道的程序包括管道中线及高程控制、下管、检查井、管道接口等的处理。a、管道中线及高程控制:利用坡度板上的中心钉和高程钉,控制管道中心线和高程必须同时进行,使二者同时符合设计要求。b、下管和稳管:采用人工下管中的立管压绳下管法,管道应慢慢落到基础上,应立即校正找直符合设计的高程和平面位置,将管段承口朝来水方向。c、检查井砌筑应在井基碎强度达到70%、稔好管子、做好接口后砌筑。排水检查井内的流槽也应在井壁砌到管顶时随时修建,用破砌筑并抹水泥砂浆,防止积水与阻塞.d、管道接口:接口前将承内部及插口外部刷干净,接口环形胶圈缝隙要均匀一致。(C)回填:污水管道安装完毕后,要及时进行闭水试验,试验合格并经监理工程师核准签验后,方可填土.要求回填土不得回填宜径大于100宅米的块石或坚硬的土块,不允许含有有机物或建筑坨圾等,分层分填,人工夯实,在回填至管顶上50Cm后,11J用打夯机夯实。

    注意事项

    本文(给排水工程施工工艺.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
