欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    抹灰工程施工工艺.docx

    • 资源ID:1518278       资源大小:9.34KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    抹灰工程施工工艺.docx

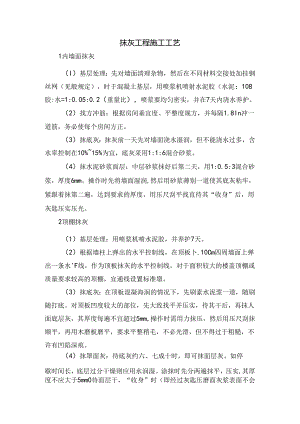

    抹灰工程施工工艺1内墙面抹灰(I)基层处理:先对墙面清理杂物,然后在不同材料交接处加挂钢丝网(见般规定),时于混凝土基层,用喷浆机喷射水泥胶(水泥:108胶:水=1:0.05:0.2(重量比),喷浆要均匀密实,并在7天内浇水养护。(2)找方冲筋:根据房间垂宜度、平整度规方,并每隔1.8In冲一道筋,务必使每个房间方正。(3)抹底灰:抹灰前一天先对墙面浇水湿润,但不能浇水过多,含水率控制在10%15%为宜,底灰采用1:1:6混合砂浆。(4)抹水泥砂浆面层:中层砂浆抹好后第二天,用1:0.5:3混合砂浆,厚度6mm。操作时先将墙面湿润,然后用砂浆薄别一道使其底灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其“收身”后,用灰匙压实压光。2顶棚抹灰(1)基层处理:用喷浆机喷水泥胶,并养护7天。(2)根据墙柱上弹出的水平控制线,在顶板卜.10Cm四周墙面上弹出一条水'F线,作为顶板抹灰的水平控制线。对于面积较大的楼盖顶棚或质量要求较高的顶棚,宜通线设置标准墩。(3)抹底灰:在顶板混凝海润的情况下,先刷素水泥浆一道,随刷随打底。对顶板凹度较大的部位,先大致找平并压实,待其干后,再抹人面底层灰,其厚度每遍不宜超过5mm,操作时需用力抹压,然后用压尺刮抹顺平,再用木磨板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。(4)抹罩面灰:待底灰约六、七成十时,即可抹面层灰。如停歇时间长,底层过分干燥则应用水润湿。涂抹时先分两遍抹平,压实,其厚度不应大于5mm0待面层干,“收身”时(即经过灰匙压磨面灰浆表面不会变为糊状时)要及时压光,不得有匙痕、气泡、接缝不平等现象。天花板与墙边或梁边相交的阴角应成一条水平直线,梁端与墙面梁边丁交处应成垂直线。3外墙抹灰(1)先检查墙面平整垂直度,大致决定抹灰厚度(最薄处不小于7mm),再在墙上做灰饼(1:2防水水泥砂浆),大小5cm见方,厚度以墙面平整垂直度决定,间距以1.5m1.8m为宜。另外应根据做好的灰饼检查外墙大面的方正。(2)抹灰前砖墙面必须浇水湿润透。(3)所有外墙面,包括女儿墙内面及凹阳台全用7厚聚合物防水砂浆或1.O厚水泥基防水涂膜。(4)防水砂浆按要求留分格缝,填高弹性密封材料。(5)抹灰接槎处不应留设在外架平面位置,而应留设在两步架的中间位置(建议留设在每层的标高处,以保证接槎平整)。(6)凡填充外墙,包括窗间墙屋顶房屋砖外墙,与混凝土结构交接处应加挂刚丝网,跨不同材料面各200mm宽。(7)抹灰层超过2.5Cm处应采用挂钢丝网分层抹灰。(8)抹灰层必须做到阴阳角线条顺直。(9)在抹窗台板及窗框包边之前,应吊垂线控制窗框两侧的位置一致,窗框上门下口包边前也应弹设相应的水平位置线。(10)防水做法:聚合物水泥砂浆找平压光。凡外墙预埋管,管一律向外找坡2%,且该管须突出外培面层20。外墙面防水层要翻进转折面,如女儿墙和栏板顶面、窗洞四周。外墙面采用防水砂浆时,防水砂浆要包括墙上的挑板、挑檐的五个面。铝合金门窗框固定好后,复查平整度和垂直度,扫清边框处浮十.,窗框四周的缝隙采用发泡胶密封。

    注意事项

    本文(抹灰工程施工工艺.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
