职业技术学院基建(改造)项目联系单签证制度.docx
-
资源ID:142518
资源大小:15.68KB
全文页数:3页
- 资源格式: DOCX
下载积分:3金币
快捷下载

账号登录下载
微信登录下载
三方登录下载:
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
职业技术学院基建(改造)项目联系单签证制度.docx

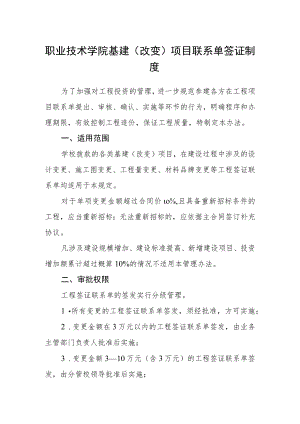

职业技术学院基建(改变)项目联系单签证制度为了加强对工程投资的管理,进一步规范参建各方在工程项目联系单提出、审核、确认、实施等环节的行为,明确程序和办理期限,有效控制工程造价,保证工程质量,特制定本办法。一、适用范围学校拨款的各类基建(改变)项目,在建设过程中涉及的设计变更、施工图变更、工程量变更、材料品牌变更等工程签证联系单均适用于本规定。对于单项变更金额超过合同价o,且具备重新招标条件的工程,应当重新招标;无法重新招标的,应依据主合同签订补充协议。凡涉及建设规模增加、建设标准提高、新增建设项目、投资增加额累计超过概算10%的情况不适用本管理办法。二、审批权限工程签证联系单的签发实行分级管理。1 所有变更的工程签证联系单签发,须经批准,方可实施;2 .变更金额在3万元以内的工程签证联系单签发,由业务主管部门负责人批准后实施;3 .变更金额310万元(含3万元)的工程签证联系单签发,由分管校领导批准后实施;4 .变更金额1030万元(含10万元)的工程签证联系单签发,须经校办公会审议批准后,校长签发实施;5 .变更金额30万元以上(含30万元)的工程签证联系单签发,须经校党委会审议批准后,校长签发实施。三、审批流程由使用部门提出变更申请,施工单位填写签证联系单并签字(盖章);监理单位(如有)审核提出初步建议并签字(盖章);基建办负责组织各有关单位联合会审,讨论核定,形成书面意见并签字(盖章);审计处对工程概算进行审核;然后按照审批权限逐级审批,同意后实施。工程联系单签证审批程序如下:对属于一般事项(涉及工程量变更)的工程联系单,在受理后的7个工作日内,给予答复;对属于重大事项(涉及设计变更)的工程联系单,在受理后的14个工作日内,给予答复。四、工程联系单内容要求施工单位在提交工程联系单中,应列出项目名称,且符合建设工程工程量清单计价规范的规定,并须报综合单价(含单价分析)及预算总价。五、强化监管后勤管理处要严格控制工程联系单审核,对设计变更联系单更要严格控制。学校财务、纪检等部门将加强对学校基建工作的全过程监督,在招标、设计变更、工程联系单签发、决算等环节,进一步完善相应监督机制。对在建设中不按规定办事、玩忽职守、弄虚作假、贪污受贿等违法违纪违规行为,将予以严肃查处。
