欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工程第029次工地会议纪要.docx

    • 资源ID:1414281       资源大小:11.81KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工程第029次工地会议纪要.docx

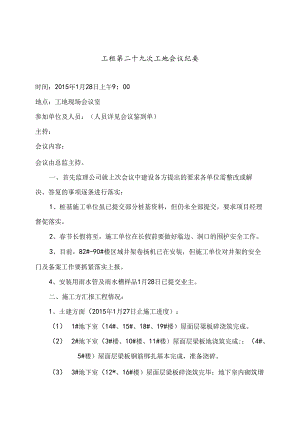

    工租第二十九次工地会议纪要时间:2015年1月28日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、桩基施工单位虽已提交部分桩基资料,但仍未全部提交,要求项目经理督促落实。2、春节长假将至,施工单位在长假前要做好临边、洞口的围护安全工作。3、目前,82#-90#楼区域井架卷扬机已在安装,但施工单位对井架的安全门及备案工作要抓紧落实上报。4、安装用雨水管及雨水槽样品1月28日已提交业主。二、施工方汇报工程情况:1、土建方面(2015年1月27日止施工进度):(1) 1#地下室(14#、15#、18#、19#楼)屋面层梁板碎浇筑完成。(2) 2#地下室(3#楼、10#楼、11#楼)屋面层梁板地浇筑完成;;(4#、5#楼)屋面层梁板钢筋绑扎基本完成,准备浇碎。(3) 3#地下室(12*、16#楼)屋面层梁板碎浇筑完毕;地下室内砌筑增体完成3/4。(4)仲地卜.室(18>6*、7#、8#楼)屋面层梁板碎浇筑完毕,(2#楼)屋面层梁板钢筋绑扎基本完成,准备浇碎:地下室内砌筑墙体完成3/5。(5) 82#904楼区域:继续墙体砌筑。(6) 22*4建楼区域:22#、28#、32#、33*、37#、40#、41#楼二层梁板碎浇筑完成;36#楼正在绑扎二层梁板钢筋,准备浇碎:31#楼承重架搭设完成,准备支模。2、土建方面下周工程进度计划:(7) 1#地下室内准备开始墙体砌筑。(8) 2#地卜室(4tt.5#楼)屋面层梁板校浇筑完成。(9) 3#地下室继续墙体砌筑;井架开始搭设。(10) 4#地下室(2#楼)屋面层梁板碎浇筑完成;地下室内墙继续砌筑;井架开始搭设。(11) 82*-90&楼区域:继续墙体砌筑。(12) 22*43楼区域:3建、36*楼二层梁板钢筋绑扎完成,准备浇睑;35#、39#楼二层承重搭设完成,准备支模;23#、24#、25#、26#楼三层承重搭设完成,准备支模;并准备搭设外架。(7)总公司要求项目部做好以下工作:抓好节前安全工作,做好“三宝”、“四口”安全防护工作:对所有临时用电及设备进行检查,以保证工地施工安全:做好民工工资发放及安护工作;节前做好主要道路、施工场地清理工作;节前把21#、22#楼场地清出来为明年开年打桩做好准备工作:17#楼边的台塔吊暂缓拆除,以保证明年抢工期所需。3、施工单位要求协调的问题:、继续办理部分工程联系单签证事宜:请业主支付工程款时,尽可能按排在民工返乡(2月IO日)前。三、监理方汇报工程情况:1、土建方面:对屋面斜梁的锚固长度要加强控制,以保证本工程的抗震要求。2目前82#90#楼墙体砌筑已大面积铺开,施工单位在窗台梁位置必须按图纸要求设置拉通腰梁,且对墙体长度超过设计要求时,必须按规定设置构造柱。3、施工单位在83#楼墙体砌筑时,水平灰缝的平直度仍有欠缺,要求施工单位管理人员加强控制,以保证工程质量。4。安全方面:82#90#楼区域的井架安全门及备案工作要抓紧落实,在未做好安全措施前不得冒险擅自使用。5、施工单位在各楼层承重支模架拆除后抛掷楼下时应设专人看管过往施工人员,以确保施工安全。四、业主方汇报工程情况:1、4时也下室采光井在1#,6#楼施工时安排施工,尽快完成并及时清除河道内的多余土方,恢复河道的原有状态,填埋门前江做施工区域的部位尽快挖除,以应对水利部门的现场踏看。2、施工方做好场地及楼内的清理工作,地卜.室后浇带抓紧施工。3、施工现场对82#90#楼墙体砌筑窗台板带必须按图施工,确保工程质量,防止窗下角地的45度开裂)。4、42#81#楼区域桩静测已完成,施工单位如需业主配合联系测绘放点,要求施工单位提前通知业主。5、春节前,施工单位需进行一次现场质量、安全大检查,对楼层拆模出现小范围(对质量无影响)的蜂窝、麻面现场进行修补。如遇漏振出现空洞等现象,需及时与监理或业主沟通,确定有效的方案后再实施。6、安装方面:施工单位对各楼幢的安装预埋管检查一遍,发现出错及时予以整改。7、各楼幢预埋管线标记要明确,以防日后分别不清。8、注意电气设备使用、操作安全。施工单位要定期对电气、设备进行自查,以保证工地的用电安全。9、施工单位要抓紧做好工程款支付的基础工作,以保证业主对工程款及时支付。10、总包单位在年前需及时清理施工现场,腾出后续施工节点工作面,对相关施工班组及材料进场统筹安排,满足剩余区域楼栋年后如期开工,其余区域严格按2015年施工进度计划进行实施。工程项目监理部整理二。一五年一月二十八日

    注意事项

    本文([监理资料]工程第029次工地会议纪要.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
