欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工程第002次工地会议纪要.docx

    • 资源ID:1413989       资源大小:9.88KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工程第002次工地会议纪要.docx

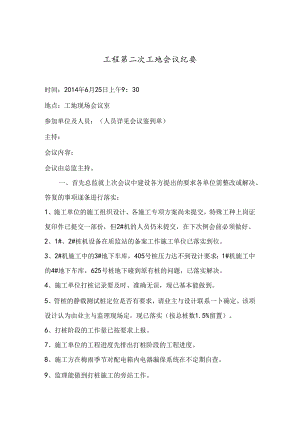

    工程第二次工地会议纪要时间:2014年6月25日上午9:30地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、施工单位的施工组织设计、各施工专项方案尚未提交,特殊工种上岗证复印件已提交一部份,但2#机的人员仍未提交,在下次例会前必须做好。2、1#、2#桩机设备在质监站的备案工作施工单位已落实到位。3、2#机施工中的3#地下车库,405号桩压力达不到设计要求:1#机施工中的4#地下车库,625号桩地下碰到原有桩的问题,已落实解决。4、施工单位打桩记录要及时、准确无误,现已基本能做到。5、管桩的静载测试桩定位是否有要求,请业主与设计联系一卜确定。该项设计认为由业主与监理现场定,现已落实(按总桩数1.5%留置)。6、打桩阶段的工作量已按要求上报。7、施工单位的工程进度先排出打桩阶段的工程进度。8、施工方在梅雨季节对配电箱内电器漏保系统在不定期自查。9、监理能做到打桩施工的旁站工作。10、计划下周二由监理组织业主单位、监理单位、施工单位进行施工安全检查。二、施工方汇报工程情况:1、本周到24口止1-19#楼地下室已完成成桩438颗,计划在下周三34地卜.乍库打桩完成、4#地卜.车库打桩完成一半工作量、2升地下车库打桩完成200颗。2、82#90a楼钻孔灌注桩至24日已成桩4颗,由于±0.000标高高于自然地面标高,现施工的桩顶标高将达不到设计标高,目前计划先施工靠近南面地势比较高的3幢房子,其余各幢待回土后施工。3、由于目前打桩施工中,碰到原有桩的现象较多,现要求业主与设计定一个现打桩与原有桩的安全施工质量有效距离,便于施工。4、在施工用电上施工单位首先在自查的基础上,清业主卫工对检查中查出问题多督促帮助。5、现霉雨季节,为保证安全与工程进度,使管桩能及时、安全的送到工程场地内,施工单位计划局部区域再铺设临时场内道路,发生的费用请业主适当予以考虑。三、监理方汇报工程情况:1、目前总的施工情况比上周有所好转,但在资料上2#机的特殊工种的上岗证仍未能按要求进行提交。2、3#机也已进场施工,所有手续尚未办理(质监备案、特殊工种的上岗证等),要求在下周工程例会前补齐所有手续与资料°3、工程中所用材料的复试必须经监理鉴证取样进行复试,不得擅Fl拿用其他工地票签作本工地用;并要认真核对厂家、规格、型号等。4、注意文明施工,在管桩施工时,注意管桩的保护工作。四、业主方汇报工程情况:I、目前施工单位3台桩基进行施工,施工时要安排好施工顺序,确保对周边道路,原有建筑物无不利影响,并确保成桩质量。2、施工方提出的管桩新、老桩之间净距如小于800Cm时,施工方须提出书面告知监理及业主,监理及业主会同设计确认是否修改。2、施工单位的进度计划要及时上报。3、目前雨天较多,但施工方在下小雨不影响施工质量、安全的情况下,要求施工单位必须照常进行施工。4在82#-90#施工区域对已打好桩的位置进行土方回填时,要做好已打桩标识工作,及时落实桩机进场,确保进度不滞后。5、对破损的配电箱要做好换修、防腐工作;施工电缆破损修补处要做好架空工作。6、由于连日卜.雨施工场地内积水较多,要求施工方对电焊机加装焊保器,以保证施工人员的安全。7、工程建设各方要加强对周围建筑物的观察,如发现异常,及时汇报、处理。工程项目监理部整理二O一四年六月二十五日

    注意事项

    本文([监理资料]工程第002次工地会议纪要.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
