欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    施工组织设计161.doc

    • 资源ID:1381900       资源大小:187.42KB        全文页数:42页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工组织设计161.doc

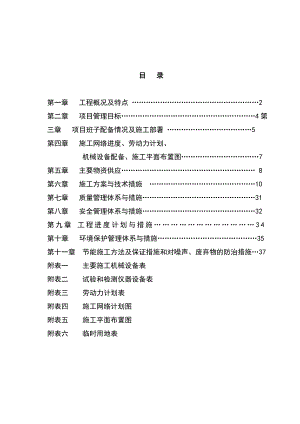

    目 录第一章 工程概况及特点 2第二章 项目管理目标4第三章 项目班子配备情况及施工部署 5第四章 施工网络进度、劳动力计划、机械设备配备、施工平面布置图7第五章 主要物资供应8第六章 施工方案与技术措施 10第七章 质量管理体系与措施31第八章 安全管理体系与措施32第九章 工程进度计划与措施34第十章 环境保护管理体系与措施35第十一章 节能施工方法及保证措施和对噪声、废弃物的防治措施37 附表一 主要施工机械设备表附表二 试验和检测仪器设备表附表三 劳动力计划表附表四 施工网络计划图附表五 施工平面布置图附表六 临时用地表第一章 工程概况及特点1.1工程概况工程名称:某某市公共就业服务市场建设项目招标范围:建筑、消防、等图纸设计及清单范围内所有内容。工程为框架结构地上3层,总建筑面积为约2005m2。 1.1.1基础工程概况本工程地基基础设计采用钢筋混凝土柱下独立基础(基础底标高为-1.300m)落于第二层粉质粘土上,其地基承载力特征值为110KPa,下设100mm厚素混凝土C10垫层,基础为C30混凝土。对地下局部素填土用级配碎石换算,采用分层夯实回填,分层厚度不大于250mm,级配碎石每边扩出基础边1000mm。1.1.2主体工程概况结构形式为框架结构,其中填充墙选用砌块±0.000以上选用A3.5蒸汽加气混凝土砌块,体积密度不大于700KG/M2,墙厚200,砂浆强度等级M7.5;±0.000以下选用煤矸石砖MU10,采用水泥砂浆,砂浆强度等级M7.5。梁、柱、楼板为C30混凝土;外露构件为C30混凝土;构造柱、圈梁、现浇过梁及压顶均为C25混凝土;选用标准图的构件按标准图要求施工。1.1.3装饰工程概况室内所有阳脚均做水泥护角,内墙面下部为1500高白色面砖其余墙及顶棚表面刷白色仿瓷涂料;外廊墙体及外墙表面刷墙漆,外廊墙面下部为1500高白色面砖,其余为白色仿瓷涂料,外墙采用50厚阻燃聚苯板外保温措施(含外廊及楼梯间隔墙);所有穿楼、地面管线,均需在管线安装完毕后用1:3水泥砂浆打底,再用防水油膏嵌缝,最后用同楼、地面的材料做面层并采用30厚阻燃聚苯板保温措施;所有预埋木砖及门框与墙体接触部分均需涂防腐剂。所有木制品均应打磨干净,满刮腻子然后刷底漆一道,楼梯扶手外刷调和漆,所有外漏铁件及预埋铁件均需表面除锈后,红丹打底,刷防锈漆两遍,外漏铁件表面刷灰白调和漆两道;窗户与墙体应连接牢固,且满足抗风压、水密性、气密性的要求,窗户选用88系列白色单框塑钢推拉窗,5+10+5中空玻璃,带窗纱。1.1.4屋面工程本工程屋面防水等级为II级,使用年限为15年,屋面为不上人屋面使用卷材防水,雨水管均采用白色UPVC管。1.1.5安装工程电气、避雷接地、弱电等系统。1.2 施工特点分析本工程为框架,砌筑工和钢筋、木工、混凝土工的劳力配备要合理。施工场地小,施工周期短,各种材料、设备的布置要合理,成品的保养及保护要措施得力。第二章 项目管理目标根据招标文件精神,按照我公司“雕筑时代精品,诚信服务用户”的质量方针和“为用户提供优质工程”的企业宗旨,确定以下施工目标:2.1 质量目标分部分项工程一次验收合格率100%,达到合格标准要求。2.2 工期目标施工日历天数:193天。2.3安全目标确保无重大工伤事故,杜绝死亡事故,轻伤频率控制在5以内。2.4 文明施工目标达到焦作市建筑工程安全文明工地要求,让业主满意,创文明工地。第三章 项目班子的配备及施工部署3.1 项目组织机构为实施本工程管理目标的实现,公司将委派具有施工经验的项目经理谢小兵任项目经理,由工程技术人员和各职能管理人员组成项目管理部,组织机构见下图。项目经理施工负责人技术负责人生产经营部质量安全技术部材料供应部设备管理部土建施工队水电安装施工队装饰施工队姓名职称专业学历拟担任职务助工建筑工程大专项目经理工程师工程管理本科技术负责人助理工程师土木工程大专施工员助理工程师工民建大专质检员助理工程师工程管理大专安全员助理经济师建筑装饰大专造价员助理经济师工程管理大专材料员项目班子的配备情况表3.2 施工部署本工程分基础、主体结构、装修及安装等,组织施工以土建为龙头,本着先地下后地上,先主体后围护,先结构后装饰的施工原则组织施工。及时作好基础验收、主体验收和竣工验收工作。施工总体安排进入施工现场后,首先进行测量放线,同时进行标准化建设。办理施工许可及本公司内部开工报告等。基坑开挖时根据实际情况放坡,采用履带式反铲挖掘机进行基础大开挖。土方根据场地情况考虑运出场外。第四章 施工网络进度、劳动力计划、机械设备配备、施工平面布置图4.1 施工网络进度计划根据招标文件精神,招标工期为193天,为保证业主的资金能有效利用,极早发挥投资效益,我公司确保在193天内完成。计划开工日期:2012年2月17日计划竣工日期:2012年8月27日详见附图四:施工进度网络计划图4.2 劳动力计划劳动力实行专业化组织,对现场的施工队伍进行严格的资格审查,施工班组必须配备专职质量员1名和安全员1名,实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定,按作业面、作业区、不同工种、不同施工部位划分作业班组,使各作业班组从事相同性质的工作,以提高操作人员的熟练程度和劳动生产率,确保施工质量和施工进度。具体劳动计划详见附表一。4.3施工设备、测量设备本工程现场所用的主要施工设备为电焊机、巻扬机、工具车等。详见附表一:拟投入本标段的施工设备表。4.4 施工平面布置本工程分基础、主体结构、装饰、屋面及电气等,组织施工以土建为龙头,本着先地下后地上,先主体后围护,先结构后装饰的施工原则组织施工。及时作好基础验收、主体验收等分部验收工作。3.2.1 施工区段的划分本工程长34.60m,宽10.2m,按一个施工段组织施工。3.2.2 施工总体安排进入施工现场后,对施工进度计划进行细化,细化到分项工程、每周,按细化的施工进度网络计划进行流水段施工。首先进行测量放线,同时进行临建的搭设和安排机械进场。本工程主要是框架结构,混凝土用量较大,混凝土采用商品砼。钢筋制作、木工制作施行统一安排、集中堆放。主体结构混凝土和砌块施工量较大,施工主要以钢筋为主要先导工序,模板、混凝土浇筑紧随其后流水施工,填充墙后砌。模板采用12mm高强双面覆膜竹胶板施工方案,具体布置详施工总平面布置图。装饰装修施工阶段:安装1台快速井架,解决垂直运输问题。详见附图五:施工现场平面布置图。第五章 主要材料供应计划5.1物资采购程序本工程所需材料由项目经理部的材料供应部采购,严格按照ISO9002质量认证体系中物资采购程序来操作,以确保进场材料的质量。对所有的装饰材料均实行样板制,在多家供应商中通过综合评定,选定合格样品。各种样板必须通过业主、监理工程师认可并签字。材料供应部根据样板及合同中提供的质量标准来进行物资的进场检验和验收。无论是提供材料还是自购材料,必须严格按照物资验收程序,不合格物资严禁进场使用。工程所需材料、设备均需征求业主或监理的批准后方可计划购买。5.2物资供应保证各阶段施工前,现场材料组,尤其是采购人员需与甲方一起落实好厂家货源,采用“货比三家”比质、比价、比服务的原则进行,特别是结构所用钢材、水泥、商品砼、防水材料一律采用大厂材料,确保工程质量。一旦当地物资供应紧缺,我公司可发挥企业的优势,在确保质量、不增加或最少增加成本的前提下,从离施工地点最近的地区调入物资,确保工程质量、进度。砂、石、砖等材料受季节性变化影响较大,应根据市场供需变化在丰产期内根据施工需用数量,尽可能储备多一些,以便顺利渡过地材低产期。为确保工程顺利进行,现场材料应增加一定的贮备量。5.3与甲方协调如甲方供材料、设备因故发生困难,我公司可动用我方的供货渠道,在同价位、同质量的前提下,积极帮助甲方解决实际问题。第六章 主要施工方案与技术措施6.1 测量工程6.1.1 复核工程开工前,技术部门和测量人员将对场区水准点进行全面复查,复查后报业主和设计批准认可,方可施工。现场的测量放线由专人负责,并上报阶段测量成果,以保证工程施工的顺利进行。6.1.2测设仪器及方法平面控制网测设采用TDJ6经纬仪-用于角度测量和轴线投测;DS3水准仪-用于标高的测量。6.1.3轴线控制网根据业主提供的坐标点,组织测量人员进行现场轴网的复核工作,确保无误后,再进行单位工程的测量工作。由测量人员根据基准点坐标定出建筑物控制轴线,并绘制单位工程现场轴线控制图及测量定出成果图,在该工程基坑四周边的位置埋设控制点,并根据具体情况妥善地保护。测量结束后,组织建设单位与监理单位共同进行验收,确保测量合格。6.1.4高程控制网根据图纸设计的±0.000的绝对标高,结合现场的实际特征,在场地四周定出高程控制桩。6.1.5轴线网引测(垂直度控制)底层以上各楼层的测量放线,运用经纬仪综合测控技术,完成各控制点的投设工作。首先用经纬仪将控制点投测到楼层,再到楼层根据角度闭合法、距离闭合法检查该控制点的准确性,确定其精度符合工程测量规范(GB50026-93)要求后,即可通过技术复核得出各边沿位置的垂直度偏差,并逐层绘制测量定位(放线)成果图;由于每层引测的基点都相同,因此控制住了每层的偏差,实际上就是控制住了每层的垂直度,乃至整个建筑物的垂直度。6.1.6高程传递用经过检定合格的钢尺从基点将高程控制点引测到各操作层,每个工作段2个,然后在该工作段以该引测点为依据,用DS3水准仪引测至各施工点。为了保证各工作段之间标高的准确性和一致性。除楼层的第一个工作段以外,以后各工作段的控制点引测到操作层之后首先必须用水准仪校核本工作段的高程(标高)引测点与前一个工作段的标高引测点之间的吻合性,符合要求之后,方可继续本段的其它标高引测工作。6.1.7沉降观测沉降观测应在基础完成后即开始观测,直至沉降稳定为止,从而获得地基全面沉降指标。根据设计要求,沉降观测由有相应资质的单位承担。沉降观测点设于建筑物四周转角处以及中间每隔10m-20m的轴线上,观测点采用市场成品。沉降观测的时间应于建筑物各施工阶段(基础全部完成,±0.000以上每施工一层,内隔墙砌筑完毕,内外粉刷、贴面完成)相配合,从而观测了解荷载递增与变化;沉降观测每施工一层应观测一次;主体工程完成后,在装修期间,每个月观测一次;工程竣工后,第一年内每隔23个月观测一次,以后每隔46个月观测一次。沉降停测标准可采用连续两次半年沉降量不超过2mm。对于突然发生严重裂缝或大量沉降等特殊情况,则应增加观测次数。6.2基础工程6.2.1基坑开挖1、基坑支护结构设计和降水方案应委托具有相应资质的单位

    注意事项

    本文(施工组织设计161.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
