欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    基坑支护专项施工方案(初稿).doc

    • 资源ID:1286431       资源大小:308.10KB        全文页数:35页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

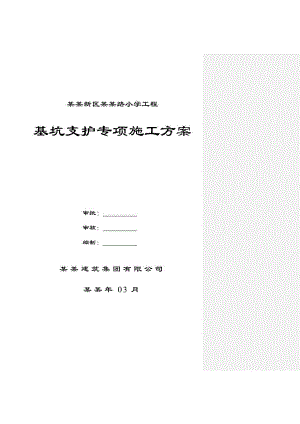

    基坑支护专项施工方案(初稿).doc

    某某新区某某路小学工程基坑支护专项施工方案审批: 审核: 编制: 某某建筑集团有限公司某某年03月目 录1 编制依据- 3 -2 工程概况- 3 -2.1 基坑工程概况- 3 -2.2 基坑周边环境概况- 4 -2.3 工程地质及水文地质条件- 4 -2.4 设计概况- 4 -3 施工部署- 6 -3.1 施工总体目标- 6 -3.2 施工程序总体设想及施工段划分- 6 -3.3 施工管理- 7 -3.4 项目管理人员组织- 8 -3.5 公共关系协调- 8 -4 施工进度计划- 9 -4.1 总体计划- 9 -4.2 施工进度阶段目标- 9 -5 施工准备与资源配置计划- 9 -5.1 施工准备- 9 -5.2 资源配置计划- 10 -6 施工工艺及施工技术要点- 12 -6.1 支护工程对土方开挖的要求- 12 -6.2 支护工程施工工艺流程及技术要点- 12 -6.3 施工注意事项- 15 -6.4 冬雨季施工要求- 16 -7 基坑监测- 18 -7.1 监测目的- 18 -7.2 监测内容及方法- 18 -7.3 监测频率与监测报警- 21 -7.4 数据处理与信息反馈- 23 -8 工期保证措施- 24 -9 质量保证措施- 24 -9.1 质量保证体系- 24 -9.3 质量检验标准及质量保证措施- 26 -9.4 质量检测- 28 -10 安全保证措施- 29 -10.1 安全目标- 29 -10.2 安全保证体系- 29 -10.3 施工现场标准化- 29 -10.4 安全技术措施- 30 -11 文明施工、环境保护措施- 31 -11.1 总体要求- 31 -11.2 文明施工措施- 31 -11.3 环境保护措施- 32 -12 安全应急预案- 33 -12.1 应急预案的方针与原则- 33 -12.2 应急救援处理措施- 33 -12.3 发生事故层级上报时限- 35 -12.4 应急资源分析- 35 -附件:附图及计算书- 35 -基坑支护专项施工方案1 编制依据1、某某新区某某路小学工程岩土地质勘察报告2、工程施工合同、招投标文件;3、甲方提供的本工程建筑、结构施工图纸及相关资料;4、危险性较大的分部分项工程安全管理办法建质200987号文件去掉。5、河南省建筑边坡与深基坑工程管理规定豫建201025号 去掉。6、建筑工程施工质量验收统一标准GB50300-20017、建筑边坡工程技术规范GB50330-20028、建筑基坑工程监测技术规范GB50497-20099、锚杆喷射混凝土支护技术规范GB50086-201110、建筑地基基础设计规范GB50007-201111、建筑地基基础工程施工质量验收规范GB50202-2002去掉。12、混凝土质量控制标准GB50164-201113、混凝土结构工程施工质量验收规范GB50204-2002(2011年版)14、土钉支护技术规范GJB5055-200615、建筑机械使用安全技术规程JGJ33-201216、施工现场临时用电安全技术规范JGJ46-2005去掉。17、建筑施工高处作业安全技术规范JGJ80-91去掉。18、钢筋焊接及验收规程JGJ18-201219、建筑基坑支护技术规程JGJ120-201220、建筑施工土石方工程安全技术规范JGJ180-2009去掉。21、建筑变形测量规程JGJ8-2007去掉。2 工程概况2.1 基坑工程概况拟建工程该工程位于某某新区某某路小学本部院内西南角。场地西临某某路,南邻商鼎路,东邻校区网球场,北邻原有五层教学综合教学楼(地上4层,部分2层,2层部分为阶梯教室),基坑支护深度约为9.00m。本工程基坑平面上近似呈规则矩形,开挖范围约92.4m×49.4m,是否加了工作面基坑地下室范围基坑开挖深度6.1m ,基坑四周侧壁安全等级为一级(参见基坑支护设计文件)。 2.2 基坑周边环境概况1、基坑东侧:场地东侧距校区道路(6m)约2.15m距原有建筑(2层操场看台及附房)约14.31m距建筑物轴线有一埋深约1.5m南北走向的D200污水管线,以千分之三斜率由北向南倾斜。2、基坑南侧:场地南侧距商鼎路约12m,据用地红线约5.4m。3、基坑西侧:场地西侧距某某路约10m,据用地红线7.0m。4、基坑北侧:场地北面距原有教学综合楼地上四层部分两层约25m,距离两层阶梯教室约9m距离南侧外扩楼梯约1.9m,距两座箱式变压器约10m,距拟建建筑物轴线有一埋深约1.5m东西走向的D200污水管线,以千分之三的斜率由西向东倾斜。2.3 工程地质及水文地质条件根据河南省建筑设计研究院有限公司提供的场地岩土勘察报告内容显示,本工程地质情况如下:(1)工程地质条件场地地形较为平坦,局部表层存在建筑垃圾第一层杂填土;第二层和第三层为粉土;第四层粉土夹粉质粘土;第五层粉质粘土;第六层粉土;第七层为粉砂。其他详见本工程岩土勘察报告。工程地质水文条件:根据岩土工程勘察报告、现场调查及邻近场地资料显示,本工程地下水稳定水位埋深在地表下11.0m,坑最大开挖深度6.1m,基础施工期间可不考虑地下水的影响。2.4 设计概况依据本工程设计图纸描述:基坑开挖深度6m基坑侧壁安全等级为一级,基坑支护使用期限为1年;整个基坑分为四个不同剖面进行设计,其主要设计技术参数如下:本场地北侧区域开挖深度为6m采用复合土钉墙(预应力锚杆+土钉)支护结构形式;土钉采用HRB335级钢筋制作,成孔直径120mm。本场地东南侧区域基坑开挖深度为6m,按最不利情况进行支护设计,支护采用复合土钉墙(预应力锚杆+土钉)支护结构形式。本场地西侧区域基坑开挖深度为6m,采用1:0.4系数放坡、土钉墙支护结构形式。2.5土钉墙设计与施工1、钢筋网片:6.5250mm×250mm ,搭接长度不小于300mm; 2、加强筋:采用14钢筋,在钢筋网上与土钉钢筋焊接且井字形交叉布置,土钉端头焊接土钉头,材料同土钉;3、喷射混凝土强度:C20(施工配合比以实验室出具的报告单为准),平均厚度80mm;P.o浆水泥:采用P.o42.5普通硅酸盐水泥,水灰比为0.5-0.6,注浆压力为0.4-0.5MPa;5、土钉成孔直径120mm,孔深宜大于设计孔深100mm,其倾角约10度;6、基坑支护使用时限:支护结构使用时限12个月。3 施工部署3.1 施工总体目标1、质量等级目标:合格工程。2、安全目标:无重伤事故,杜绝无死亡事故,全员负伤率控制在3以内。3、工期目标:30天。4、文明施工目标:认真贯彻执行郑州市有关文明施工的具体要求。3.2 施工程序总体设想及施工段划分3.2.1 施工顺序施工准备(包括场地水、电接驳,临时路口、临时围墙等临时设施)放线定位,土方开挖、基坑顶排水沟、基坑护栏开挖第一排土方土钉施工(锚固体强度达到70%)、放坡喷锚开挖第二排土方土钉施工(以此类推分层分段进行施工其它土钉、放坡至基坑底)全部项目施工完成本工程清理验收移交主体单位工程结束。3.2.2 土方挖运部署本工程总土方量约30000m3。土方挖运在基坑开挖时开始,贯穿整个过程的施工,土方挖运时间控制在25天内挖运完毕,土方挖至土钉位置时,局部进行土钉或喷锚等工作。1、用25天左右时间完成全部挖运土方,则每天要挖运约1200m3。2、土石方外运按每天晚上0:00时开始至第二天凌晨6时共6小时,只有6小时左右的外运时间,一台自卸车运土20m3,一天夜班即20×5次=100m3/车夜班,则每天晚上需动用自卸车数为1200÷100=12台。3、一台挖机连挖带装每5分钟装一台,则每小时装12台(已考虑机械故障系数),每晚用12台自卸车运输,则需挖机数为1台。3.2.3 基坑支护施工部署根据施工平面图,本工程计划洛阳铲进行土钉施工,在土钉施工的同时,其它区域先进行土方开挖,进行挂钢筋网及喷射混凝土面层,做到平行作业。3.2.4 整个项目施工段的划分根据项目的施工顺序,将整个项目从场地上分三个施工队:土石方、土钉、喷锚。从场地范围来看,西南侧为出土坡道,而土钉、放坡面须分层分段施工,每层挖土厚度不宜超过3m,每段长度不得超过50m,因此按土钉、放坡面标高划分两个施工层可以合理地控制好不同的开挖标高,为整个基坑全面铺开、快速施工创造条件。从施工步骤来看,按照施工步骤的前后顺序,循序渐进,合理布置,对原材料的进场安排、人员的进场安排和调配可以使整个计划有序,另外对每个施工段进行分段把关(安全、质量、进度等等环节),以小计划带动大计划,以小目标达成大目标,以阶段性成果汇聚整个工程的顺利实施更为有效、直观的予以控制。按不同地段、施工步骤分段实施监控,进行分段专项把关,在工程的顺利完工、交接、与建设单位和监理单位以及设计单位的人员交流、配合、协作上可以起到很好的阶段控制作用。在实际施工过程中,我们项目部会根据现场实际情况、工程的进展情况及其它各种影响因素进行施工段的细分,对每一分项进行施工小段的划分,层层把关、层层落实,杜绝工程拖延、滞后及不合格品的出现,实现“合格”工程目标。3.3 施工管理本工程拟组建的施工管理机构见下“施工组织管理机构”框图。施工组织管理要做到:1、按照总工期要求,用施工进度计划进行施工控制,安排好每个作业组的工作,组织好各工序的衔接,结合现场实际情况,用大计划指导小计划,用小计划保证大计划的实现。2、严格执行安全生产与文明施工措施,成立安全生产领导小组,由项目经理、技术员、施工员、安全员组成,实行安全生产责任制,各级管理人员切实负起自己的责任,使安全生产天天抓、层层抓、人人抓,落到实处。3、建全质量保证体系,专职质检员每日巡视检查每一道工序,把问题解决于施工过程中,防患于未然。4、资料员收集、积累、整理第一手资料,并按郑州市建设主管部门及档案馆要求整理成套,以便技术员能方便地获得施工技术信息。5、加强现场保卫工作,防止材料、机具等丢失。3.4 项目管理人员组织从我公司现有工程技术人员中抽调具有丰富的基坑支护施工经验人员组成项目经理部,并按集团公司管理体系建立健全各职能部门,集团公司公司总部为项目提供全方位的服务支持。序号姓 名职 务职 称主要责任工作内容1鹿红军项目经理工程师主持项目工程全面工作2佘如志项目技术负责人工程师项目技术总负责3张晨项目施工工程师项目施工总负责兼测量4汪涛专职质检工程师负责施工质量管理和质量检查5卢海群专职安全员助理工程师负责施工安全管理和安全检查6赵海云资料员3.5 公共关系协调1、及时办理好交通、城管、市政、市容、环卫等有关手续。2、办理好运输车辆的通行证件。3、与所属辖区的社区管委会取得联系,积极主动配合建设单位做好周围居民、单位的工作,取得谅解和支持。4、预先选好卸土点,并办理相关手续。4 施工进度计划4.1 总体计划

    注意事项

    本文(基坑支护专项施工方案(初稿).doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
