欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    体育场地施工方案.doc

    • 资源ID:1216235       资源大小:20KB        全文页数:3页
    • 资源格式: DOC        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

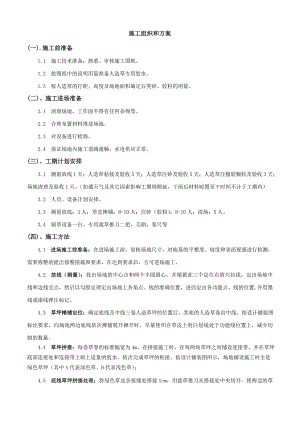

    体育场地施工方案.doc

    施工组织和方案(一).施工前准备1.1 施工技术准备:熟悉、审核施工图纸。1.2 按图纸中的说明用量准备人造草专用胶水。1.3 按人造草的行距、高度及场地面积确定石英砂、胶粒的用量。(二)、施工进场准备2.1 清理场地,工作面不得有任何杂物等。2.2 合理布置材料堆放场地。2.3 对设备进行检修。2.4 保证场地内施工道路通畅,水电供应正常。(三)、工期计划安排3.1 测量放线1天;人造草粘接及验收5天;人造草注砂及验收5天;人造草注橡胶颗粒及验收3天;场地清理及验收1天。(如遇天气及其它因素影响工期则顺延,下雨后材料晾置至干时间不计于工期内)3.2 人员、设备计划安排。3.3 测量放线:3人;草皮摊铺:8-10人;注砂(胶粒):8-10人;清场:5人。3.4 刷草设备一台、专用裁草推刀二把,毛刷,卷尺等(四)、施工方法4.1 进场施工前准备:在进场施工前,复核场地尺寸,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工。4.2 放线(测量):找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置, 并用墨线或漆线弹注标记。4.3 草坪摊铺定位:确定底线及中线三卷人造草坪的位置后,其他的人造草卷由中线、按设计铺装图标注要求,向场地两边底线依次摊铺展开摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。4.4 草坪拼接:每卷草卷的标准幅宽为4m,在拼接施工时,在每两块草坪之间铺设连接带,并在草坪底部连接处和连接带上刷上适量的胶水,依次完成草坪的粘接。按设计铺装图所示,场地铺设施工时全是绿色草坪(其中A代表深色草、B代表浅色草);4.5 底线草坪拼接处理:将绿色草皮各接缝处搭接1cm,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。4.6 涂刷胶水:将接缝处草皮底部朝上翻起,每边草皮翻起宽度大约为50厘米,然后将25厘米宽的连接带沿草皮接缝处中央铺开,将专用胶水分别涂刷在草皮接缝处底部及连接带上,草皮接缝涂胶用毛刷涂刷,刷胶宽度为6-10厘米左右。连接带则用橡皮刮板均匀地涂刮在连接带上。为达到最佳粘合效果,使用前把胶液充分搅拌或将包装桶倒转数次,使胶液混合均匀。涂刷时朝同一个方向涂胶,利于赶出空气和提高涂胶的均匀度,增强粘接力。晾置:涂胶后等胶水自然挥发,涂胶后必须晾置一段时间,待溶剂挥发干净,以免胶层发粘或产生鼓泡,影响粘接质量。晾置时间也不宜过长,以免胶层失去粘性,产生脱胶。待胶层呈干膜状(约5-25分钟)/25即可粘合。粘合:粘合时两边的草皮应一次性对准粘接于连接带上,并需加压敲实,使结合部分粘接紧密,勿来回移动,以免影响粘接效果。如果草皮或连接带有潮湿现象,则需晾晒半天使之干燥。4.7 粘接功能线:在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用相关工具反复压紧,务求连接部分黏结紧密。4.8 草皮修整:当草皮摊铺拼接完毕后,草皮上摺折的部份需要以裁纸刀开口,拉直对接,切除重叠的部份,然后胶结。再用用刷草机进行梳理。第一遍用刷草机将全场的倒伏的草线梳立起来。4.10 填充石英砂:按2m*8m的规格对全场进行放点,50草高每平方米注砂26公斤,将石英砂均匀的摊铺到规定区域内,用刷草机将石英砂散布均匀并将草线梳起,并纵横梳理一次。4.11 填充橡胶颗粒:按2m*8m的规格对全场进行放点,50草高每平方米注胶粒4公斤,将胶粒均匀的摊铺到规定区域内,用刷草机将胶粒散布均匀并将草线梳起,并纵横梳理一次。4.12 场地梳理:填充全部完成后,再用刷草机纵横梳理草纤维各一次。4.13 质量自检:工作完成后,依照人造草面层的质量要求进行检测和清场,对不合格处进行整改。4.14 完工验收。(五)、质量、安全进度和文明施工保证措施1、现场质量检查1.1、开工前检查。开工前检查开工条件,其目的是检查开工后能否连续正常施工,能否保证工程质量。1.2、所有分项、分部工程都须先进行预检。1.3、隐蔽工程检查。凡隐蔽工程均应检查认证后方可掩盖。1.4、对工程的关键工序和重点部位施工过程,有目的地进行巡视检查。1. 5、分项、分部工程完工后的检查验收后方可进行下一项工程项目的施工。2、安全生产保证措施2.1 由项目负责人全面负责本项目的安全生产工作。2.2 做好工人的安全教育工作。2.3 安全防范重点:根据我公司以往施工经验,结合本工程特点,本工程安全防范重点有以下方面:防运输、起重机械伤害;用电事故及火灾事故;防机械伤害事故;作好工地的防盗措施。3、施工项目安全技术措施3.1 施工现场安全技术措施施工现场临时用电严格按施工现场临时用电安全技术规范的要求进行安装铺设。作到“一机一闸一漏电保护”,确保施工用电安全。施工现场安全设施及各种限制装置需齐全、有效,不得擅自移动,作好用电设备的防雨措施。3.2 施工安全控制措施3.3 施工前对全体施工人员进行安全交底和安全教育;3.4 所使用的设备、设施、安全装置、工具以及个人劳保用品必须经常检查,确保完好和安全使用;4、文明施工保证措施4.1 材料、机具分类堆放,摆放整齐。4.3 将日常整理列入文明施工管理的日常工作,做到作业人员离开,作业面干净整洁。4.4 主动协调好周边关系,减少因施工造成不便而产生的各种纠纷。

    注意事项

    本文(体育场地施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
