欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    中舍施工组织设计.doc

    • 资源ID:1213832       资源大小:300.47KB        全文页数:62页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中舍施工组织设计.doc

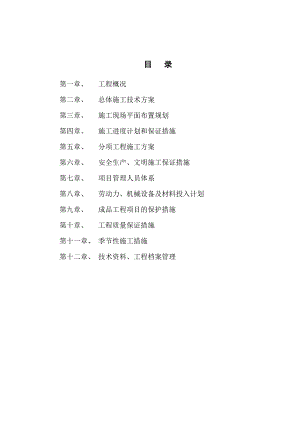

    目 录第一章、 工程概况第二章、 总体施工技术方案第三章、 施工现场平面布置规划第四章、 施工进度计划和保证措施第五章、 分项工程施工方案第六章、 安全生产、文明施工保证措施第七章、 项目管理人员体系第八章、 劳动力、机械设备及材料投入计划第九章、 成品工程项目的保护措施第十章、 工程质量保证措施第十一章、 季节性施工措施第十二章、 技术资料、工程档案管理第一章 工程概况一、工程概述小区道路主水泥混凝土面层干道宽6m+1.5m×2,面积8108平方米,侧平石5763米。停车位3912平方米。雨水管道双壁波纹管,砂石垫层DN500计1665m、DN400计2443m、DN200计510m检查井计204座。污水双壁波纹管砂石垫层DN500计356m、DN400计3458m、DN200计728m检查井123座。化粪池31座。二、质量要求根据招标文件,本工程质量标准“合格”。三、工期招标要求工期30日历天,我司确保在30日历天内完成。第二章 总体施工技术方案第一节、施工组织总体设想一、 施工目标我们经过充分理解招标文件,熟悉设计图纸,细致的现场踏勘,提出以下几点施工目标:质量目标:达到国家质量验收标准,达到合格工程。工期目标:本工程计划开工日期为年7月25日,竣工日期年8月26日,工期30日历天。安全生产目标:无重大事故发生,一般事故频率控制在1%以内。文明施工目标:达到文明工地标准。二、 施工安排每个施工段各自配备施工技术人员和设备,充分利用现有施工技术人员和施工机械,在各施工段内部相同的各施工工序间采用流水施工。本工程基层采用灰土,计划在现场设立稳定土拌和站一座,以满足工程需要。本工程所需的黄砂、雨水管道、钢筋、水泥、碎石等主要材料我们都作了初步的市场调查,并同厂家取得了联系。本工程的质量目标是“合格”,为了保证该质量目标能实现,施工中采用多项有效措施,能够对本工程的质量和工期控制起到较好的作用。我公司视安全为企业的生命,一直十分重视施工安全,并根据相关规范制定了严格的安全施工规程,由于本工程是市政工程,施工条件复杂,届时要做好安全、文明施工,保证达到“安全文明工地”的目标。三、施工总体部署根据业主的招标工期要求,根据施工季节和现场情况,合理科学的安排施工,在指定工期内保质保量完成施工任务是我们编制施工组织的关键。因此我们要抓住控制工期的关键工序关键线路来确定施工部署。本工程控制日期主线的关键工序线路程序为:施工准备工作+清表+雨水管道+道路基开挖+土地基填筑+路基处理+路面+清场。本着先地下后地上,先主体后附属的施工原则,安排各分项工程的施工。先是清表及雨水管道,然后进行管涵的开挖、埋管等工程的施工。对过路管涵要先行施工,管道施工在开挖、基础埋管、及回填上等工序上形成流水作业。下水道施工结束的同时,行车道可安排进行开挖沟槽、填土、碾压处理,确保路基密实。本工程土方开挖、填筑工程量大,抓紧在管道施工时组织土方路基挖填处理,要合理安排好雨季施工,抢抓天时,挖方段、填方段同时进行,争取早日完成土方施工,为后续路基路面提供作业条件,否则整个工期将受到制约。路基路面分段流水推进。抓紧土路基结束后及时进行支管埋设,组织结构层灰土和水泥稳定碎石施工,形成流水施工。整个路基工程在段落上、层次上流水作业,形成紧张有序、节奏相连的施工。灰工基层采用稳定土拌和机,水泥混凝土施工时要充分组织好混凝土的拌和运输及浇筑。另外总体上我们还要确保资金的充足、机械设备的完好、优质材料的储备及技术人员配备,做好充分的准备,一旦遇到不可预见的情况而影响工程进度时,我们在确保质量的前提下,积极采取各种措施确保工程质量进度。 第三章、施工现场平面布置规划总平面布置必须合理,直接影响到整个施工过程中的快慢和施工现场安全文明形象。一、 施工现场总体布置1、 施工平面布置原则(1)、施工平面布置紧凑合理,尽量减少施工用地。(2)、合理地组织运输,保证现场运输道路畅通,尽量减少场内运输费。(3)、各项施工设施布置必须满足方便生产、利于生活、安全防火、环境保护和劳动保护要求。(4)、符合施工流程要求,减少对专业工种和各工种方面的干扰。2、现场条件与总体布置(1)、各种布置详见施工现场平面布置图(2)、场地及道路本工程施工场地与道路采用硬地坪,基层采用碎砖填平压实,上浇100厚C10混凝土随捣随抹平,在设计临时道路边设雨水管道沟。(3)、材料堆场本工程砂石堆材料场等等设置见平面布置图。为确保材料堆放整齐,须在每种材料旁设标志牌,指明材料品名、产地、规格及检验状态等。(4)、办公、生活设施在现场设置管理人员办公室、监理办公室、厕所等,具体位置见平面图。(5)、生产设施本工程现场设置钢筋加工场地、木工加工场地、混凝土搅拌机等,具体位置见平面布置图。二、 施工用电配电线路布置形式采用树枝状线网,三相五线制配线,照明与动力用电分开布置。电线采用五芯电缆穿管埋地敷设,埋深不少于0.6m。分配电箱与开关箱距离不大于30m,所有配电箱均选用铁质配电箱,配电箱、开关箱应装设端正、牢固,固定5配电箱下底面与地面的垂直距离为1.3-1.5m,移动式开关箱下底与地面距离大于0.6m,小于1.5m。箱体外壳及金属电器安装板作保护接零,配电箱上设防雨棚。在配电箱上标明名称、用途、编号,并配锁,进出线设在箱体的下底面。漏电保护器选用省级审批许可生产且通过电工产品认证的产品。其中分配电箱漏电保护器的额定漏电动作电流为50mA,开关箱漏电保护器额定漏电动作电流不大于30mA,其中手持式电动工具的漏电保护器额定漏电动作电流不大于15mA;额定漏电动作时间均应小于0.1S。保护接零从第一级漏电保护器的电源侧的零线引出,并在引出后作重复接地,另外在线路的中间和末端处再设二处重复接地。接地装置的接地线采用二根以上导线,在不同点与接地体作电气连接。垂直接地体采用角钢,接地电阻不大于10欧。所有电机设备不带电的外露导电部分均做保护接零。保护零线上不得装设任何开关与熔断器。三、 施工用水1、 临时用水布置平面管网拟采用树枝状管网,主要管道采用DN80-50镀锌水管,其余管道采用DN32-25镀锌水管。分别接向混凝土搅拌站处、砂浆搅拌机处、水池等。施工用水布置详见施工用水平面布置图。2、 下水布置3、 在搅拌机边设沉淀池与雨水管道沟,同时,沿施工道路边外侧设置砖砌雨水管道沟,雨水管道沟截面尺寸为300*300mm,水泥砂浆抹面,雨水管道沟设3%坡度,保证雨水管道畅通。并每隔30m左右设一个沉淀池,场内雨水管道经沉淀池沉淀后排入城市雨水管道管网。四、 平面布置图根据上述内容详细绘制平面布置图见附图。中舍花园拆迁安置小区一期工程附属工程施工平面布置图19#21#18#临时用房办公室库房值班室机械停放场地材料堆场22#生产区入口第四章、施工进度计划和保证措施一、施工进度计划保证的组织措施1、建立进度控制的组织系统,从项目经理,专业施工队、班组长及其所属全体成员组成施工项目进度计划实施的完整的组织系统并明确各岗位、各层次人员的职责和任务,遵照计划规定的目标去努力完成每一项施工任务。2、为了保证施工进度计划的实施,建立进度的检查控制系统。从公司到项目部都设立专职人员负责检查汇报,统计整理实际施工进度的资料,并与计划进度比较分析和进行调整。不同层次人员有不同进度控制职责,分工协作,形成一个纵横连接的施工项目控制组织系统。3、项目经理是计划的实施者,又是计划的控制者,项目经理对计划落实和控制负有直接责任,所以要通过提高项目经理的责任来保证进度计划的实现。二、施工进度计划保证的技术措施1、项目部采用图表法排出月施工进度计划,每星期召开一次生产例会,检查、落实并进行交底工作,做好书面记录,以备考核。2、提前做好一切施工准备工作,施工前制定好各分项工程的施工方案,安排好施工用料的运输和采购,选用先进合理的施工机具,组织好各专业交叉配合工作,为正式施工创造良好条件。3、积极采用新工艺、新技术、突破常规的施工速度。4、强化通讯、联络、交通、调度的手段,高效科学指挥施工。5、合理安排施工程序,在施工段内进行流水作业,实行边施工边检查,边验收的办法,减少中间环节,以缩短工期。6、长时间施工中,在保证质量前提下,坚持两班制工作体制,确保工程如期完工,交付业主。7、配足机械设备及周转材料,保证运输畅通,周转材料配足,循环周转,以保证施工速度。三、施工进度计划保证的合同措施按工种、专业施工队伍分别签订施工责任合同,合同工期与有关进度计划目标相协调,并在合同中明确工期奖罚。在本工程施工中,任何班组造成工期延误,每延误一天处罚1000元。四、施工进度计划保证的经济措施施工进度计划保证的经济措施主要是资金保证。只有保证资金的情况下,才能开展正常的施工,保证材料按计划进场,发挥我公司的优势,承诺以足够的资金来保证工程进度的实现。五、施工进度计划保证的信息管理措施信息管理措施既是不断地收集施工实际进度的有关资料进行整理统计与计划进度进行比较,定期向建设单位提供比较报告,一旦发现实际进度与计划进度不相符合时,必须找出原因,做出决策,调整进度计划,仍使其符合预定工期目标。六、确保工期实施的具体措施1、在施工中结合总的形象进度计划,编制工序网络计划,采用网络方法控制施工进度。2、对照总的进度计划和各个施工阶段的计划工期,如有延误,则增加人员把时间抢收回来。3、工期提前与工资挂钩,合理组织劳动力调动工人的积极性,发挥出最大的潜力。4、必要时采用加班加点施工,实行3班作业,保证24小时连续施工。充分利用机械,合理利用工作面。5、充分利用工序间歇,加强部分工程间联系,尽量实现流水施工各主体交叉作业,合理利用工作面。6、加强质量检查,经常对班组进行技术交流,避免“返生活”、“回头活”、,做到一次成活,努力提高施工效率,加快工程进度。7、加强安全管理工作,杜绝发生重大机械事故和人身伤亡事故,以免造成停工。8、加强机械机具的维护保养工作,避免机械故障而发生停工现象。9、认真做好成品保护工作,做到成活一部分保护一部分,将重复劳动降低到最低程度。七、施工步骤本着“高质”、“高速”、“高效”、“安全”、“低耗”、“文明”的施工原则,展开施工。施工步骤待具备施工条件后,要抓紧测量定位放线工作,抓紧中桩、边桩的引测和水准点引测,做好导线坐标水准点布网。进场后搭建必要的临时设施的同时,同时对全路段沿线展开清理、清杂工作。要先将雨水管道沟挖深通畅,并与附近水系连接,降低地下水位。抓紧施工前期材料进场,特别是石灰的进场消解。对沿线的低洼沟塘,要求投入足够的机械,对沿线初步整平。道路施工,抓紧晴天,抢先突击完成土方挖填作业,抢抓前期,按200M为一施工段,组织流水施工。全线从土方开始直至路基路面,以机械施工为主。竣工验收,交付使用,办理有关手续。八、施工进度计划见附表。第五章、分项工程施工方案第一节、管道工程一、管道沟槽的开挖与回填(1) 工艺流程:测量确定线路钉中心桩放线定位管沟开加支撑(2) 测量放线1) 找到准确的永久性水准点。将临时水准点设在永久性建筑物,距沟边大于10m。2) 沿着管线的方向定出管道中心和转线角处检查井的中心点,并与就近固定建筑物

    注意事项

    本文(中舍施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
