欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    湖南某市政道路延伸工程施工组织设计(路基土石方).doc

    • 资源ID:1213119       资源大小:619.84KB        全文页数:81页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    湖南某市政道路延伸工程施工组织设计(路基土石方).doc

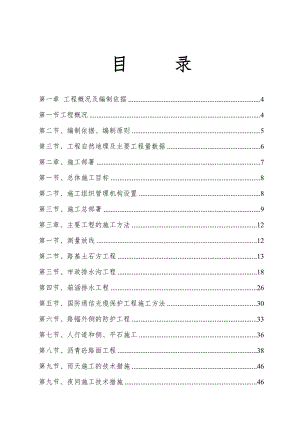

    目 录第一章 工程概况及编制依据4第一节工程概况4第二节、编制依据、编制原则5第三节、工程自然地理及主要工程量数据6第二章、施工部署7第一节、总体施工目标8第二节、施工组织管理机构设置8第三节、施工总部署9第三章、主要工程的施工方法12第一节、测量放线12第二节、路基土石方工程13第三节、市政排水沟工程18第四节、箱涵排水工程26第五节、国防通信光缆保护工程施工方法30第六节、路幅外侧的防护工程33第七节、人行道和侧、平石施工36第八节、沥青砼路面工程38第九节、雨天施工的技术措施46第九节、夜间施工技术措施46第十节、重点部位的施工技术措施46第四章、施工进度计划及保证措施47第一节、施工进度计划编制原则和思想47第二节、施工进度计划管理47第三节、工期保证措施48第五章、质量保证措施53第一节、质量控制体系53第二节、质量保证措施54第三节、施工准备阶段的质量管理57第四节、施工期质量管理措施58第五节、分部分项工程质量保证措施59第六章、安全保证措施61第一节、建立安全责任制61第二节、建立安全保证体系61第三节、安全保证体系框62第四节、安全保证措施63第五节、道路施工交通安全保障措施65第七章、文明施工现场措施66第一节、总则66第二节、文明施工措施68第三节、环境管理措施69第八章、施工现场平面布置72第九章、主要材料构件用量计划73第十章、主要机具安排计划75第一节、施工机械设备配备计划75第二节、机械设备管理75第三节、拟投入本标段的主要施工设备表76第十一章、主要劳动力安排计划77第一节、拟投入本标段的主要劳动力配备计划77第十二章、季节性施工措施77第一节、高温季节施工措施77第二节、雨期施工措施78第三节、工程施工注意事项79第十三章、交通组织措施80第十四章、对本工程的建议与要求80第一章 工程概况及编制依据第一节工程概况1.1工程意义某某西路延伸段地处某某市城西村内,是某某市城西村新建的交通干道。本次实施的范围为某某西路延伸段南起规划路(K0+000),西至某某西路 (K0+492.308)全长492.308m,路幅宽40m,主要包括道路、排水、土石方工程。该路修建可以大大地方便沿线单位出入,并且将完善某某市老城区的交通路网。1.2某某西路延伸段规划线形及路面设计某某西路延伸段规划线形及路面设计:路幅组成为: 4.5m(人行道)+ 4m(绿化带)+23m(车行道)+ 4m(绿化带)+4.5m(人行道)=40m,另在我施工区域内每边各增加一条3.5m加宽公交车停靠站车道,分别位于K0+80-140、K0+340-400处。1.3路面结构设计本工程路面结构形成采用噪声小、灰尘少的沥青路面。机动车道路面结构组成为:4cm厚细粒式沥青砼(AC/13C)+8cm厚粗粒式沥青砼AC/25C+PC/2沥青封层+40cm厚水泥稳定碎石基层。1.4人行道结构设计本工程人行道结构形式结合环保要求,面板采用仿麻石地板。其结构组成为:厚砼板5cm +M7.5水泥砂浆结合层3cm +C10混凝土垫层10cm。1.5市政排水本工程设计考虑采用雨污分流制,设置在路基两侧位置。DN500mm排水管材全部采用高密度聚乙烯缠绕排水管(建议采用钢筋砼管道);DN500mm 为钢筋混凝土级管道,采用平口连接,钢丝网水泥砂浆抹带接口,采用180度混凝土护管(具体施工方案见后)。1.6工程范围某某西路延伸段道路工程含土石方工程、市政排水工程、路面基层、侧平石、人行道及车道沥青面层工程。1.7工程分析K0+000-K0+492.308路段中,牵涉到不良地质情况主要为田地、池塘、市政工业废水排放处、外露地表的淤泥、淤泥质土;另因穿过居民生活区,估计施工过程中受工程协调难度大对工期保证也将会有较大影响。首先本区段道路路基影响范围内的工业、市政排出的废水也必须临时集中排水,并排出路基外;然后为保证总体施工进度,必须对横穿路幅的原水渠现行施工,该处的水渠内水源必须通过考虑异处开挖临时排水沟集中引水,必要时设草袋围堰和增加临时抽水措施增加排水力度等新箱涵施工完成再接通;最后对田地表面及水渠清淤清淤,以清至原状土为标准(具体清淤的深度按照设计图要求)。清淤后,抛填片石,片石厚度不低于100cm,再在片石上加铺25cm厚的砂砾层;另道路所经房屋的路基段应对原状土填筑物进行探测,若为虚埋及含垃圾土,应彻底清除,并按要求重新回填。道路回填宽度应超出路基宽度各50cm。然后在粗砂层上铺筑路基土(按照一般路基进行)。回填材料要求按有关施工技术要求进行分层压实。对路堤距离水渠衔接50m的长度路段,路基边坡于水渠水位-0.5m以下建议采用80cm厚M10水泥砂浆砌片石(高度视现场确定)进行坡面防护。第二节、编制依据、编制原则2.1编制依据2.1.1某某城市建设投资开发有限公司投资某某西路招标段路面施工招标文件、招标答疑及与建设方签订的施工合同。2.1.2设计院提供的施工图纸、设计技术交底所提出的要求。2.1.3地质勘察报告及现场调查情况。2.1.4沿线地区近年的气象资料.2.1.5沥青路面施工及验收规范GB50092-962.1.6公路工程质量标准检验评定标准JTGF80/1-20042.1.7公路水泥混凝土路面施工技术规范JTGF30-20032.1.8公路沥青路面施工技术规范2.1.9公路工程基层施工技术规范JTJ034-20002.1.10路面稀浆封层施工规程CJJ66-952.1.11沥青及沥青结合料试验规程2.1.12无机结合料试验规程2.1.13城镇道路工程施工与质量验收标准 CJJ120082.1.14施工现场临时用电安全技术规范 JGJ4620052.1.15给水排水管道工程施工及验收规范 GB5026820082.1.16建筑施工组织设计规范 GBT5050220092.1.17混凝土结构工程质量验收规范 GB5020820022.1.18公路路基施工技术规范 JTGF10-20062.1.19其它现行的有关工程技术、施工验收标准及规范2.1.20我单位的资源情况及ISO9001 标准质量管理体系文件。2.1.21拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验。2.2编制原则2.2.1遵循设计图纸、施工规范、规程、验收标准的原则。在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。2.2.2坚持实事求是的原则。在制定个具体项目实施方案过程中充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本工程的建设任务。2.2.3坚持施工全过程严格管理的原则。在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理。2.2.4坚持推广应用“四新”成果的原则。在施工过程中积极推广应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。第三节、工程自然地理及主要工程量数据3.1工程自然地理情况本项目区所在某某市属于温带大陆性气候,气候温和,年平均气温23,一月-3.2,七月38,气候特征明显,四季分明,冬长夏短,季风强盛。一年四季气温变化较大,春季多雨多风,夏季炎热多风,冬季少雪寒冷。降水集中而变化大,一般集中于3至8月共六个月。我路面施工段某某西路延伸线段属于低洼区,总体上地形复杂,管沟线路交错复杂,总体上地势平坦,地形起伏不大。3.2 本工程主要工程数量表根据建设单位提供的设计图和工程量清单,某某某某西路延伸线投标预算中的主要工程数量见下表:编号工程名称单位预算数量1机械挖运土方M3414272路基素土回填碾压M3465503水泥稳定碎石基层厚200mm水泥含量4%m2126684水泥稳定碎石基层厚200mm水泥含量5.5%m2126685透层下封层m2118966中粒式沥青砼厚80mmAC-25Cm2118967细粒式沥青砼厚40mmAC-13Cm2118968土基(压实度不于90%)m25792960cm厚C15混凝土垫层m25792103Cm厚水泥砂浆结合层m252831150*25*6仿麻石人行道板m2528312侧石、平石及路沿石安装m187413钢砼管D800m93514钢砼管D600m11015钢砼管D300m9616塑料管道D500m93017水渠段处箱涵处1第二章、施工部署第一节、总体施工目标1.1施工管理目标针对本工程的建设规模和社会影响重大,我公司把该工程列为重点工程执行项目管理,贯彻公司“服务顾客,超越自我”的质量方针,合理安排,统筹规划,精心组织,精心操作,优质高速、低耗完成本工程,其中具体管理目标如下:1.2工程质量:合格,力争优良工程。1.3施工工期:在正常情况下确保在180天内完成所有路基施工。1.4安全生产:杜绝各类重大伤亡、设备、火灾等事故的发生。1.5文明施工、环境保护:按省建设厅颁发的施工现场综合考评试行办法管理,成为文明施工的典范。1.6服务目标:与建设、设计、监理、质检等各方密切配合,争创优良工程,对施工质量实行终身责任制。第二节、施工组织管理机构设置公司将根据以往城市道路施工的相关经验,结合本工程的特点,成立“某某西路延伸段道路工程项目经理部”,项目经理代表公司对整个项目实行承包管理。具体组织机构如下:组织机构图项目经理:盛娟技术负责人:周建芝后勤保卫科财务室机料科办公室安全生产科工程科质检科管涵队防护施工队水泥稳定砂队路基处理队土方工程队第三节、施工总部署3.1总体施工安排根据该工程具体情况,将整个土石方工程分成2个施工段,具体范围划分为:I段为K0+000K0+300,II段为K0+300K0+492.308。由于道路外弃土方量极大,工期相当紧,我部决定2个施工段同时开工,以缩短施工工期。道路基层、面层、人行道等工程采用一次成型到位,经相关部门验收合格后,再进行下道工序的施工。3.2总体施工顺序清表排水清淤及路基换填(按照设计要求)路基土方、箱涵、排水沟开挖箱涵施工市政排水工程施工路基土方回填路基边坡支护(设计图中没有考虑,建议增加)路基两侧排水沟砌筑(设计图中没有考虑,建议增加)水泥碎石基层施工麻石砌筑安装工程沥青路面摊铺-人行道板的铺砌工程。3.3各分项工程施工顺序3.3.1土方填筑清表、清淤土方开挖土方运输基层换填及土方摊铺压路机碾压3.3.2市政排水工程施工测量放线-开挖基槽混凝土基础管道安装混凝土护管施工管接头处理沟槽砂砾回填夯实优质粘土分层压实3.3.3高边坡开挖及边坡支护(设计图中没有考虑,建议增加)测量放线土方开挖-分级边坡机械

    注意事项

    本文(湖南某市政道路延伸工程施工组织设计(路基土石方).doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
