欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    浙江某高层框架核心筒结构办公楼基坑支护及土方开挖安全专项施工方案.doc

    • 资源ID:1212683       资源大小:635.54KB        全文页数:74页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    浙江某高层框架核心筒结构办公楼基坑支护及土方开挖安全专项施工方案.doc

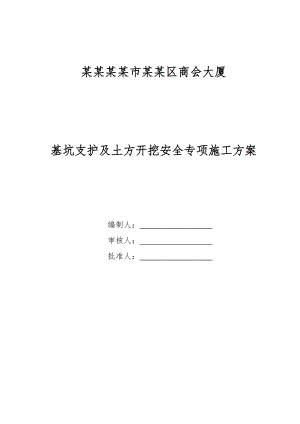

    某某某某市某某区商会大厦基坑支护及土方开挖安全专项施工方案编制人: 审核人: 批准人: 目 录第一节 工程概况2一、总体概况5二、基坑概况5三、基坑周边环境情况6四、工程地质情况6五、基坑围护设计方案概况8六、基坑安全等级8第二节 编制依据 9 第三节 重点难点部位施工方法 10 一、场地附近管道保证措施10 二、材料材料堆场的基坑边坡保护措施11 三、基坑超长安全保证措施11 四、基坑挖土期间对预应力管桩的保护措施12 五、施工场地限制12 六、组织与协调13 第四节 施工部署13一、区段划分14二、施工部署14三、现场配备的主要管理人员及其职责17四、土方阶段机械设备、主要材料管理17 五、施工进度计划19 六、劳动力部署20 七、施工总平面布置21 第五节 施工方法及技术措施22一、水泥搅拌桩施工方法22二、钻孔灌注桩施工方法23三、钢筋面层护坡施工方法29四、土方开挖30五、冠梁施工方法43六、回填土施工方法47第六节 基坑降排水42第七节 基坑位移监测50一、监测目的50二、监测内容50三、监测要求51第八节 施工注意事项53第九节 质量目标及质量保证体系54第十节 安全目标及安全保证体系54第十一节 文明施工、环境保护保证措施60一、文明施工保证措施60二、环境保护保证措施61第十二节 应急预案64一、应急组织机构及分工664二、应急材料配置665三、应急措施66四、重点危险源应急措施66第一节 工程概况一、总体概况某某某某市某某区联会创业投资有限公司投资建设、浙江宏远建设工程项目管理有限公司代建的某某某某市某某区商会大厦工程,位于某某某某市某某区洪某某路南侧、聚贤路西侧、新平路北侧。本工程由浙江宏正建筑设计有限公司负责施工图纸设计,由浙江大学建筑设计研究院负责岩土工程勘察,由浙江经建工程管理有限公司负责工程监理,由浙江正益建设发展有限公司总承包(项目经理:金江哨,壹级建造师)。本工程为框架核心筒结构,主楼共2栋,二十二层(地上21层,地下1层局部2层),裙房3层商办综合楼,建筑高度98.3m(裙房建筑高度17.3m),建筑基底面积3951.6 m2,总建筑面积为67879 m2(其中:地上54500m2,地下13379 m2),合同总工期600日历天(其中主体结构要求390日历天)。室内地面标高±0.00相当于黄海高程系3.70m。本工程质量目标:确保“南湖杯”优质工程,争创“钱江杯”优质工程;现场安全生产、文明施工的管理目标:创浙江省建筑安全文明施工标准化工地。二、基坑概况本工程±0.00相当于黄海高程3.70m。场地地面平均高程约2.50m,根据设计图纸,裙房地下室底板面标高为-3.250m,底板厚度500mm,板底设150mmC15素砼垫层,底板垫层底标高为黄海-3.900m。主楼范围内地下室底板面标高为-3.250m,底板厚度2500mm,板底设150mmC15素砼垫层,底板垫层底标高为黄海-5.900m。基坑开挖深度取底板垫层底,一般为6.2m,主楼部位8.2m(相对于裙房垫层底约2.0m) 1、面积大:地下车库部分建筑面积达13600m2;2、土方量大:挖土总量约85000m3;3、深度深:主楼地下室与地库连为一体,普遍挖深达6.2m,主楼部位挖深更深,达8.2m;4、基础形式复杂:基础采用承台与下翻梁的形式,且升、降板较多,较难控制;三、基坑周边环境情况本工程地下室外墙东侧距用地红线最近处为5m,最远处距红线14m;北侧距红线约4.6m;南侧距红线约5.1m;西侧距红线最近处4.8m,最远处为12.4m。场地内结合实际条件,在适当位置考虑了临时办公、堆场及商品砼泵车的停靠位置。东侧红线外3.5m范围内地下有燃气管道、电信及广电管线,埋深0.81.5m;南侧红线外1m范围内地下有电信及移动管线,埋深1m左右;北侧红线外2.8m处地下有电信管线,埋深1m左右。现有场地呈北高南低走势,设计考虑平整场地后,基坑周边场地标高-1.2m,基坑开挖考虑挖至底板垫层底,为-7.4m。基坑开挖深度为6.2m,基坑安全等级为二级。基坑开挖采用排桩支护的方式;局部坡道处采用放坡开挖,局部坡道较浅处考虑二次施工,凿除围护桩后放坡开挖。排桩后结合水泥搅拌桩作为止水帷幕。图中所示标高均为相对标高,±0.00相当于黄海高程3.700m。四、工程地质情况1、工程地质条件本工程坑壁和坑底为较松散的填土、性质一般的粉质粘土、性质较差的淤泥质粉质粘土和-a粘质粉土、性质较好的1粘土;(1)、-2层素填土:主要由粘性土组成,含较多有机质和植物根茎,夹少量碎石砖块,部分为建筑垃圾。土结构松散,性质差,下部较密实,性质趋好,整改场地内均有分布,厚度一般为0.4米2.2米。(2)、层粉质粘土:褐黄色、灰黄色,可塑软塑,饱和,干强度中等,韧性中等,具中等偏高压缩性,含较多铁锰质氧化斑块和蓝灰色粘土团,具有上硬下软特征。土层工程力学性质一般,属表部硬壳层,场地内分布稳定,厚度较小,一般为1.1米1.8米。(3)、层淤泥质粉质粘土:灰色,流塑,饱和,干强度中等,韧性中等,具高压缩性,含较多有机质和半腐烂植物根茎,夹少量贝壳碎片,厚层状构造,偶夹少量粉性土薄层,局部夹泥炭富集层。该层属区域第一软土层,工程力学性质差,含水量、灵敏度高、强度低,在场地内分布稳定,厚度变化大,一般为0.9米3.1米。(4)、-a层粘质粉土:灰色、灰绿色、灰褐色,松散稍密,干强度低,韧性低,具中等压缩性,显水平层理,常夹较多淤泥质粉质粘土薄层,局部渐变为淤泥质粉质粘土夹粉土薄层,仅分布在场地东北角,厚度一般为1.2米2.1米。(5)、-1层粘土:灰绿色、褐黄色,可塑硬塑,饱和,干强度高,韧性高,具中等压缩性,含较多铁锰质氧化结核,粘塑性较好,厚层状构造,该层土工程力学性质较好,属区域第一硬土层,场地内分布稳定,厚度一般为3.1米4.6米。2、场地水文地质条件根据浙江大学建筑设计研究院编制、工程编号:096050的某某商会大厦岩土工程勘察报告,基坑开挖土层主要有素填土-2层、粉质粘土层、淤泥质粉质粘土层、粘质粉土-a层和粘土-1层,基坑开挖相关土层的岩土技术参数列于下表。场地地下水为潜水类型,水位埋深一般为自然地面下0.6米1.3米,相应的稳定潜水位标高一般为1.6米2.1米。地下潜水主要赋存于浅层粘性土中(-2素填土、粉质粘土、淤泥质粉质粘土、-a粘质粉土),在本工程区域第一硬土层(-1粘土、-2粉质粘土)存在着均属性较好的隔水层。潜水位变化主要受控于大气降水和地表河水位影响显著,年变化幅度一般在0.5米1.5米左右。因此在采取基坑围护措施(见浙江宏正建筑设计有限公司设计的基坑围护图纸)的同时,应采取有效地隔水和降水措施,可以采用明沟、集水井等措施降低开挖场地的地下水位,并采用水泥搅拌桩形成隔水帷幕。基坑开挖时应注意地下水位的变化,基坑开挖应尽量避免在雨季进行,防止地下水位抬升而对围护结构造成破坏,确保基坑开挖安全。五、基坑围护设计方案概况本工程基坑围护设计方案、基坑排水设计方案,由浙江宏正建筑设计有限公司负责设计,并已通过基坑围护设计方案的专家论证(附后)。基坑围护单位根据勘察单位提供的地质勘察报告,在基坑围护设计中,场地的东侧、北侧均为钻孔灌注桩(围护桩)、配水泥搅拌桩(止水帷幕);西侧、南侧只设钻孔灌注桩(围护桩)。所有围护钻孔灌注桩桩径均为800mm,间距1000mm;止水帷幕的水泥搅拌桩桩径为600mm,间距400mm。上部放坡部位采用80mm厚配筋面层护面。冠梁采用钢筋砼现浇结构。如在土方开挖期间有紧急情况出现,立即与建设、监理、设计、勘察、围护单位协商解决。六、基坑安全等级 根据国家标准建筑基坑工程支护技术规程(JGJ120-99),结合浙江省标准建筑工程支护技术规程(DB33/T1008-2000)的有关规定,综合考虑基坑周边环境的特点和开挖深度,本基坑安全等级按二级考虑。第二节 编制依据1、危险性较大的分部分项工程安全管理办法 建质200987号2、建筑施工企业安全生产管理机构设置及安全生产专职人员的配置200891号3、建筑法4、安全生产法5、建设工程安全生产管理条例6、浙江省建筑施工特种作业人员管理办法(试行)7、浙江省安全生产条例8、浙江省建筑业管理条例9、地基与基础工程施工质量验收规范(GBJ202-2002)10、建筑软弱地基基础设计规范(G-BJ10-1-90)11、建筑地基基础设计规范(GB50007-2002)12、砼结构工程施工质量验收规范(GB50204-2002)13、混凝土结构设计规范(GB50010-2002)中的有关条文要求14、基坑工程手册(中国建筑工业出版社)15、建筑桩基础技术规范(JGJ94-2008)16、建筑基坑支护技术规范(JGJ120-99)17、建筑变形测量规程(JGJ/T-97)18、建筑基坑工程技术规程(J10036-2000)19、浙江省建筑基坑支护技术规范(DB33/T1008-2000)20、型钢水泥土搅拌墙技术规程(DGJ08-116-2005

    注意事项

    本文(浙江某高层框架核心筒结构办公楼基坑支护及土方开挖安全专项施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
