欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    河北某炼钢厂锅炉设备基础及钢包车基础施工方案.doc

    • 资源ID:1212012       资源大小:80.32KB        全文页数:16页
    • 资源格式: DOC        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    河北某炼钢厂锅炉设备基础及钢包车基础施工方案.doc

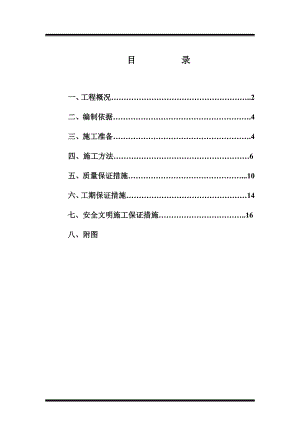

    目 录一、工程概况.2二、编制依据.4三、施工准备.4四、施工方法6五、质量保证措施.10六、工期保证措施14七、安全文明施工保证措施.16八、附图一、工程概况1.1工程情况1.1.1工程名称:某某新区炼钢二期工程 1.1.2建设单位:邯郸钢铁集团 1.1.3 设计单位:某某工程技术有限公司 1.1.4 施工单位:某某建设有限公司 1.2工程概况本方案编制范围为某某新区炼钢二期工程LF炉设备基础及钢包车轨道基础。该工程位于某某新区炼钢主厂房轴、列之间,LF炉为精炼炉底设备基础,基础上部混凝土大部分预埋钢管及螺栓,基础标高为-2.5254.74m,由于基础体积大、混凝土及螺栓整体性要求高,施工过程中药严格控制螺栓固定架的稳定性及气温变化导致混凝土产生水化热引起的收缩开裂。LF炉基础两侧为钢包车轨道基础,钢包车轨道基础长46.4m,基础标高为-2.525±0.000m,共计四条宽900mm轨道,上部均为M24间距600mm直埋螺栓。本工程±0.000m同原厂房标高,基础混凝土采用C25等级混凝土,垫层采用C10级混凝土,二次灌浆采用无收缩灌浆料。钢筋为HPB235、HRB335,钢筋搭接长度为54d,锚固长度为40d,同一截面搭接面积不大于50%。1.3施工流程地基验槽、垫层施工 LF炉、钢包车轨道底板钢筋、模板、混凝土 混凝土养护 上部钢筋绑扎 模板支设预埋螺栓及钢管安装 浇筑混凝土 混凝土养护。1.4工程结构特点1.4.1施工程序较为繁琐,预埋管、螺栓等要求精度高。1.4.2 设备基础体积大,整体性要求高。1.5 施工特点1.5.1结构复杂,施工难度大。1.5.2 施工周边环境差、温度高,施工效率较低。1.6施工质量、安全、文明施工目标1.6.1质量管理目标1)无质量事故,工程合格率100%。2)工程竣工一次交验合格率100%,工程质量达到国优标准。1.6.2施工工期目标严格按照甲方指定的工期目标完成。1.6.3施工安全目标1)死亡事故和重大险肇事故为0。2)重伤事故为0。3)年度千人负伤率小于千分之三。4)火灾爆炸事故为0。5)交通事故为0,杜绝重、特大交通事故的发生。6)职业病、中毒事件为0。7)施工现场安全达标。1.6.4文明施工目标1)固废达到安全处置。2)控制噪声排放。3)降低粉尘污染。4)降低水资源消耗。5)污水达标排放。二、编制依据GB50204-2002 混凝土结构工程施工及验收规范JGJ18-2003 钢筋焊接及验收规程 GB50202-2002 地基与基础工程施工及验收规范 GB50202-2002 建筑地基基础施工质量验收规范 GB50209-2002 建筑地面工程施工质量验收规范GB50300-2001 建筑工程施工质量验收统一标准032.15A20901J006 2#LF炉设备基础、 钢包基础施工图三、施工准备3.1施工技术准备3.1.1 熟悉和审查施工图纸。拿到设计图纸后,熟悉工程的所有环节。3.1.2工程项目开工前,根据本工程特点,编制项目关键、特殊工序施工作业设计,施工人员严格按此施工。3.1.3本施工方案严格依据现行建筑施工规范及某某新区炼钢工程施工图和公司质量手册进行编制。3.2物资设备准备3.2.1根据施工预算的材料分析和施工进度计划要求,编制建筑材料需要量计划,为施工备料等提供依据。3.2.2根据施工方案和进度计划要求,编制施工设备需要量计划,为组织运输和确定设备停放场地提供依据。3.2.3 现场所需用电设备计划见下表:名称数量(台)功率(KW)合计(KW)钢筋成型机111钢筋切断机111钢筋调直机1.51.51.5电焊机100.5最多同时6台工作钢筋对焊机13838照明钨灯15115马达、振动棒313总计:1+1+1.5+5+38+15+3=64.5KW3.2.4现场所须主要施工材料为木模板,脚手管、扣件、钢筋等,混凝土使用商品混凝土。在施工前均要准备到位,以保证施工的顺利进行。3.3施工现场准备3.3.1根据建设(设计或测绘)单位提供的永久性坐标和高程,按照建筑总平面图要求,进行施工场地控制网测量。设置永久性控制测量标桩,建立测量控制网。3.3.2确保施工现场水、电、道路、通讯畅通和场地平整。3.3.3计划完成此两项工程需钢筋工25人、木工30人、水泥工10人、其它工种15人。四、施工方法4.1、钢筋施工4.1.1钢筋加工1) 钢筋进场必须有出厂合格证,进场后按规定进行抽样检验,经检验合格后才能使用。各种规格、各种级别的钢筋分类堆放,并进行类别和检验状态的标识。2) 钢筋翻样人员要熟识图纸、会审记录和施工规范,按图纸要求的钢筋规格、形状、尺寸、数量准确地填写钢筋料表,计算出钢筋的用量。3) 钢筋表面应洁净,粘着的油污、泥土、浮锈使用前须清理干净。4) 钢筋接头:在底板施工缝处钢筋连接采用焊接,其余的采用绑扎搭接;焊接接头在纵向钢筋连接采用电渣压力焊,其余部位直径22mm以上的采用闪光对焊,焊工必须持有上岗证,必须按规范中有关规定进行操作,及时并按规定取样送检,合格后方可使用。5) 钢筋切断应根据钢筋型号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢筋。6) 钢筋对焊接头和焊接制品的机械性能必须符合钢筋焊接及验收的专门规定并按规范规定进行一定数量的抽验复试。4.1.2钢筋绑扎要点1)所有钢筋成型均按图纸要求在现场加工成形,按照施工进度提前三天加工完毕。2)钢筋绑扎将按图纸要求施工,所有规格、尺寸、数量、间距必须核对准确。3)底、顶板上层钢筋与下层钢筋之间采用25螺纹钢固定架定位。4)墙壁钢筋在绑扎前,必须搭设双排脚手架,脚手架的立杆底部满铺50厚木跳板,立杆间距1.5米,步距1.5米,小横杆设置在脚手架的每个主节点处,小横杆上方满铺跳板,操作人员在脚手架的跳板上进行施工,以确保钢筋绑扎时的人员安全。5)钢包基础钢筋穿插十分稠密时,应留出振动棒插入空隙,以利浇筑砼。平板钢筋绑扎前必须按图纸划出钢筋间距位置线,尽量做到纵横向一条线。预留洞口钢筋必须按照设计要求加固。6)板和墙的钢筋网,靠近外围两行钢筋的相交点全部扎牢。必须保证受力钢筋不产生位置偏移;双向受力的钢筋,必须全部扎牢。钢筋保护层厚度参照施工图具体要求。4.2 模板工程本部位的模板采用15厚多层板施工,其中木模板使用木方备楞,钢管和对拉螺栓组成支撑系统。侧墙模板:采用15厚多层板时,采用48*3.5mm双钢管内外备楞,12对拉螺栓500*500进行紧固。 模板的拆除:拆模顺序为后支先拆,先支后拆,拆模时要保证混凝土强度能使其表面及棱角部不被损坏为宜。承重模板(梁、板底模)的拆除时间应符合规范要求,板的跨度不大于2m时,达到混凝土强度的50%方可拆除;当梁、板的跨度大于2m小于8m时,混凝土要达到强度的75%方可拆除;所有的悬挑构件和跨度大于8m的梁、板则需达到混凝土强度的100%时才可以拆除。拆模时不要用力过猛,拆下来的材料要及时运走。拆下来后立即清理干净,板面涂刷隔离剂,按规格分类堆放整齐。以便循环使用,节约材料。4.3 混凝土施工4.5.1本工程采用商品混凝土。混凝土采用搅拌车运输,泵车泵送入模的方法浇筑。4.5.2试块制作按照超过1000 m3连续浇筑的大体积混凝土,每200 m3制作一组标养试块,具体试块留置方法执行混凝土结构工程施工质量验收规范(GB 50204-2002)第7.4.1 要求规定。4.5.3浇捣方法浇筑方法采用一次性连续浇捣方案,底板振捣采用斜坡式振捣,斜面由泵送混凝土自然流淌而成,坡度控制在1:3 左右,振捣工作从浇筑层的底层开始逐渐上移,以保证混凝土间的施工质量。4.5.4混凝土养护混凝土浇筑12h以后,即进行养护工作。采用覆盖塑料薄膜并覆盖防寒毡两层。砼强度达到1.2N/mm2前,不得在其上踩踏或安装模板及支架。4.5.5砼浇捣技术措施1)砼的浇捣主要采取50插入式振动棒振捣,振动器的操作要做到“快插慢拔”,插振间距不大于500mm,振捣由专人负责。2)在振捣砼时,禁止紧靠模板振动,且应尽量避免碰撞钢筋、预埋件等。3)浇筑过程中,要保证砼保护层厚度及钢筋位置的准确性,不得踩踏钢筋和预留洞的原来位置,如发现偏差和位移,要及时纠正。浇捣下料高度控制在2m左右。4)特别要注意的是砼即将初凝时,及时消除砼表面收水裂缝,12小时后安排专人浇水养护。5)砼浇捣过程中,应严格按规定做坍落度试验,如有不满足规定要求时,及时调整配合比。6)混凝土的受料斗内严禁进入空气,以防止形成堵管。7)浇筑竖向结构混凝土前,底部先填以50100mm厚的与结构混凝土相同成分的水泥砂浆。五、质量保证措施成立质量管理小组组长:朱凤明副组长:续庆军组员: 刘延凯 蔡 丹 付 强 孙玉隆质量管理小组职责:1、 认真贯彻执行文件和国家、省(市)部委质量管理规定。2、 组织领导工程质量管理工作,按照管标要求对工程质量工作,定期作出计划布置,并进行考核、总结、评比。3、 研究解决施工质量通病,并制定整改措施。4、 负责组织调查质量事故的调查分析和处理。5、 决定本项目的质量奖惩。5.1钢筋工程5.1.1钢筋进厂首先进行检试验,合格后方可使用,且外观光洁无锈蚀。5.1.2钢筋闪光对焊要在防护棚内进行,刚焊好的接头严禁立即接触雨水。施工人员必须持有焊工证,持证上岗。5.1.3每道工序都要进行技术交底及工序交接,半成品出厂有签字,验收有签名,每一项工程都符合验评标准。5.1.4施工员必须对施工顺序、操作方法和要求向操作人员详细交底,严格按图施工。5.2模板工程5.2.1模板表面要平整,旧模板严禁使用。5.2.2模板缝采用海绵条密封严密,避免漏浆现象发生。5.2.3认真涂刷脱模剂,避免漏刷同时严禁使用对砼有污染的脱模剂。5.2.4模板要有足够的强度和刚度,支模时要找准垂直度。5.2.5为保证混凝土表面质量,多层板的板与板间、梁侧模和梁底模间的缝隙用胶条粘贴,模板孔洞也要用胶带封堵,以防漏浆。5.3混凝土工程5.3.1商品混凝土所用水泥、砂子、石子必须进行检试验,经检验合格后方可使用。施工时必须具有配合比,严格按配合比施工。5.3.2浇灌令制度,浇灌令签发前施工现场应办妥各类有关技术复核、隐蔽验收手续。混凝土浇筑前办理各专业会签手续。5.3.3混凝土浇筑前应着重检查预埋钢管、直埋螺栓的位置是否位移,发现异常立即整改。5.3.4施工现场应先做好各项准备工作,机械、照明设备保证完好使用,模板内的垃圾和杂物要清理干净,为防止柱、墙出现烂根现象。混凝土浇筑前,应在模板内先浇筑50mm厚同配合

    注意事项

    本文(河北某炼钢厂锅炉设备基础及钢包车基础施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
