欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    江西某安置区框架结构施工组织设计.doc

    • 资源ID:1211813       资源大小:314KB        全文页数:58页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    江西某安置区框架结构施工组织设计.doc

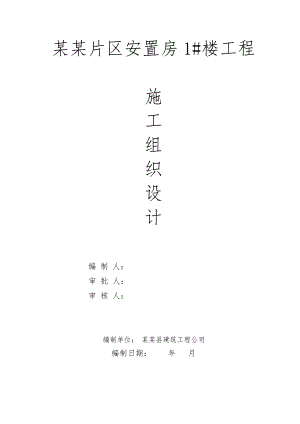

    某某片区安置房1#楼工程施工组织设计编 制 人:审 批 人:审 核 人:编制单位: 某某县建筑工程公司编制日期: 年 月目 录一、工程概况-3二、施工布置-3三、流水段施工-6四、主体施工方案-6(一)、钢筋工程-6(二)、模板工程-10(三)、混凝土工程-15五、屋面及防水工程-26六、脚手架工程-28七、砌体工程-28八、外墙保温工程-29九、装修工程-35十、水电暖安装工程施工方法和技术措施-38十一、试验方案-49十二、季节性施工措施-49十三、施工技术保证措施-50十四、施工进度计划-60某某片区安置房1#楼工程施工组织设计 前 言本施工组织设计,依据本工程施工图纸和国家现行施工规范等文件编制。重点是工程策划及总体布置,工期安排,特殊及重要分部分项工程的施工方法与技术措施、主要管理措施等几大部分。在施工过程中,我们将以本施工组织设计为依据,编制质量计划、分部分项的作业指导书以指导施工,创建文明、安全“双达标“施工现场,创造优质精品工程。编制依据:1、由某某县建筑设计院设计的工程施工图纸。2、国家及江西省相关工程建设政策、法规。3、本单位类似工程的施工管理经验和技术装备状况。规范、标准、文件一览表(表一)名称编号或文号建筑地基基础工程质量验收规范GB50202-2002砌体工程质量验收规范GB50203-2002混凝土结构工程验收规范GB50204-2002屋面工程质量验收规范GB50207-2002地下防水工程质量验收规范GB50208-2002建筑地面工程施工质量验收规范GB50209-2002建筑装饰装修工程质量验收规范GB50210-2001钢结构工程施工及验收规范GB50205-2002建筑电气工程质量验收标准GB50303-2002建筑工程施工质量验收统一标准GB5030-2001木结构工程施工质量验收评定标准GB50206-2002建筑给排水及采暖工程施工质量验收规范GB50242-2002一、工程概况:本工程位于某某某某安置区,某某县某某改造工程指挥部羊毛衫厂安置区兴建,由某某县建筑设计院设计;由某某城建工程监理有限公司监理。 由某某县建筑工程公司施工。1、建筑概况:本工程为某某片区安置房1#楼工程,框架结构,由某某县建筑工程公司承建,建筑面积3832.75平方米,建筑层数六层,建筑高度为18.6米。本工程为人工挖孔桩基础,所有混凝土强度均为C25。±0.000以下采用MU10烧结普通砖,M7.5水泥砂浆眠砌240厚;±0.000以上外墙采用MU10粘土多孔砖,M5.0混合砂浆眠砌200厚,内墙采用MU10粘土多孔砖,M5.0混合砂浆眠砌200厚,局部墙厚100。屋面防水1.5厚KG防水卷材,外墙:咖啡色真石漆、砖红色面砖、土黄色外墙漆、白色外墙漆。2、结构概况:本工程为某某片区安置房1#楼工程,框架结构,由某某县建筑工程公司承建,建筑面积3832.75平方米,建筑层数六层,建筑高度为18.6米。设计合理使用年限为50年,结构安全等级为二级,建筑场地类别为类,地面粗糙度为B类,抗震设防烈度为6度,框架抗震等级四级;施工质量控制等级为B级;建筑、耐火等级为二级;基础设计等级为丙级;防水等级为级,防水层耐久年限为十年。本工程为人工挖孔桩基础,桩基础设计等级丙级,框架柱中心线与桩中心、承台中心重合;基础持力层选择某某县某某改造工程羊毛衫厂安置区岩土工程勘察报告的第-2层强风化泥质粉砂岩,地基承载力特征值为320fak,极限侧阻力标准值为50Kpa,极限端阻力标准值为1000Kpa,要求进入该土层深度不小于1d;混凝土强度:桩身C25,桩护壁的混凝土强度为C25;挖孔桩的施工容许偏差:a、桩心直径D为-50+50;b、桩中心位移偏差为50;c、垂直度容许偏差为1/200。二、施工布置:1、管理目标:1.1质量目标:合格工程1.2工期目标:合同工期 天1.3安全目标:杜绝重大伤亡事故发生,轻伤负伤率控制在3以内。2、项目管理机构:该工程为江西省某某县某某片区安置房工程,技术含量高,质量要求高,为高速优质建好此工程,经公司研究决定,抽调施工经验丰富,科技意识及质量安全责任心强、勤奋实干、服务态度好的工程及管理人员组成某某县某某片区安置房工程项目经理部,项目经理 李小波 。全面履行合同,对工程进行施工组织指挥、管理协调和监督。项目经理部组织机构框架图见附表。项目部的具体组成如下:姓 名职 务分 管 工 作李小波项目经理负责本工程全过程管理工作陈木内施工工长负责本工程劳务组织、分配及管理工作李海洋造价员负责审查施工图纸,参加图纸会审和技术交底,依据其记录进行预算调整秦小筠专职安全员负责本项目施工的安全管理工作潘彩贵专职质检员负责本工程质量检查和管理工作李亚平材料员负责本工程材料的采购和管理工作3、劳动力组织:本着均衡施工、保证进度的原则,按照工程进度计划分期、分批组织劳动力进场。在劳动力安排上充分发挥我公司机械化优势,科学合理安排施工,主体施工阶段投入木工20人,钢筋工20人,混凝土工15人,安装工10人 ,其它工种16人,高峰期将达到100人左右,确保工期顺利进行。三、流水段划分:挖孔桩基础:放线定桩位及高程、开挖第一节桩孔土方、扎护壁钢筋支模板、浇筑第一节护壁混凝土、检查桩位(中心)轴线 、架设垂直运输架 、安装辘轳、安装吊桶、照明、活动盖板、水泵等 、开挖吊运第二节桩孔土方(修边)、先拆第一节(扎第二节钢筋)、支第二节护壁模板 、浇筑第二节护壁混凝土、检查桩位(中心)轴线 、逐层往下循环作业 、开挖锅底部分 、检查验收、吊放钢筋笼(校正)、放混凝土溜筒(导管)、钢筋笼验收 、浇注桩身混凝土(随浇随振)、收面(留舀水坑);主体施工至二层后开始砌体施工,先组织基础及主体一、二层验收,验收合格后,进行地下室及主体一、二层抹灰工程施工。穿插进行其它工程的施工配合,进行粗装修流水施工。外墙装饰可在室内装修施工时穿插进行。在土建施工的同时,安装工程的各道工序穿插作业,合理配合,保证工程顺利进行。本工程按基础、主体结构、装饰和安装三个阶段组织。四、主要施工方法:(一)、钢筋工程:1、施工准备:1.1钢筋:应有出厂合格证,无老锈及油污。进场后按规定取样作力学性能复试。1.2扎丝:采用2022号铁丝,铁丝切断长度要满足使用要求。1.3垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋2022号铁丝。2、作业条件:2.1钢筋进场后应检查是否有出厂合格证,并按施工平面图中指定位置,按规格堆放。放置前砌筑砖垛,使钢筋架起。2.2熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。2.3做好抄平放线工作, 弹好水平标高线。3、操作工艺:3.1绑扎柱子钢筋:3.1.1套柱箍筋 :按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的钢筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。3.1.2柱子主筋采用电渣压力焊焊接,接头位置相互错开,满足规范要求。3.1.3在立好的竖向钢筋上按设计间距用粉笔划出箍筋间距线。3.1.4柱箍筋绑扎:按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,采用缠扣绑扎。钢筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。按抗震要求,柱箍筋端头应弯成1350,平直部分长度不小于10d(d为箍筋直径)。柱子上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。设计要求箍筋设拉筋时,拉筋应钩住箍筋。3.2梁筋绑扎:3.2.1在梁底模板上划出箍筋间距线。3.2.2先穿2根主梁上部受力筋,穿箍筋并按已划好的间距逐个分开,逐步穿主梁及次梁下部筋和弯起钢筋,再穿主次梁架立筋,调整箍筋间距达到设计要求。3.2.3在主、次梁受力筋下垫垫块,保证保护层厚度。主筋为双层时,可用短钢筋垫在两层钢筋之间,钢筋排距应符号设计要求。3.2.4梁筋的连接:梁筋采用闪光对焊、单面搭接焊相结合的连接方式。受拉区在同一截面内,钢筋接头的数量不得超过钢筋总面积的25%,受力区不得超过50%。当采用焊接连接时,受拉区在同一截面内的接头数量不得超过50%,受压区不受限制。3.2.5框架接点处钢筋穿插十分稠密,应特别注意梁顶面主筋间的净距要有30 mm,以利于浇筑混凝土。3.3板筋绑扎:3.3.1清理模板上面的杂物,用粉笔在模板上划出主筋,分布筋的间距。3.3.2按划好的间距摆放受力主筋,后放分布筋。预埋件、电线管、预留孔等及时配合安装。3.3.3绑扎板筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎。板两层筋之间必须加钢筋马凳,以确保上部

    注意事项

    本文(江西某安置区框架结构施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
