欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    联排别墅装修施工方案#北京.doc

    • 资源ID:1209052       资源大小:68.77KB        全文页数:15页
    • 资源格式: DOC        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    联排别墅装修施工方案#北京.doc

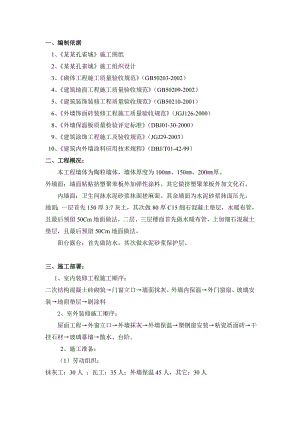

    一、编制依据 1、某某孔雀城施工图纸 2、某某孔雀城施工组织设计 3、砌体工程施工质量验收规范(GB50203-2002) 4、建筑地面工程施工质量验收规范(GB50209-2002) 5、建筑装饰装修工程质量验收规范(GB50210-2001) 6、外墙饰面砖装修工程施工质量验收规范(JGJ126-2000) 8、外墙保温板质量检验评定标准(DBJ01-30-2000) 9、建筑涂饰工程施工及验收规范(JGJ29-2003) 10、建筑内外墙涂料应用技术规程(DBJ/T01-42-99)二、工程概况: 本工程墙体为陶粒墙体,墙体厚度为100、150、200厚。外墙面:墙面粘贴挤塑聚苯板外加弹性涂料。其它做挤塑聚苯板外加文化石。内墙面:卫生间抹水泥砂浆抹面搓麻面。其余墙面为水泥砂浆抹面压光。地面:一层首先150厚3:7灰土,其次做80厚C15细石混凝土垫层,水暖布管,且最后预留50Cm地面做法。二层、三层楼面首先做水暖布管,上加细石混凝土垫层,且最后预留50Cm地面做法。阳台露台:首先做防水,其次做水泥砂浆保护层。三、施工部署:1、室内装修工程施工顺序:二次结构混凝土砖砌筑门窗立口墙面抹灰、外墙内保温外门窗扇、玻璃安装地面垫层刷涂料2、室外装修施工顺序: 屋面工程外窗立口外墙抹灰外墙保温塑钢窗安装粘瓷质面砖干挂石材玻璃幕墙散水、台阶。 2、施工准备: (1)劳动组织:抹灰工:30人 ;瓦工:35人;外墙保温45人,其它:30人 (2)机械设备: 1)龙门架架2台; 2)搅拌机2台;3)汽车吊1台;4)冲击钻5台 ; 5)云石机4台; (3)技术准备: 按照施工图纸中立面设计,以保证外墙面涂料涂刷颜色均匀、美观,保证立面效果。在正式施工前,选择样板房,以样板引路达到预控的质量标准。 为避免水、电、土建各专业之间不交圈出现的返工,各专业将同一位置的所有设备、洞口、装置等绘制在一张图纸上,如有不交圈现象,应提前解决。 工长结合本施工方案,编制具有可操作性的施工技术交底,指导工人施工。 施工时,要由项目部统一安排运输工具,运输顺序、作业面清理和交接,各工种专业要密切配合不得出现各自为政的现象。四、主要施工方法:(一)二次结构砌筑:二次结构按设计要求用陶粒混凝土砌块砌筑:材料准备:1)原材料:陶粒砌块、膨胀剂、水泥、中沙、钢筋(6、8、12、14、16);2)机械:普通手锯、木抹子、电焊、焊条等;施工顺序为:弹线陶粒砌块砌筑 钩缝墙面清理 弹线:依据建筑施工图纸中显示的隔墙位置,仔细的核算出需要隔断的卫生间的尺寸,并用墨线在该相应位置的结构楼板上弹出隔墙的位置及厚度、门洞位置等。首层应在该部位做元宝基础后,再进行弹线。线条要细无毛刺。陶粒砌块砌筑时,按所弹墨线砌筑,做到灰浆饱满。陶粒砌块砌筑:地面或楼面上先砌三层红机砖,然后再砌筑陶粒砌块。砌筑时上、下错缝,交接处咬槎搭砌,掉角严重的空心砖不宜使用;水平灰缝不宜大于15mm,应砂浆饱满,平直道顺,立缝用砂浆填实;按设计要求设置构造柱、抱框、过梁,砼压顶。拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。最后与顶板或梁交接处用红机砖斜砌。各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。 陶粒砌块砌筑具体要求:(1)拉结筋:填充墙接结筋采用锚固胶植筋的方法。采用两根6的钢筋锚入填充墙长度为700mm,用电锤打孔深度为100mm,用锚固胶植筋,钢筋间距为600mm。(2)门洞口两侧设抱框:截面尺寸为100mm×墙宽,设212主筋,“s”钩6250。主筋上部锚固在梁和板处;构造柱插筋伸出楼板或梁的底面为:500,在搭接范围内箍筋间距为:100。(3)过梁:a、当洞口1200时,过梁配筋为26;210,6200,高度为150nm,锚固在墙内为250mm。b、当1200洞口1800时,过梁配筋为26;310,6200,高度为150nm,锚固在墙内为250mm。c、当1800洞口3000时,过梁配筋为210;314,8200,高度为200nm,锚固在墙内为250mm。d、当3000洞口4000时,过梁配筋为210;316,8200,高度为200nm,锚固在墙内为250mm。e、当洞口为4000时,过梁配筋为214;320,8200,高度为400nm,锚固在墙内为250mm。(4)构造柱:墙长大于4m时,中间又不与柱(墙)相连时,每间隔4m设一根构造柱,墙体拐角处、端部设置构造柱。构造柱的配筋为412的立筋,箍筋为6200,截面尺寸为B(墙宽)*200。构造柱立筋锚固在框梁及顶板内,12钢筋锚入顶板内120。 (5)门窗洞口和1200功能墙压顶:截面尺寸:墙宽×100,配筋28、“s”钩6250。2、外墙面施工:包括(瓷质面砖部分,涂料部分)(二)涂料部分施工工艺: 外墙面清理弹线粘贴挤塑挤塑聚苯板抗裂砂浆、压入网格布做门窗护角水泥石灰膏砂浆刮平扫毛彩色水泥批涂(1)、清理:凡凸出墙面的砂浆、砼浆必须剔除并清扫干净墙面,用1:3水泥砂浆打底扫毛 。(2)、弹线、做门窗洞口翻包网:根据墙面上的粘贴外门水平、垂直、装饰等控制线,空气层(一般控制在1厚,过大容易胀裂)与挤塑挤塑聚苯板厚度以及墙面平整度,在外墙表面弹出挤塑挤塑聚苯板粘贴控制线、门窗洞口控制线。先用粘结砂浆在门窗口外侧砖墙面上抹一层1厚,然后压入30宽的玻纤布。在与檐口处先粘结玻纤布,在将挤塑挤塑聚苯板上贴。 挂基准线:在建筑外墙大脚(阴角、阳角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,控制挤塑挤塑聚苯板的垂直和平整度。(3)粘贴挤塑挤塑聚苯板:外保温局部不规则处现场裁切,但必须注意切口与板面垂直。挤塑挤塑聚苯板的拼缝不得正好留在门窗口的四角处。在本工程中采用点框法粘结挤塑聚苯板。每块板设粘接点5处,梅花形布置,每个粘接点直径10cm,挤塑聚苯板边缘5cm宽范围内满粘,粘接剂厚度1.0cm,使挤塑聚苯板与墙面之间保持1.0cm厚的空气层。挤塑聚苯板粘结应自下而上,沿水平方向横向铺贴,每排板错缝1/2板长,挤塑聚苯板应垂直交错连接,阴阳角做错槎处理,保证拐角处板材安装垂直。根据墙面尺寸、将挤塑聚苯板切割成方便施工的尺寸,用聚合物砂浆在每块板的四周抹一层1厚(厚度以粘结后与打点厚度持平),按梅花型在挤塑聚苯板表面上设置粘结点。每个粘结点直径不小于100mm(一般使用的60宽的保温板,中间的点数不得少于4点),粘贴挤塑聚苯板时,粘贴挤塑聚苯板时,按粘结控制线一般从下向上逐层顺序粘贴,个别挤塑聚苯板不规则出现个别拼缝较宽时,用聚苯条填塞严密。粘板时应用专用工具轻柔、均匀挤压挤塑聚苯板,随时用2m靠尺和托线板检查平整度和垂直度,粘结时应清除板边益出的胶粘剂,使板与板之间无碰头灰,板缝拼严。拼缝高差不大于1.5,否则应用砂纸或专用的打磨工具打磨平整。最后用锚固件固定, 锚固件安装在挤塑聚苯板粘贴24小时后进行,用冲击钻在挤塑聚苯板表面向内打孔,(孔至少比锚固件深度大10mm)拧入或调入锚固钉,钉头和圆盘不得超出板面。塑料胀栓的固定间距为600安装位置安装在挤塑聚苯板拼缝或苯板中间有粘结砂浆存在的地方。(4)抹灰、压入网格布:将抗裂砂浆直接抹在挤塑聚苯板上,涂抹面积略大于一块网格布的抹面砂浆,用抹子将网格布压入到抹灰层内,然后抹平、压光。墙面、窗洞、门洞接槎处,网格布预留出100mm的接槎宽度。网格布的铺设自上而下,沿建筑四周一圈一圈铺设并与抹面砂浆同步施工,全部抹面砂浆和网格布铺设完毕后,静置养护24小时,方可进行下道工序。(5)水泥石灰砂浆扫毛:待网格布胶粘剂凝固硬化后,即可在网格布上满打水泥石灰砂浆刮平扫毛。(6)门窗洞口护角:为保证门窗洞口、柱角、墙阳角部位的强度,护角抹聚合物水泥砂浆抹灰,先在挤塑聚苯板表面涂刷界面剂,拉毛后用聚合物水泥砂浆抹灰,压光时应把粉刷石膏抹灰层内表面甩出的网格布压入水泥砂浆内。(8)彩色水泥批涂: 先在基层刷涂12道底色涂层,待其干燥后进行弹涂。弹涂时,弹涂器的机口应垂直、对正墙面,距离保持3050cm,接着按一定速度自上而下、由左向右弹涂。待涂层干燥后,即可涂饰面层涂料。面层涂料一般涂两道,其时间间隔为2h左右。(三)文化石部分施工工艺: 外墙面清理水泥砂浆扫毛弹线粘贴挤塑聚苯板铺钢板网、固定挤塑聚苯板抹抗裂砂浆做门窗护角水泥石灰膏砂浆刮平扫毛粘贴文化石(1)、墙面清理:凡凸出墙面的砂浆、砼浆必须剔除并清扫干净墙面,用1:3水泥砂浆打底扫毛 。(2)、弹线:根据墙面上的粘贴控制线,空气层与挤塑聚苯板厚度以及墙面平整度,在外墙表面弹出挤塑聚苯板粘贴控制线、门窗洞口控制线。(3)粘贴挤塑聚苯板: 根据墙面尺寸、将挤塑聚苯板切割成方便施工的尺寸,用聚合物砂浆按梅花型在挤塑聚苯板弄上设置粘结点。每个粘结点直径不小于100mm,粘贴挤塑聚苯板时,粘贴挤塑聚苯板时,按粘结控制线一般从下向上逐层顺序粘贴,个别挤塑聚苯板不规则出现个别拼缝较宽时,用聚苯条填塞严密。最后用塑料胀栓固定,横向间距900mm纵向500mm。板与板之间的碰头缝之间应挤严,不留缝,如因排板需要出现缝隙应用薄挤塑聚苯板片塞严并适当增设固定点。 允许偏差项目和检验方法见下表(表17、18):聚苯保温板安装允许偏差项目和检验方法 表17项次项目允许偏差(mm)检查方法1表面平整4用2m靠尺和楔形塞尺检查2立面垂直5用2m托线板检查3阴阳角垂直4用2m托线板检查4阳角方正5用200mm方尺和楔形塞尺检查5接缝高差1.5用直尺和楔形塞尺检查注:立面总高度垂直偏差:H/1000,且不大于30mm,用经纬仪、吊线和尺量检查。抗裂砂浆面层允许偏差项目 表18项次项目允许偏差(mm)检查方法1表面平整5用2m靠尺和楔形塞尺检查2立面垂直4用2m托线板检查3阴阳角垂直4用2m托线板检查4阳角方正4用200mm方尺和楔形塞尺检查5分格条平直3拉5m小线和尺量检查(4)最后用锚固件固定, 锚固件安装在挤塑聚苯板粘贴24小时后进行,用冲击钻在挤塑聚苯板表面向内打孔,然后铺设钢板网,(孔至少比锚固件深度大10mm)拧入或调入锚固钉,钉头和圆盘不得超出板面。塑料胀栓的固定间距为600安装位置安装在挤塑聚苯板拼缝或苯板中间有粘结砂浆存在的地方。(5)抹灰:将抗裂砂浆直接抹在挤塑聚苯板上,然后抹平、压光。与邻墙面、窗洞、门洞接槎处,网格布预留出100mm的接槎宽度,最后外加一道钢板网搭接100mm。(6)水泥石灰砂浆扫毛:待网格布胶粘剂凝固硬化后,钢板网安装完毕后即可在钢板网上满打水泥石灰砂浆刮平扫毛。(7)粘贴文化石:a、施工中文化石底部必须全部均匀涂布粘结材料,切不可点涂施工。排列准备:考虑到整体效果,请先在水平地上排列搭配好模型,感觉最佳效果后再按最佳效果铺贴,尽量不要将尺寸、形状、颜色相近的文化石集中在一起。b、底面处理粘接:将墙面和文化石底部脏东西(特别是灰尘)必须清洁干净,墙面要粗糙面并保持相应的平整度,用粘结材料在产品后抹10-20

    注意事项

    本文(联排别墅装修施工方案#北京.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
