欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某镇中低产田改造项目工程施工组织设计(一包).doc

    • 资源ID:1207665       资源大小:130.40KB        全文页数:23页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某镇中低产田改造项目工程施工组织设计(一包).doc

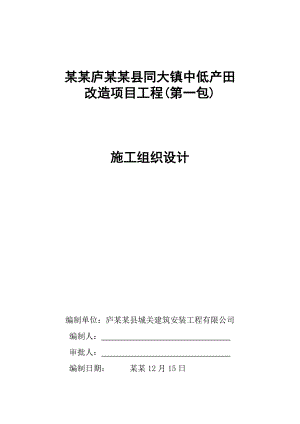

    某某庐某某县同大镇中低产田改造项目工程(第一包)施工组织设计编制单位:庐某某县城关建筑安装工程有限公司编制人: 审批人: 编制日期: 某某12月15日目录一、工程综合说明二、项目管理班子配备情况三、施工方案的选择四、主要工程施工方法五、主要施工机械设备需用量及劳动力计划表六、施工进度计划七、施工平面图八、质量控制措施、文明施工和环境保护措施。九、冬季、雨季施工措施十、执行强制性规范标准保证措施十一、主要材料需用量及供应计划同大镇中低产田改造项目施工组织设计一、工程综合说明(一)工程概况1、建设概况:项目名称:同大镇中低产田改造项目(第一包)建设单位:庐某某县农业综合开发办公室招标人:庐某某县政府采购中心建设地点:庐某某县同大镇建设规模:第一包为同大镇中低产田改造项目中的大沟衬砌,长度2500米。2、设计特征基础:块石基础900宽×400高,M10水泥砂浆砌筑。大沟墙身:块石挡土墙,梯形:底宽600;顶宽300;高1500;顶面5砂浆抹面M10水泥砂浆。(二)、施工特点分析该包工程属于农业综合开发项目中的中低产田改造项目,地处庐某某县同大镇农田区,施工场地周围多农田水沟,交通运输比较远离材料采购地。无基本水电设施,需配备发电机及水源过滤设施来保证砂浆搅拌机械使用和局部夜间照明。块石材料堆放点线路较长,需在砌筑前备好足够临近的堆放场地。施工期间注意保护周边已有农田的基本埂渠路设施完好,保证不影响农业的正常生产活动。二、项目管理班子配备情况根据上述特点分析,我公司对该工程拟派一支由项目经理负责的施工项目经理部,主要成员为项目经理、项目技术负责人、施工员、质检员、专职安全员。具体人员名单如后: 职 务姓名性别年龄学历职 称备 注项目经理张伟男35中专工程师房建三级项 目 技术负责人彭朝杰男40中专工程师施工员许德奎男25中专技术员质检员杨长松男25大专技术员安全员朱幼章男36高中技术员造价员许德奎男25中专技术员财会员贾成兰女36中专会计师统计员贾成兰女36中专会计师取 样送检员杨长松男25大专技术员测量员彭朝杰男40中专工程师2、各施工班组施行班组长负责制,各班组长及骨干工人均持证上岗作业。各施工班组长名单如下:砌筑班班长徐育友土方班班长李功苗放线班班长何基林电工班班长尹中稳抹灰班班长葛从兵机修班班长卢光长以上各施工班组长对本班组的所有作业任务负责,形成以各骨干工人带领小组一线作业,保证工程质量。实行质量安全责任制,层层落实到人。3、项目组织结构框图:职能科室部门企业技术负责人总经理项目经理项目技术负责人各施工班组安全员材料员送检员造价员质检员施工员 三、施工方案的选择1、施工段划分:根据本包工程具体现场位置特点,每大区段内按每20-50米长划分一个施工小段,每小段内除顶面砂浆外均连续流水施工。防止土方开挖过长、砌筑不及时造成沟内积水或坍塌等。3、主要工程施工顺序护坡(沟顶)道硬化沟槽开挖基础测量放线块石基础砌筑基础侧边回填土沟体定位支架沟体块石砌筑勾缝、养护墙身回填墙身侧边土方顶面砂浆抹面交工验收4 材料运输:材料采用汽车运到搅拌场(水泥、砂)和施工作业面两侧(块石),如块石无法就近堆放应尽量靠近便于人工运输的地点,采用手推车和人力担运卸到施工点。四、主要工程施工方法(一)施工放样排水沟工程分段施工,分段放样,根据大沟中线及护坡道高程放出两侧坡角线,再根据大沟流水高程坡比及护坡道宽度,放出排水沟中线及边线,线位设好以后请有关部门检测,符合要求后再进行下道工序。 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m一个。弯道处5m一个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30。其次,按四等水准要求控制高程,闭合精度要求控制在20。每200m留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。(二)施工方法1  护坡道夯实     在放好坡脚以后按护坡道高程将护坡道及边沟位置推平,夯实2遍,以防止护坡道沉降。2  沟槽开挖     护坡道夯实以后,放好沟底沟沿边线,并用白灰在地上画出,利用人工开挖,就近堆放挖出土方,开挖至距设计标高尺寸10-15cm时,现场经过土方验收合格砌筑前集中清理挖掘到设计标高。不能扰动沟底及坡面原土层,不允许超挖。开挖清理完毕后,然后请监理检验。3  浆砌块石挡土墙砌筑(1)施工准备: 沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。(2)材料要求(2.1)、挡土墙砌筑材料我单位采用结构密实,质地均匀、不易风化且无裂缝的硬质石料,其抗压强度不小于30MPa,并尽量选用较大的石料砌筑。块石选用形状大致方正,上下面大致平整,厚度不小于0.2m,宽度和长度约为厚度的11.5和1.53倍,用作镶面时,由外露面四周向内稍加修凿。(2.2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3-5min后使用。砂浆随拌随用,保持适宜稠度;在拌和3-5h内使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。(2.3)、施工现场不堆放不合格材料,废弃的材料及时清理出场。(3) 块石砌筑(3.1)浆砌块石挡土墙砌筑我们按“先砌角石、再砌面石、最后砌腹石”的顺序进行砌筑。角石选取比较方正、大小适宜的石块并稍加清凿,角石砌好后将线移挂到角石上,再砌面石,面石留一运送填腹石料的缺口,砌完腹石后再封砌缺口。腹石采取往运送石料方向倒退着砌筑的方法,先远处,后近处。腹石与面石一样按规定层次和灰缝砌筑整齐、砂浆饱满。(3.2)在接砌前先座浆,并将石块打湿。镶面石的垂直缝施工时将砂浆分层填入,用灰刀捣实,填腹亦采用挤浆法,先铺浆,再将石块放入挤紧,垂直缝中挤入1/31/2的砂浆,不满部分再分层插入灰浆。对较大的垂直灰缝尽量填塞小石块,水平灰缝不能用小石块支垫或找平。(3.3)用作镶面的块石,在修凿时外露面和要修整的部位做到无明显的凹凸,凹入深度不超过20mm。砌镶面石时,采用丁石和顺石相间排列的方法即采用两顺一丁方法,将镶面石和填腹石紧密连结。(3.4)施工前先清除边坡、基底上的松动石块、碎屑、草木等杂物,砌筑时采用分层砌筑,分层高度70120cm(约34层),分层与分层间的砌缝隙大致找平,层面砌成与斜面相垂直或成水平面,并按规定距离设置伸缩沉降缝。砌体在设缝处断开和取齐,缝两侧石料进行修凿。墙后按规定设防水层和反滤层,墙身留置泄水孔。(3.5)砌体较长时间时采用分段分层砌筑,但两相邻工作段的砌筑高差一般不超过去时1.2m;分段位置尽量设在沉降缝或伸缩缝处,各段水平砌缝确保一致。(3.6)浆砌镶面石时,先根据接砌部位的情况,估计所需的石块形状、大小,然后选石,不垫砂浆进行试砌,再根据试砌情况找出石块中碍事的大棱角,用大锤打掉,用手锤打击小棱角,用凿子凿击底面放不平或影响上部接砌的突出部分,然后铺上砂浆,将石块翻回,用小撬棍将石块拨正,使两边灰缝合适。如石块较小,用手锤轻轻敲击,如石块较大,用手左右揉动,使灰缝挤实。(3.7)设置沉降伸缩缝时,根据设计规定的位置,采用跳段砌筑的方法,使相邻两段砌石高度错开,并在接缝处做一个外露面,挂线砌筑,达到又直、又平。沉降伸缩缝在施工中要控制其垂直,且缝两侧砌体表面需要平整,不能搭接,同时,接缝中按设计要求填塞沥青麻絮,防止砌体漏水。(3.8)砌筑时,每隔70120cm找平一次作为一水平层。各水平层间垂直缝要错开,错开距离不小于8cm,各砌块间的垂直缝也尽可能错开8cm。(3.9)两砌体的表平面间的灰缝宽度最大为2cm,不能有干缝和瞎缝。填腹块石水平灰缝的宽度要不大于3cm,垂直灰缝的宽度不大于4cm,灰缝要错开,灰缝大时在砂浆中填塞小石块,以节省灰缝。(3.10)砌筑上层砌块时,避免振动下层砌块。砌筑工作中断后恢复砌筑时,对已砌筑的砌层表面加以清扫和湿润。(3.11)砌体外露面勾缝采用平缝法进行。先用水将砌体浇洒湿润再勾缝,按“自上而下:的顺序先勾水平缝后勾坚缝。勾水平缝时用长溜子将灰浆压入缝内,自左向右随压随勾,勾完一段后,溜子自左向右在缝内溜压密实、平整,使其深浅一致。勾坚缝时用短溜子在灰板上将灰刮起,然后勾入竖缝中,塞密、压平。最后用扫帚用扫清余灰。(4) 养生新砌体告一段落、或收工时,用水将砌体浇湿润,在砌完23h以内及时洒水养护,在养护期间确保砌体经常保持湿润,在一般条件下,最初的3d,昼间至少每隔3h浇水一次,夜间至少浇水一次,在以后的日子中每昼夜至少浇水3次。养护时间一般不小于7d。(5) 检测(1)、原材料检验  材料进场前,要提供块石、砂、水泥等样品报送监理、试验机构,检验合格后才能进场,进场后要经监理现场登记检验合格才能使用。(2)、砌筑砂浆要按试验机构提供配合比和现场砂含水量调整的施工配合比搅拌,采用搅拌机拌和,按要求做好试块,送试验机构检测。 (3)、边沟检测    边沟砌石完成一段后,要按边沟检测评定标准进行线位、高程、平整度、断面尺寸、铺砌厚度等按要求检测评定,不符合要求,坚决返工。总之施工过程中,坚决保证质量,精益求精。4 土方回填沟体养护及强度符合要求后,就近采用挖出土方或能做为回填的土方,人工手推车运输,分层回填分层夯实。分层厚度虚铺不大于400,夯实后厚度不大于300,夯击均匀密实。5 顶面砂浆抹面采用试验配合比经过现场调整的施工配合比计量每盘砂浆,机械搅拌均匀,搅拌时间不短于90分钟。保证砂浆不离析沁水沉淀,隔夜浆不得使用。人工清理干净沟顶块石垃圾,分三遍抹成型,每层厚度不大于2,每遍要抹压密实均匀,时间间隔不得超过2小时。表面压实抹光,与沟体墙身边口粉成线条,利于保护砂浆层和墙身。五、主要施工机械设备需用量及劳动力计划表主要施工机械设备表见附表(1);劳动力计划表见附表(2)。六、施工进度计划本工程计划开工日期某某12月20日,计划竣工日期2006年03月20日,计划总工期90日历天。具体的施工进度计划安排见附表(3)所示。七、施工总平面图及临时用地计划本工程的施工平面图,见附表(4);临地用地计划附表(5)。本工程主要需要集中的砂浆搅拌场,场地具体位置与建设单位和当地协商选择,保证场地平整、硬化,水源道路方便。八、质量控制和安全、文明、环境保

    注意事项

    本文(某镇中低产田改造项目工程施工组织设计(一包).doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
